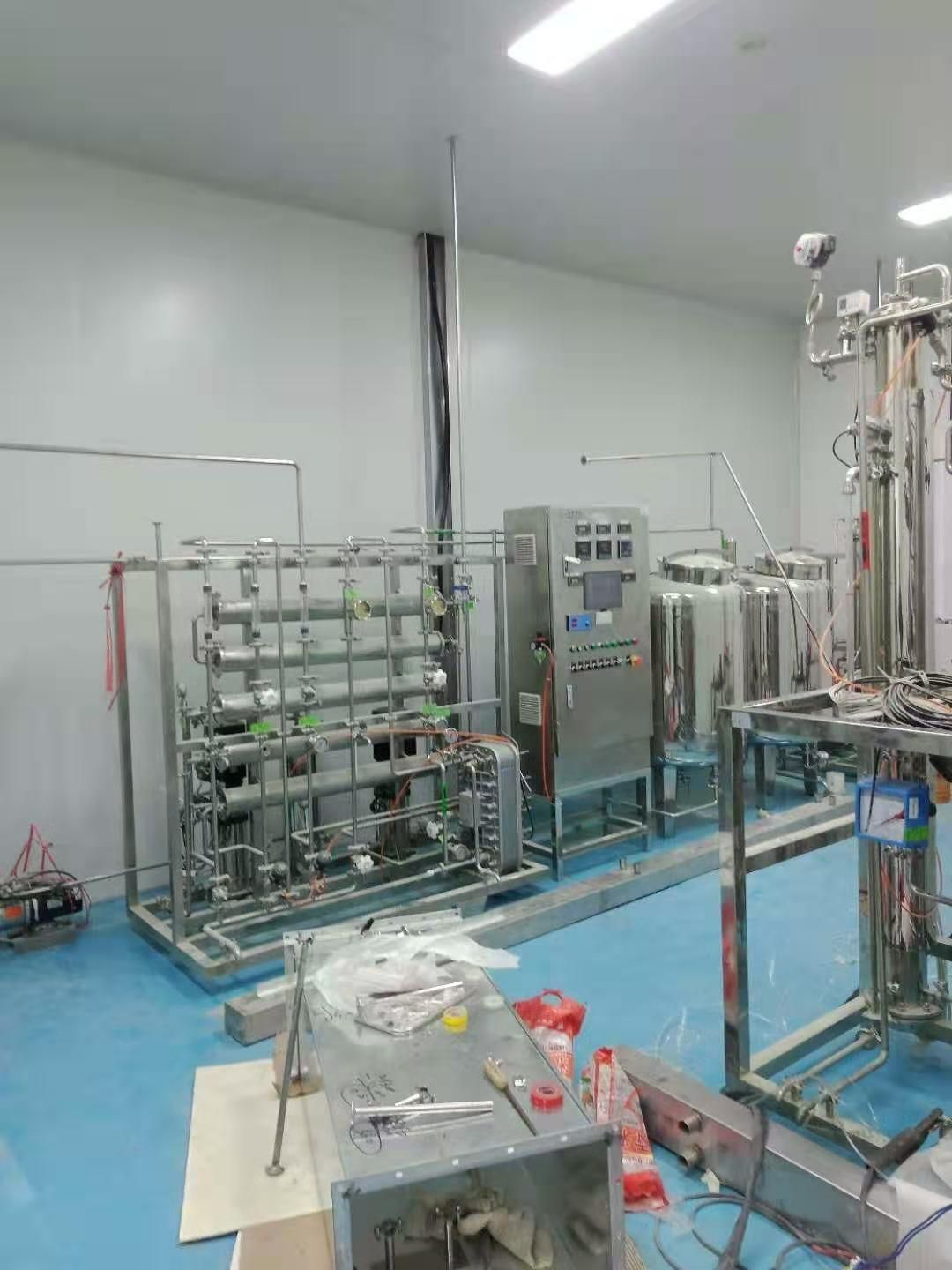

開工日期:2020-09-29

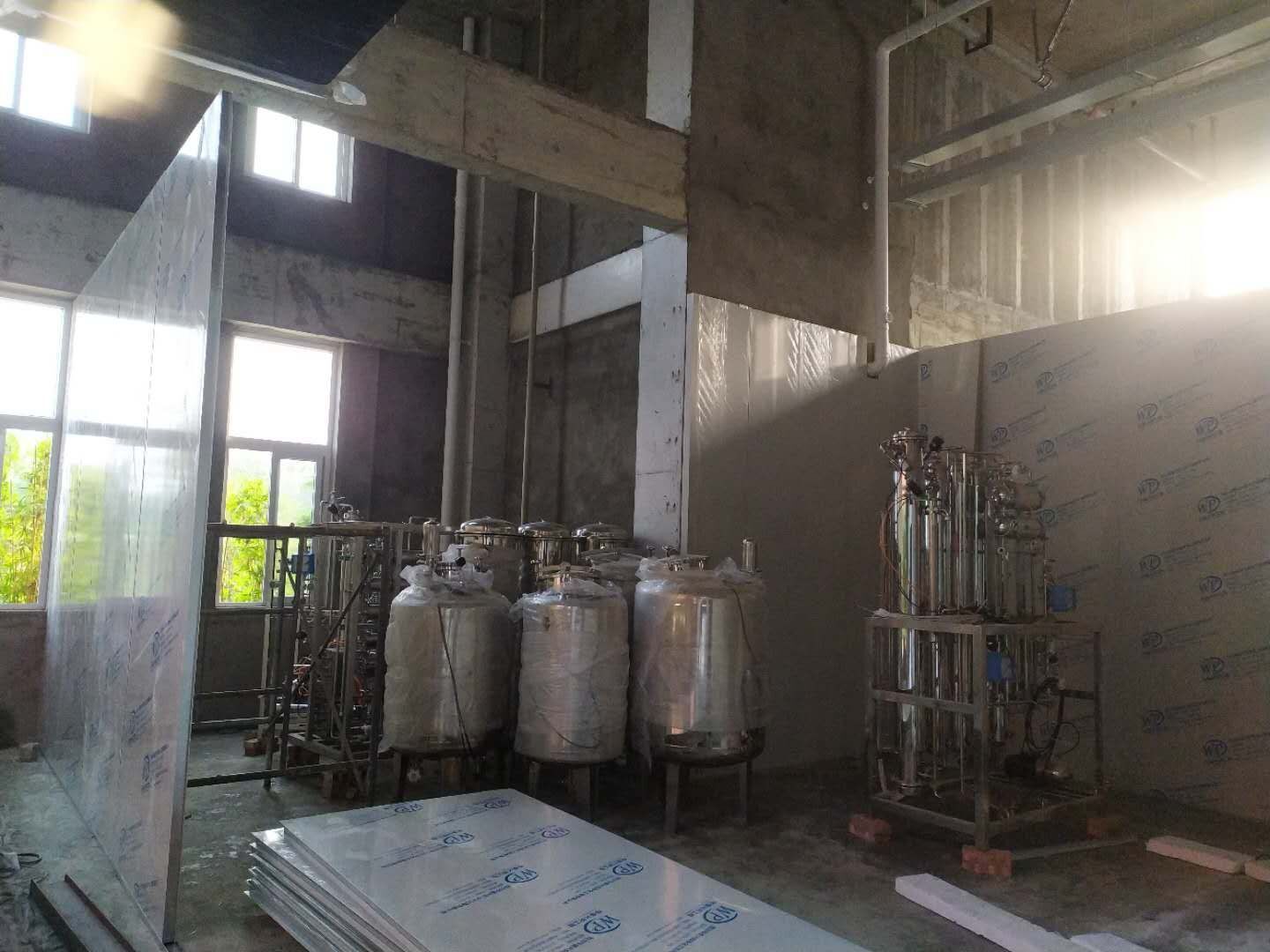

華盛興邦承接溫江脫細胞項目,廠房設計,廠房裝修項目

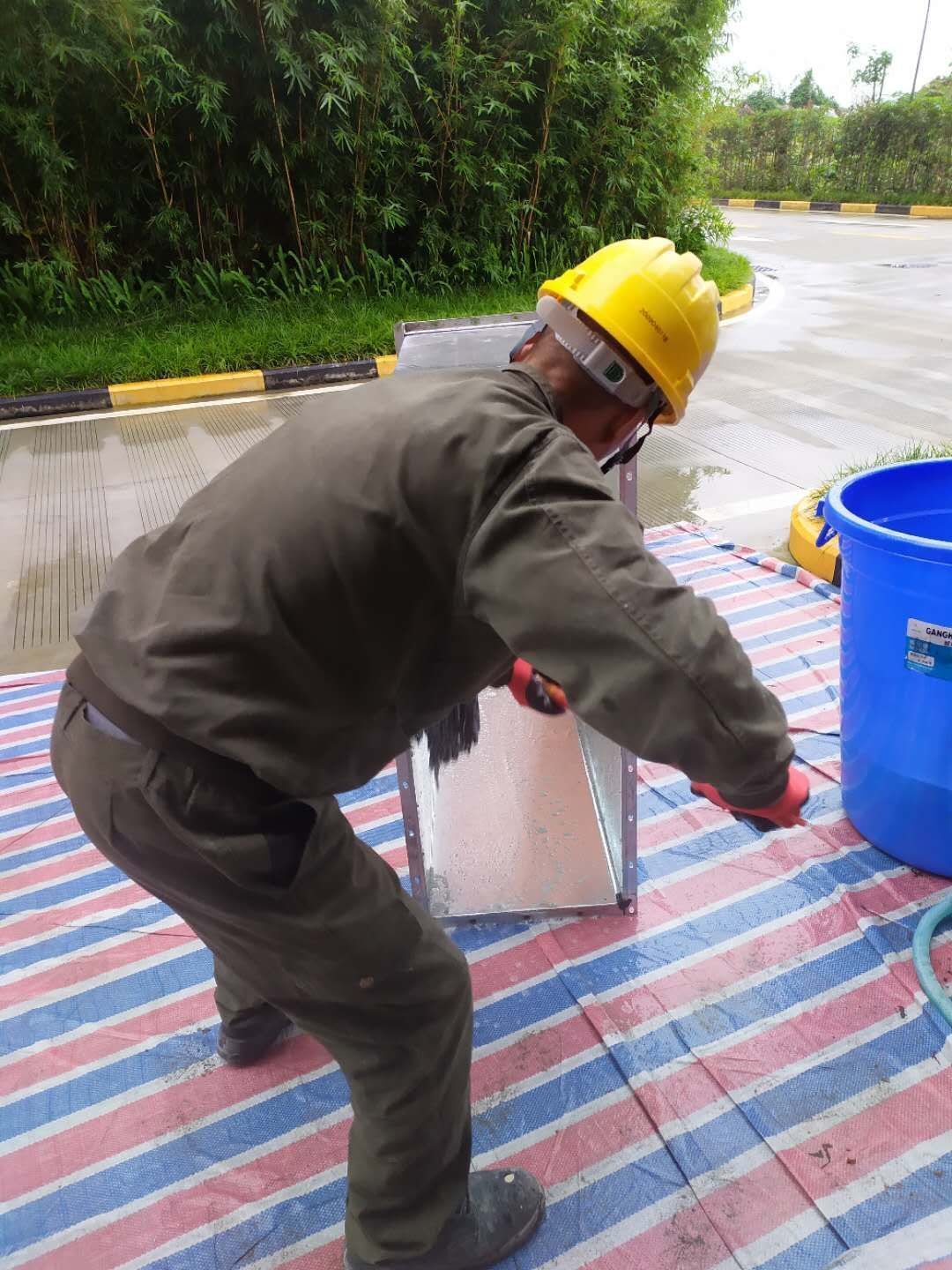

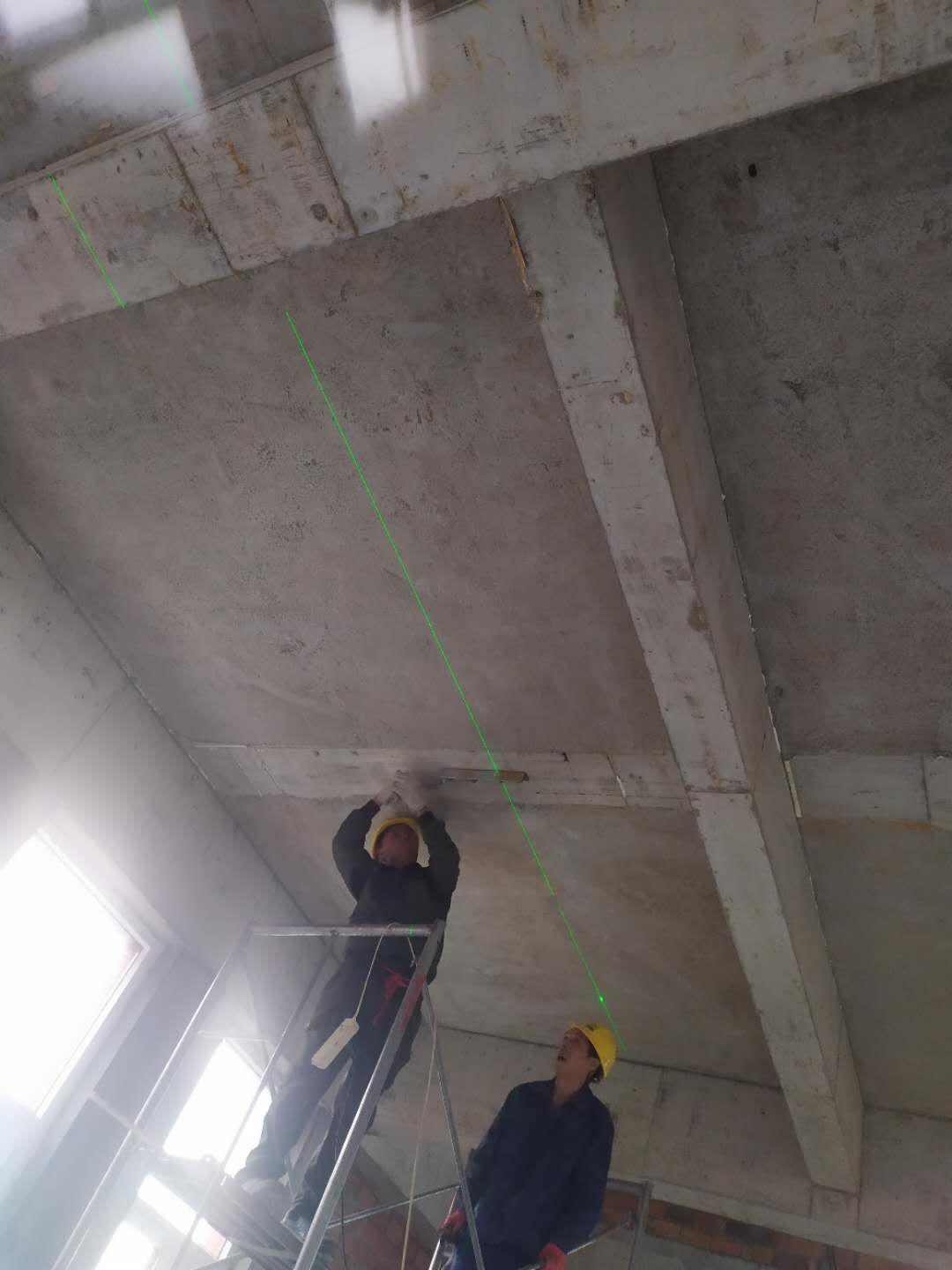

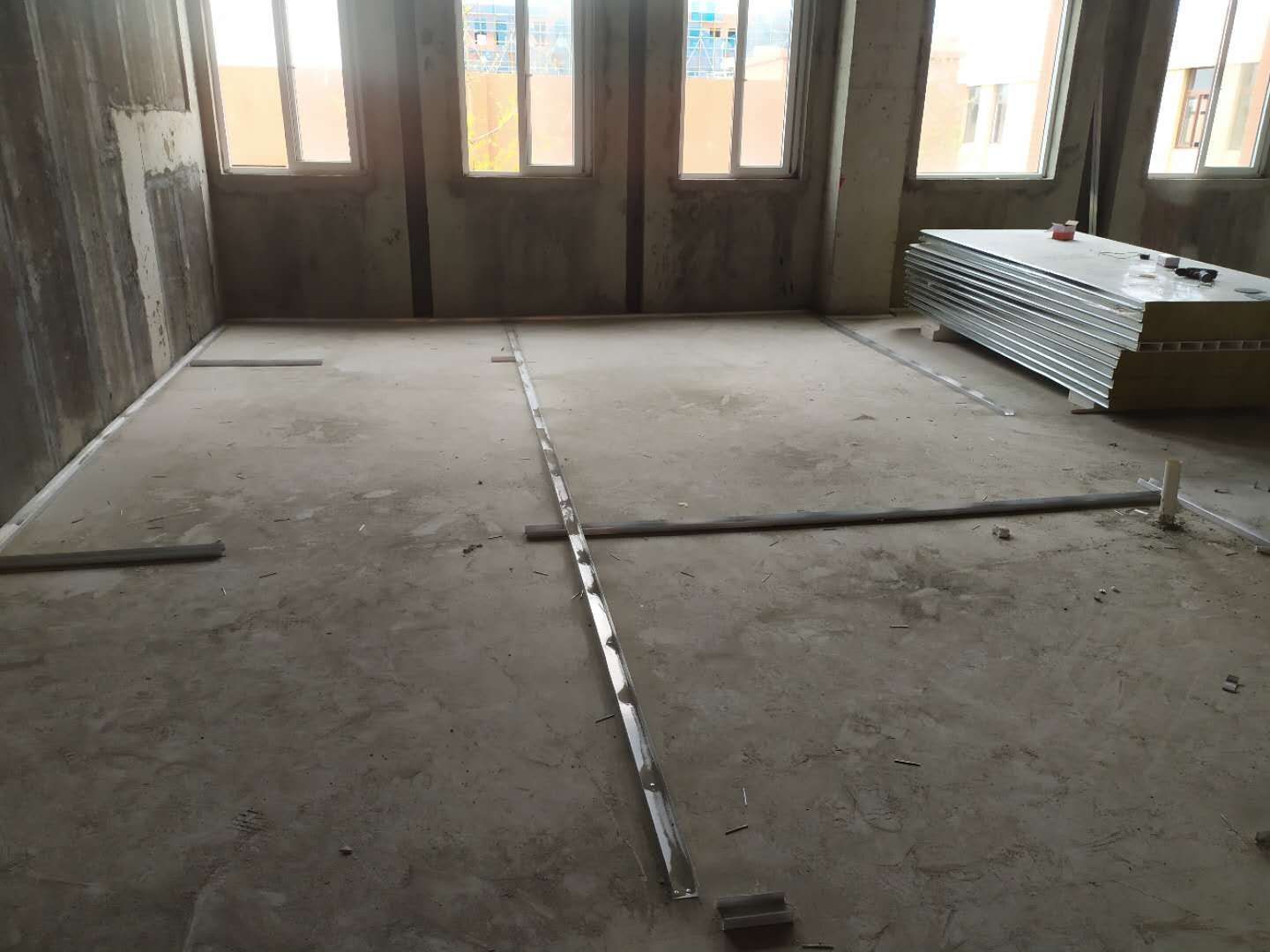

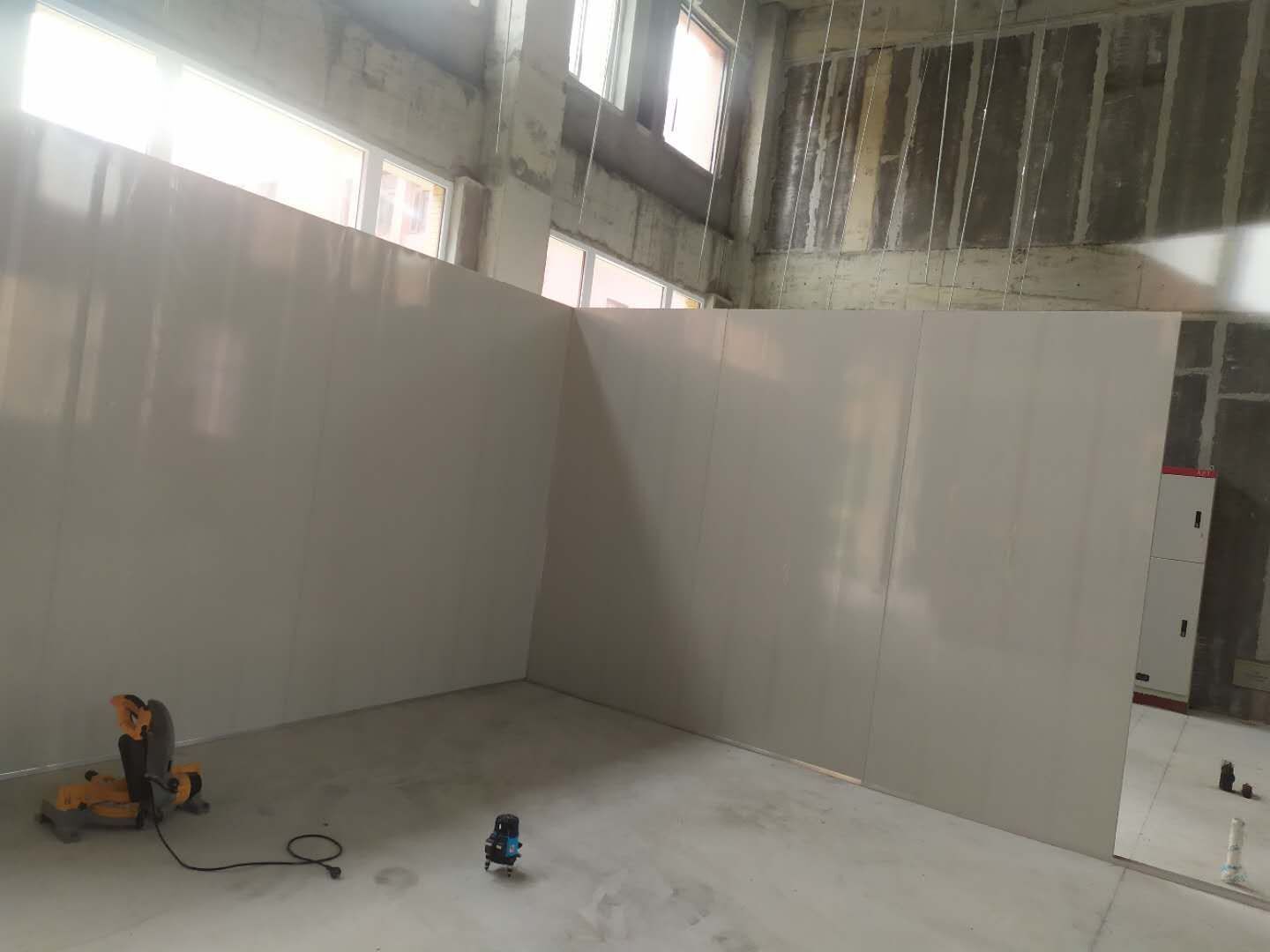

建廠找華盛興邦

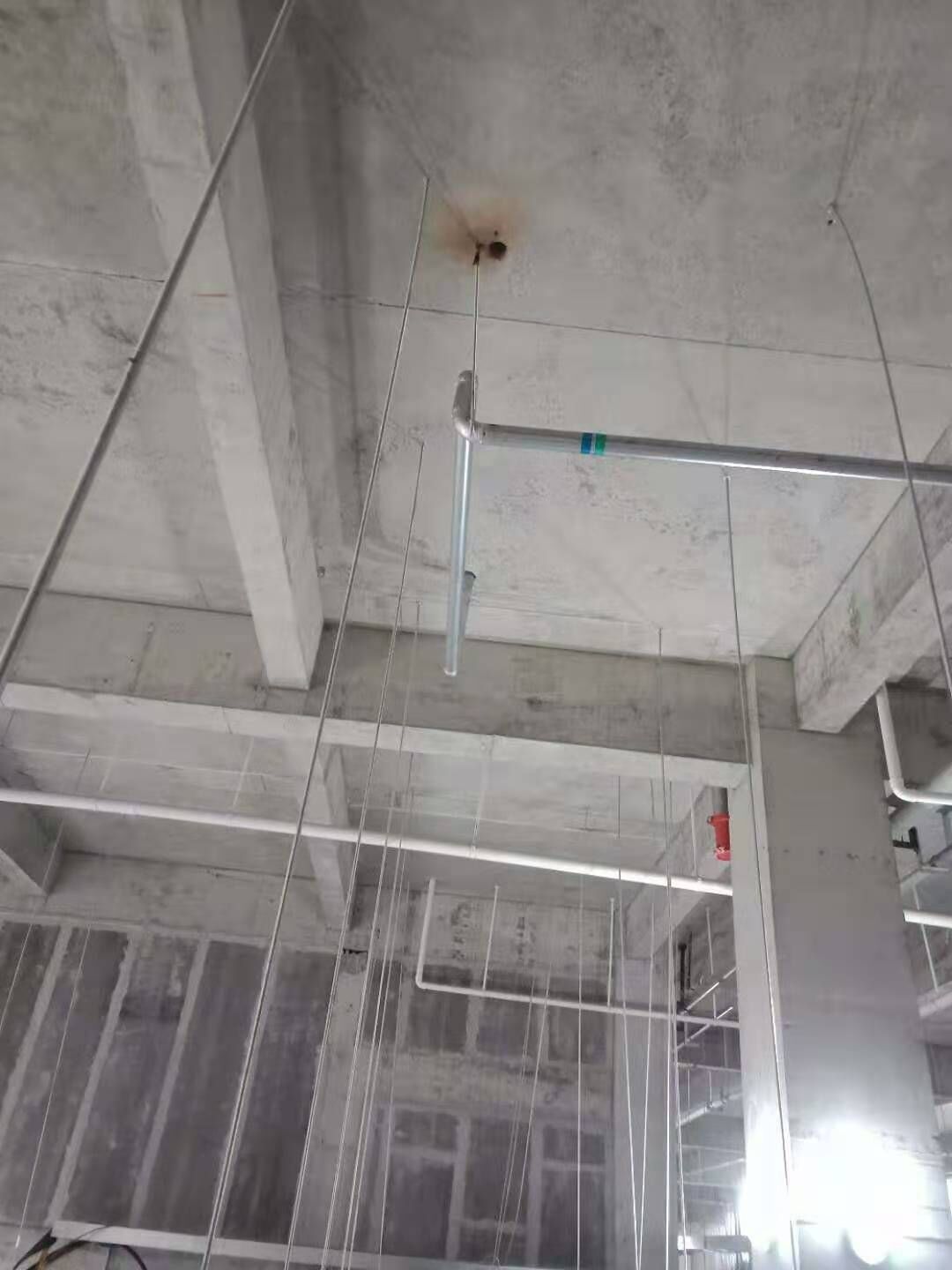

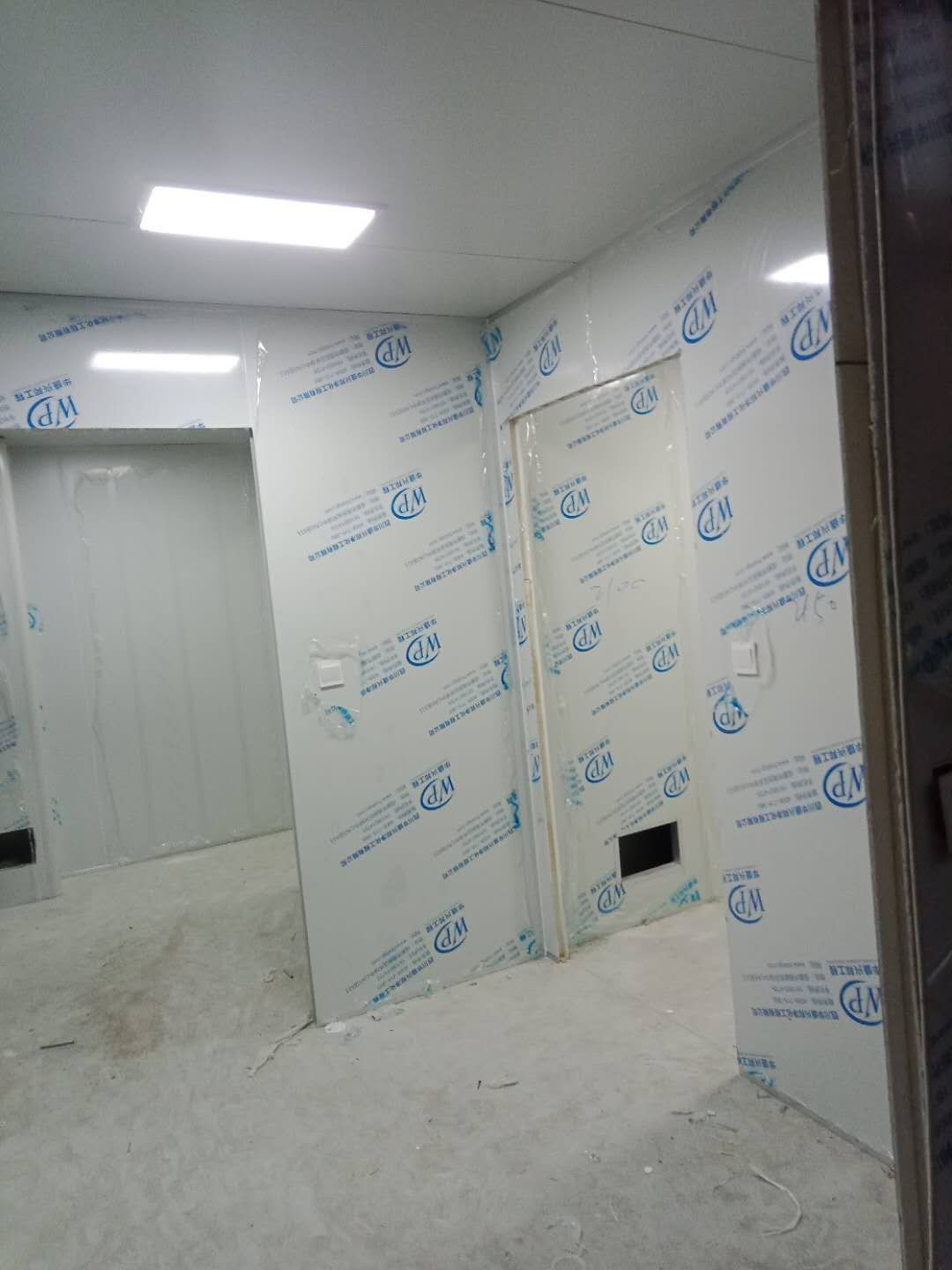

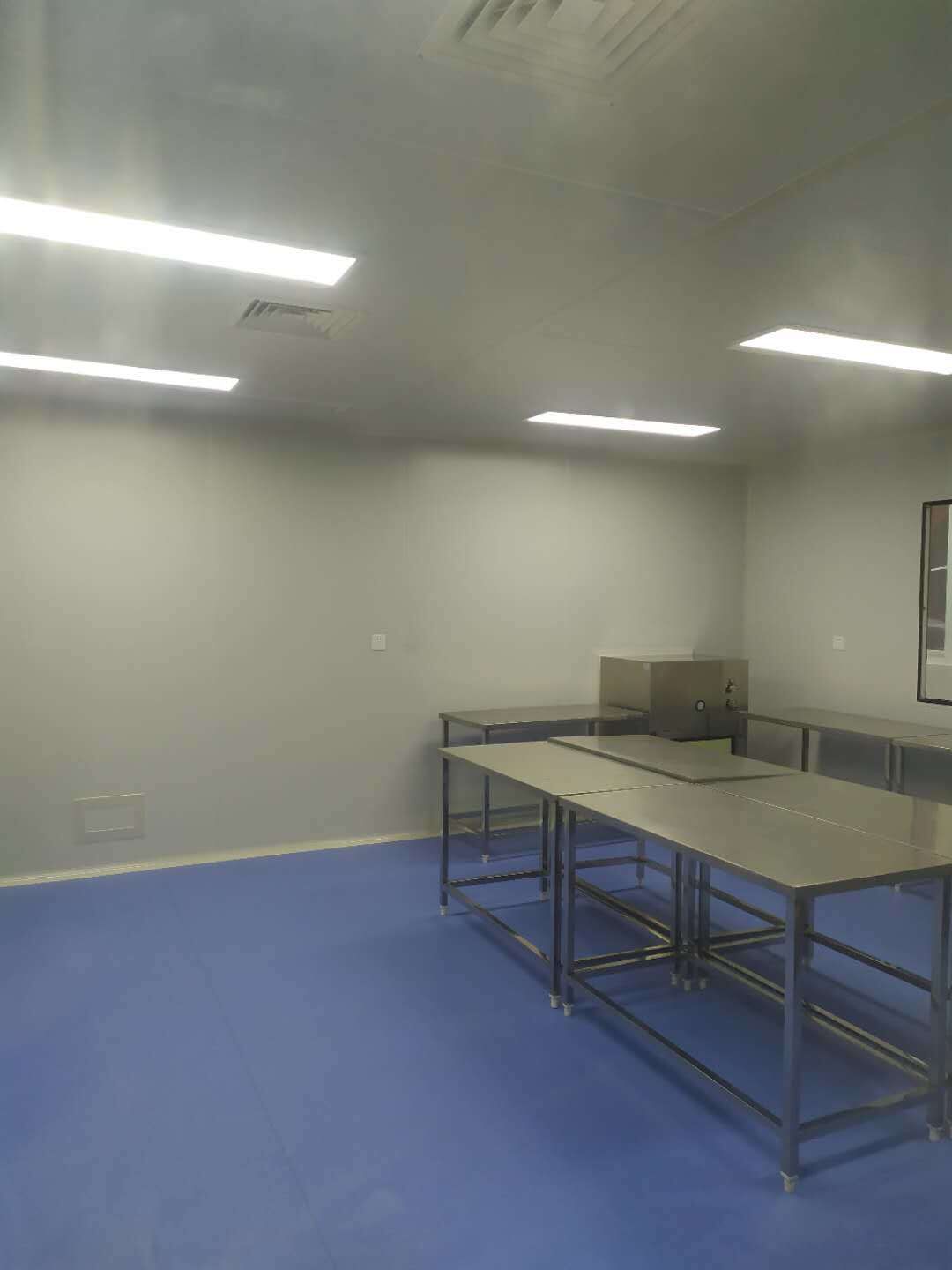

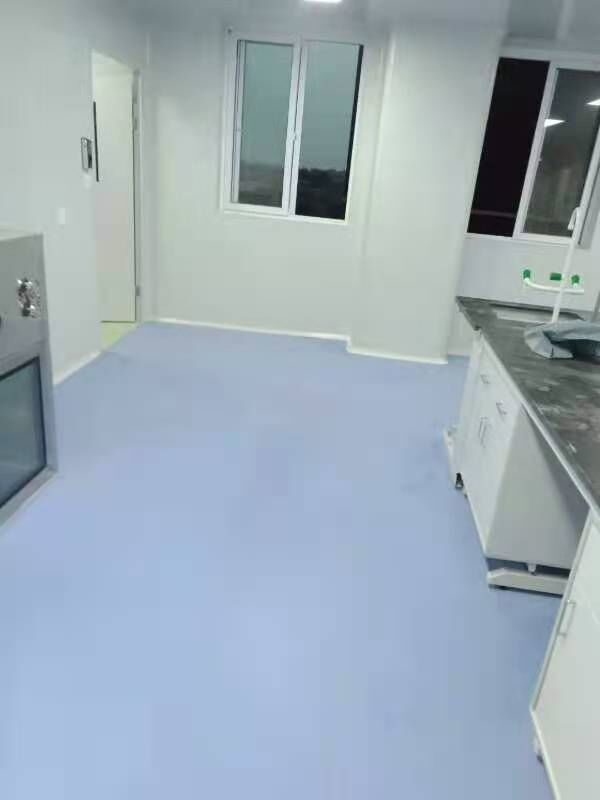

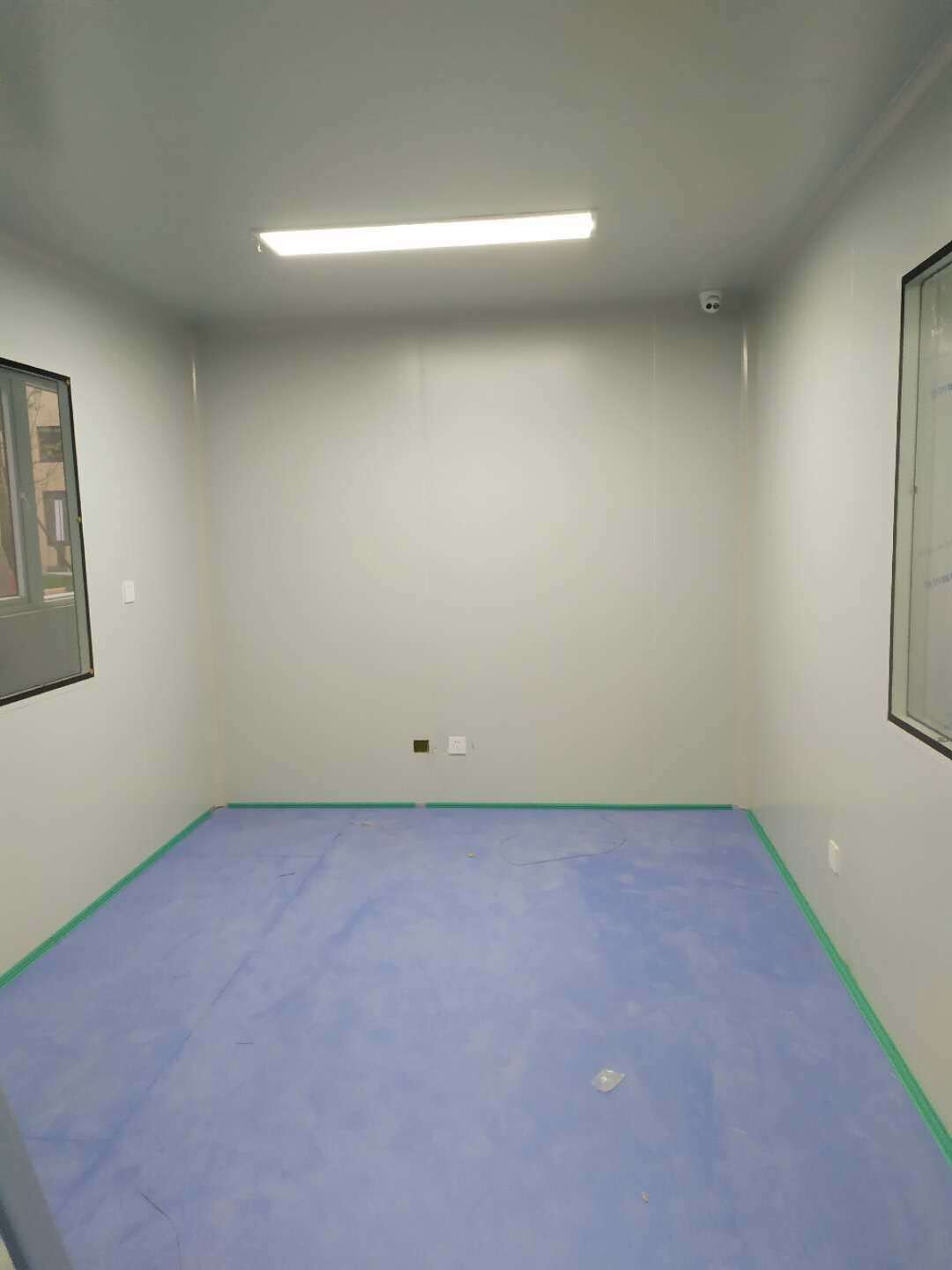

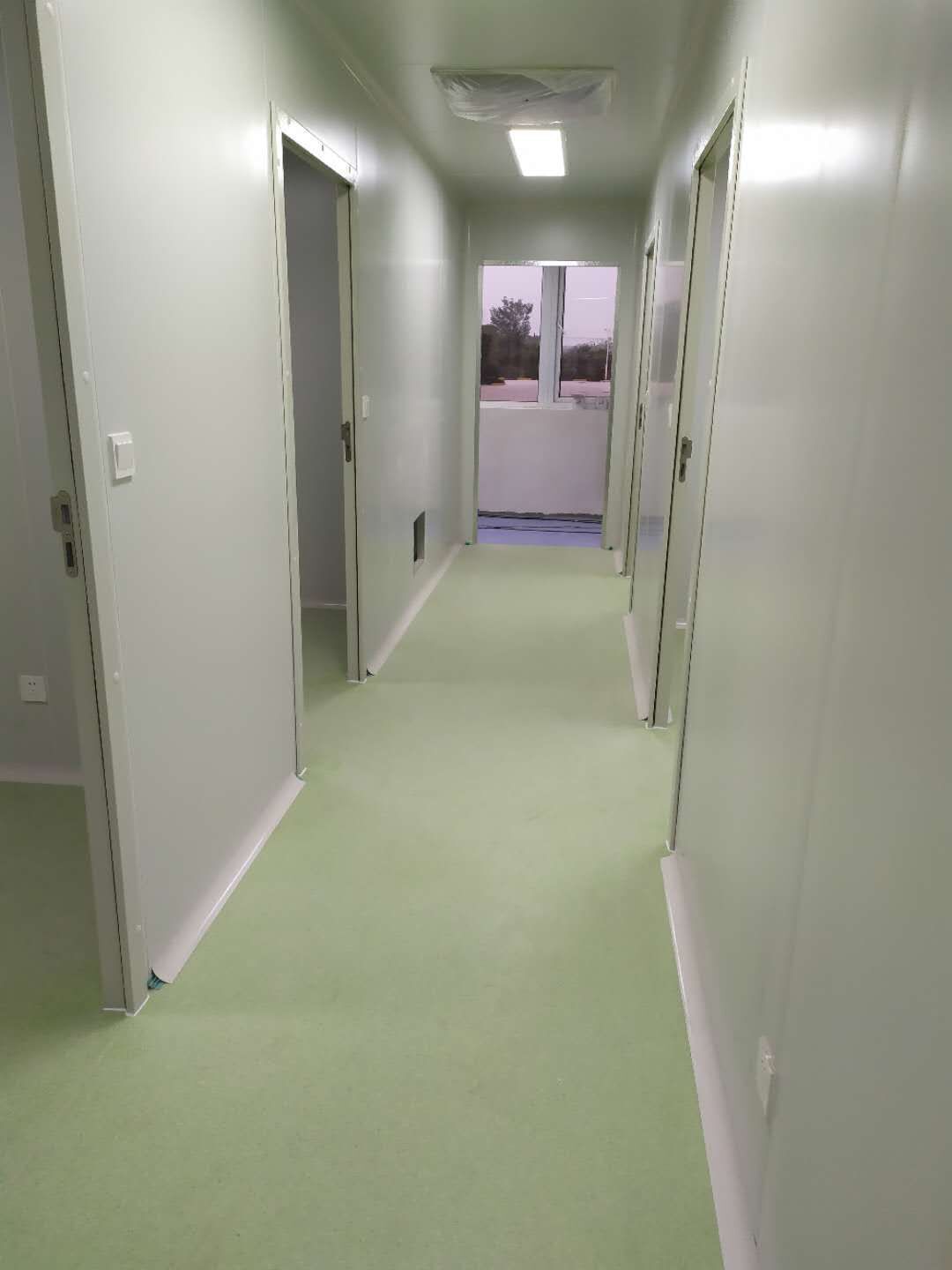

裝修完成

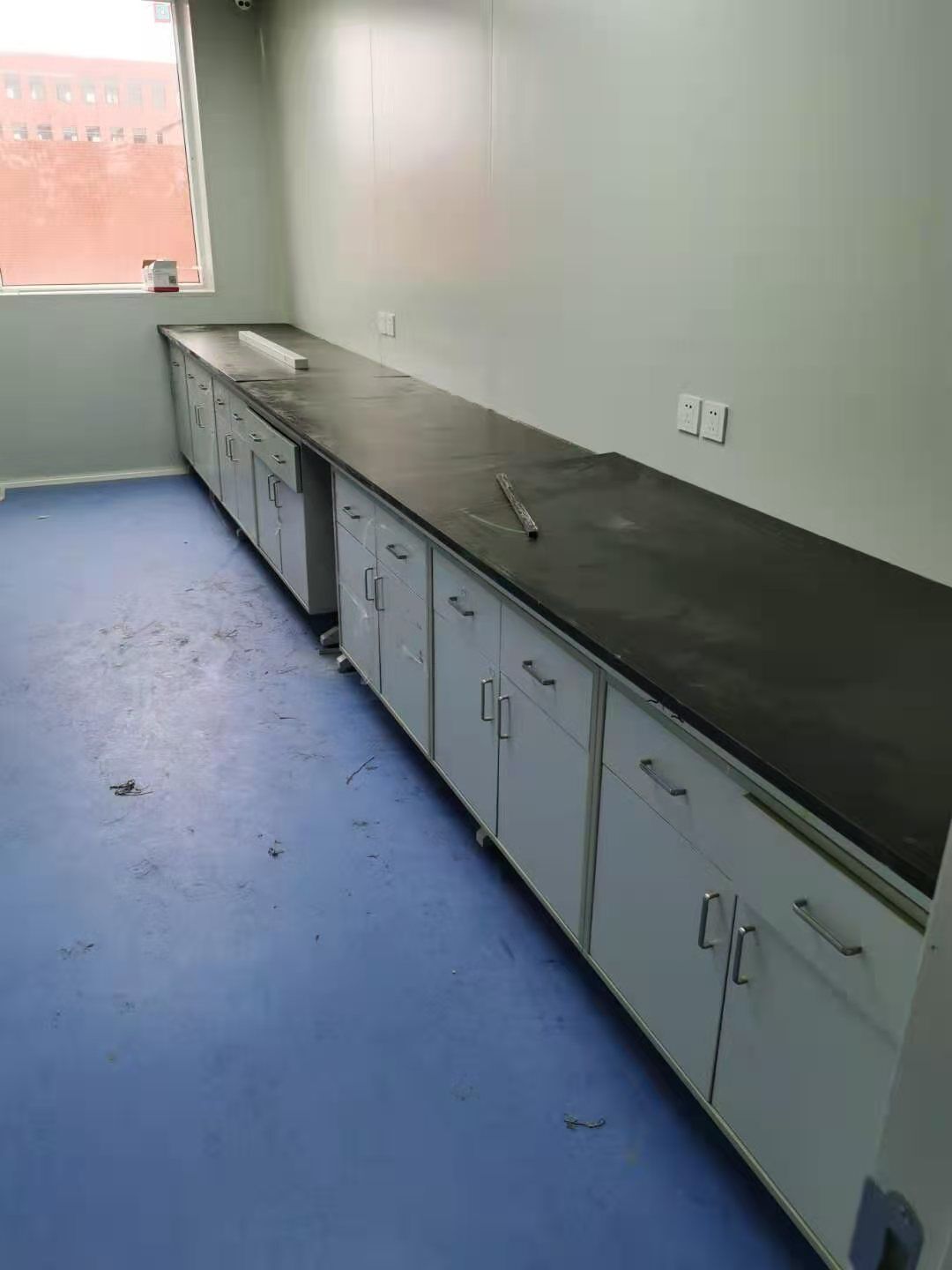

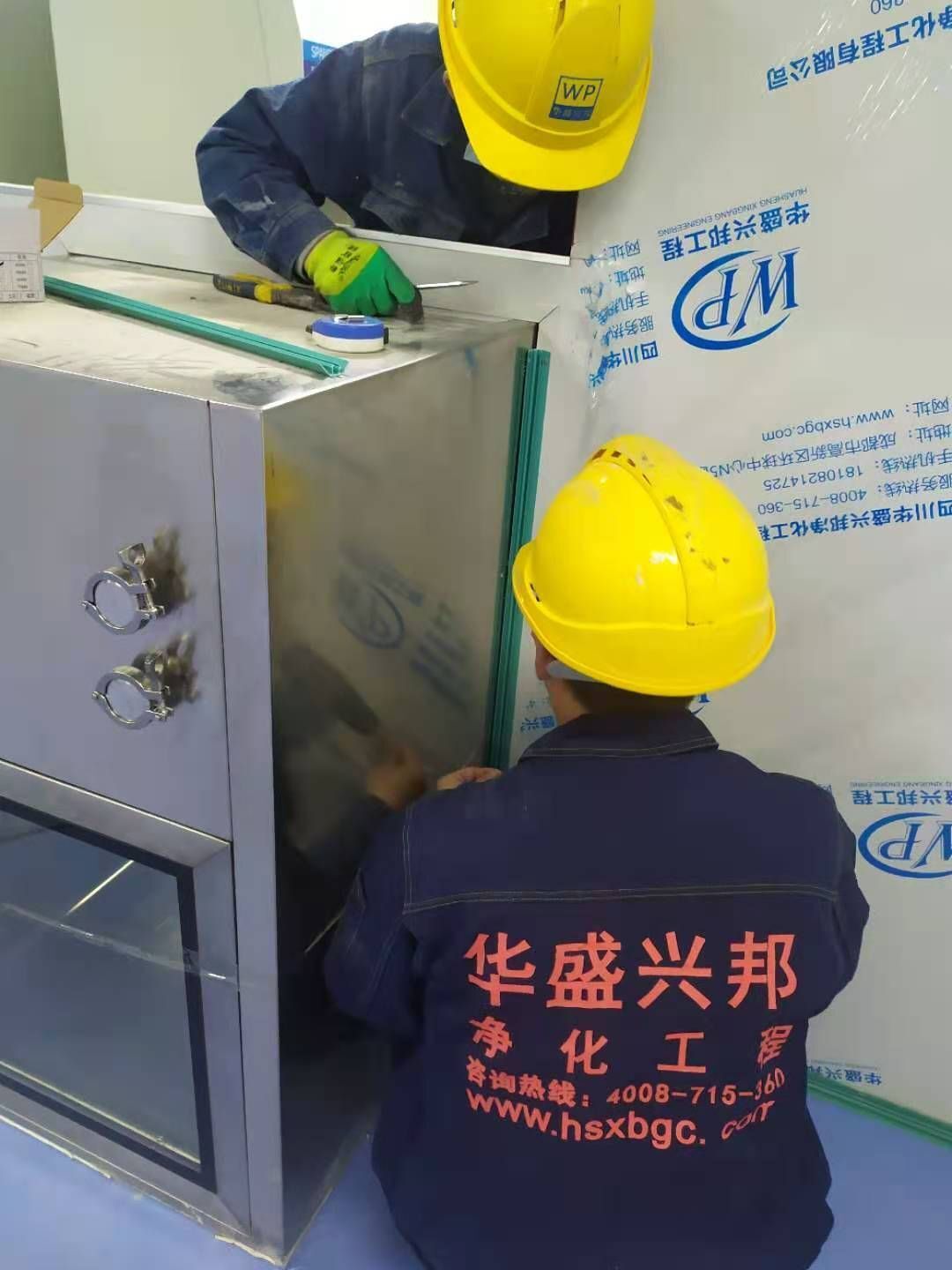

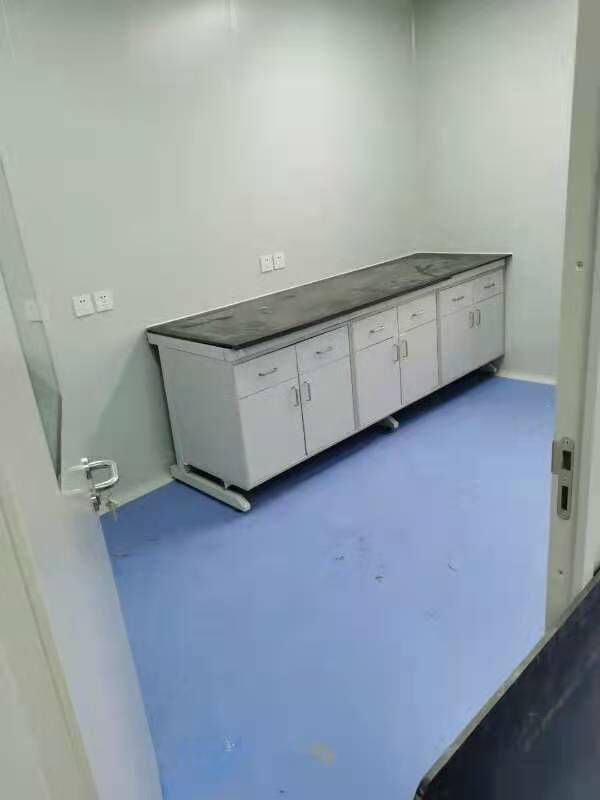

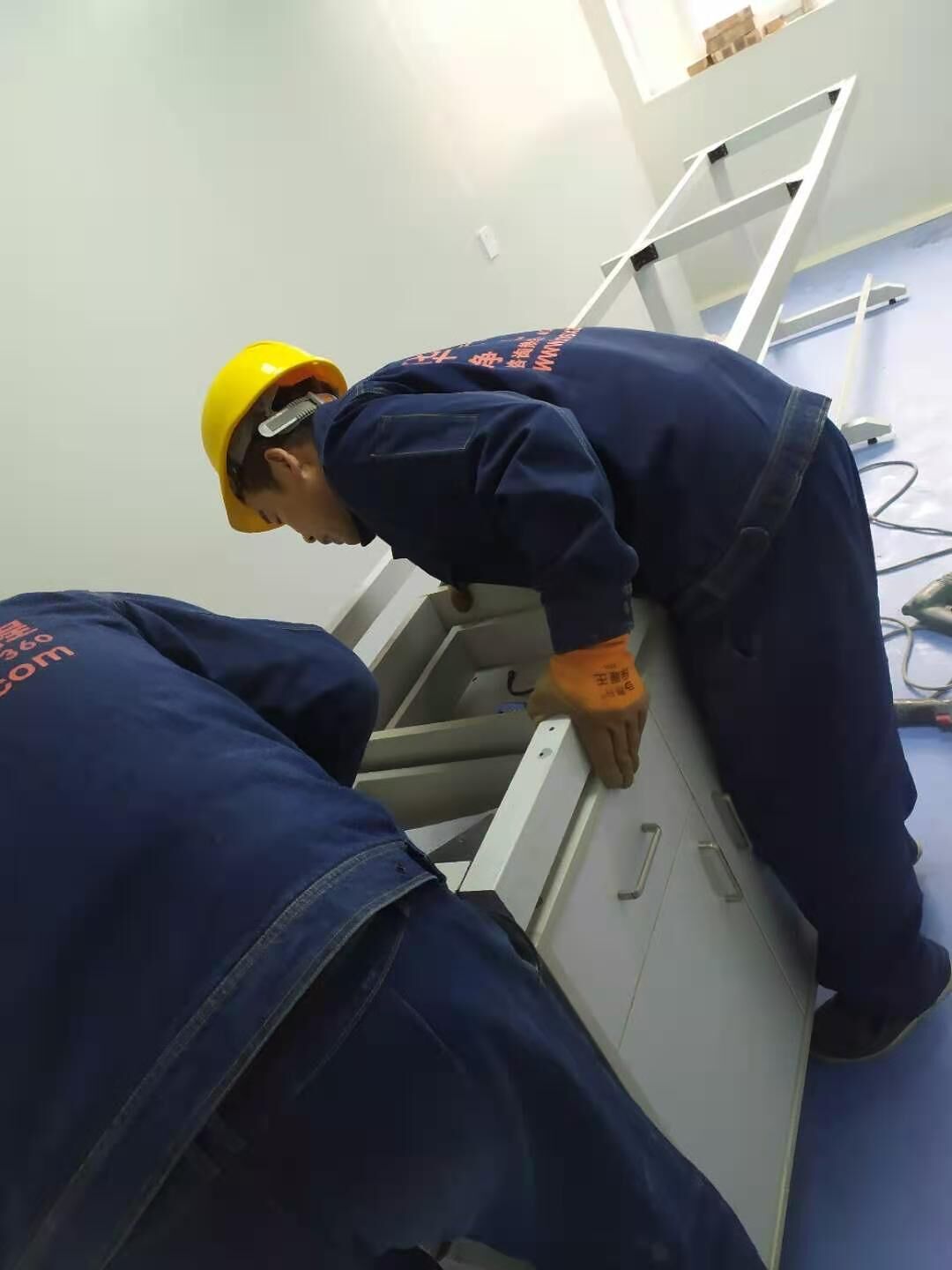

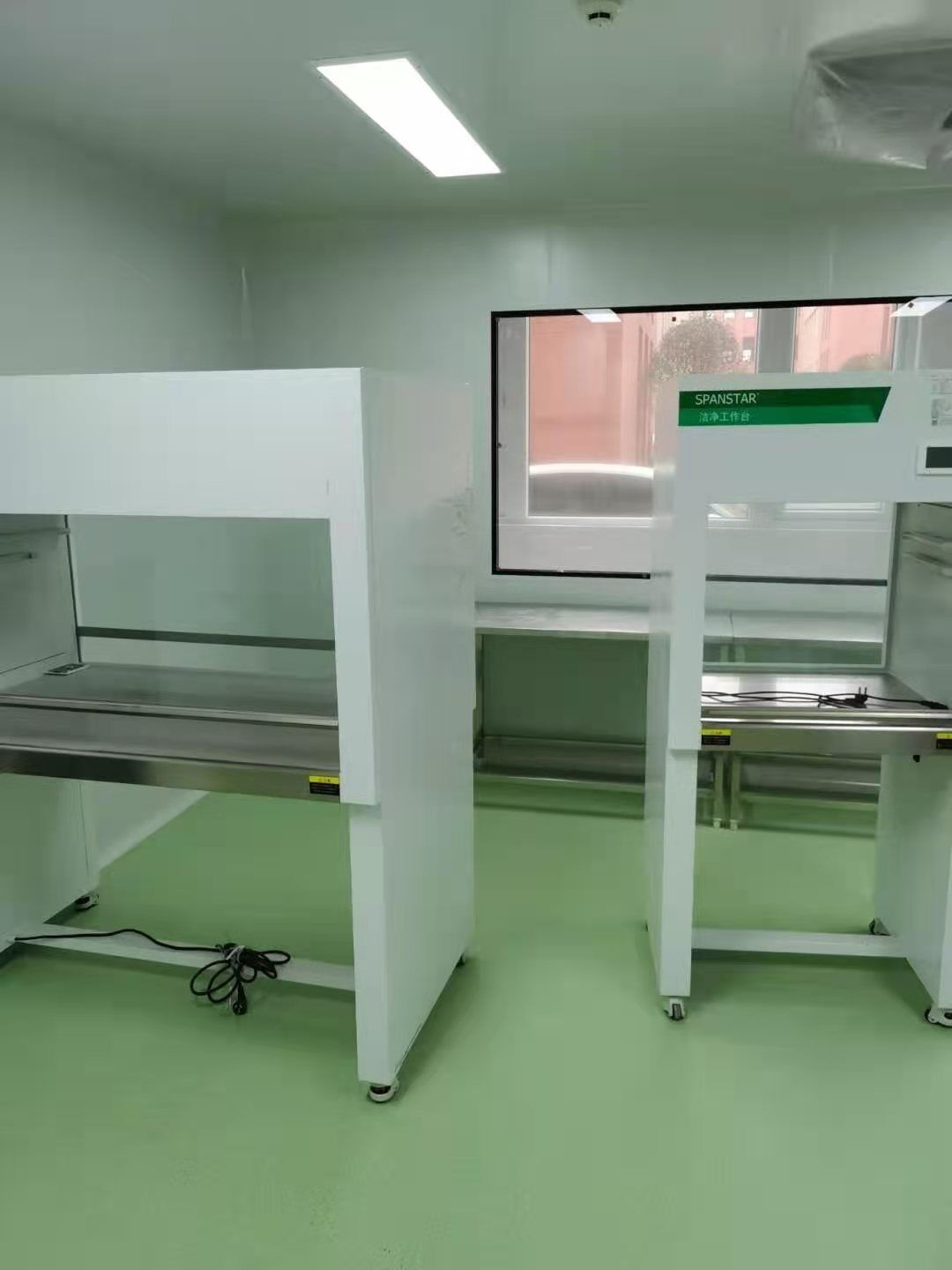

1、實驗室儀器柜搬運

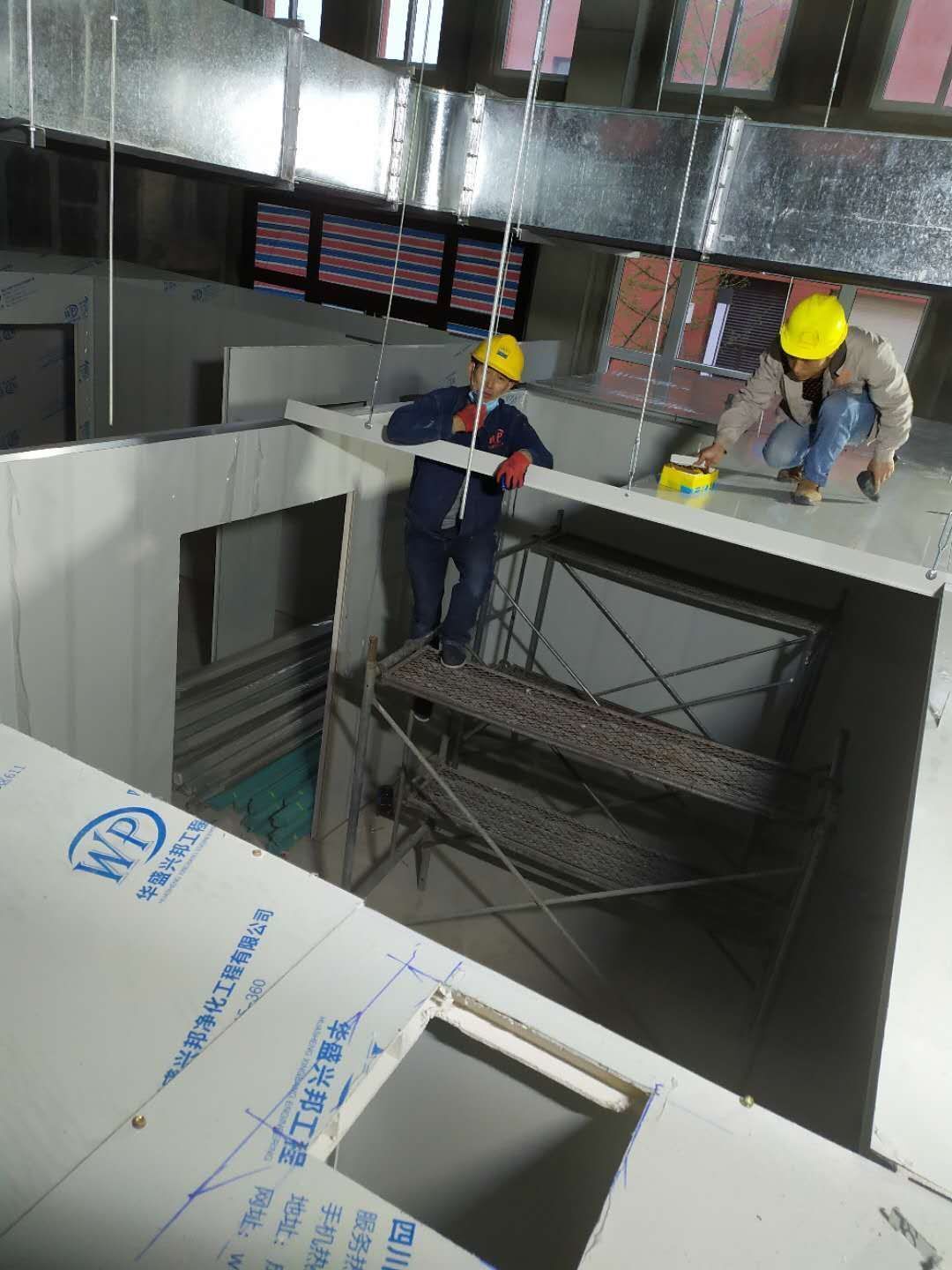

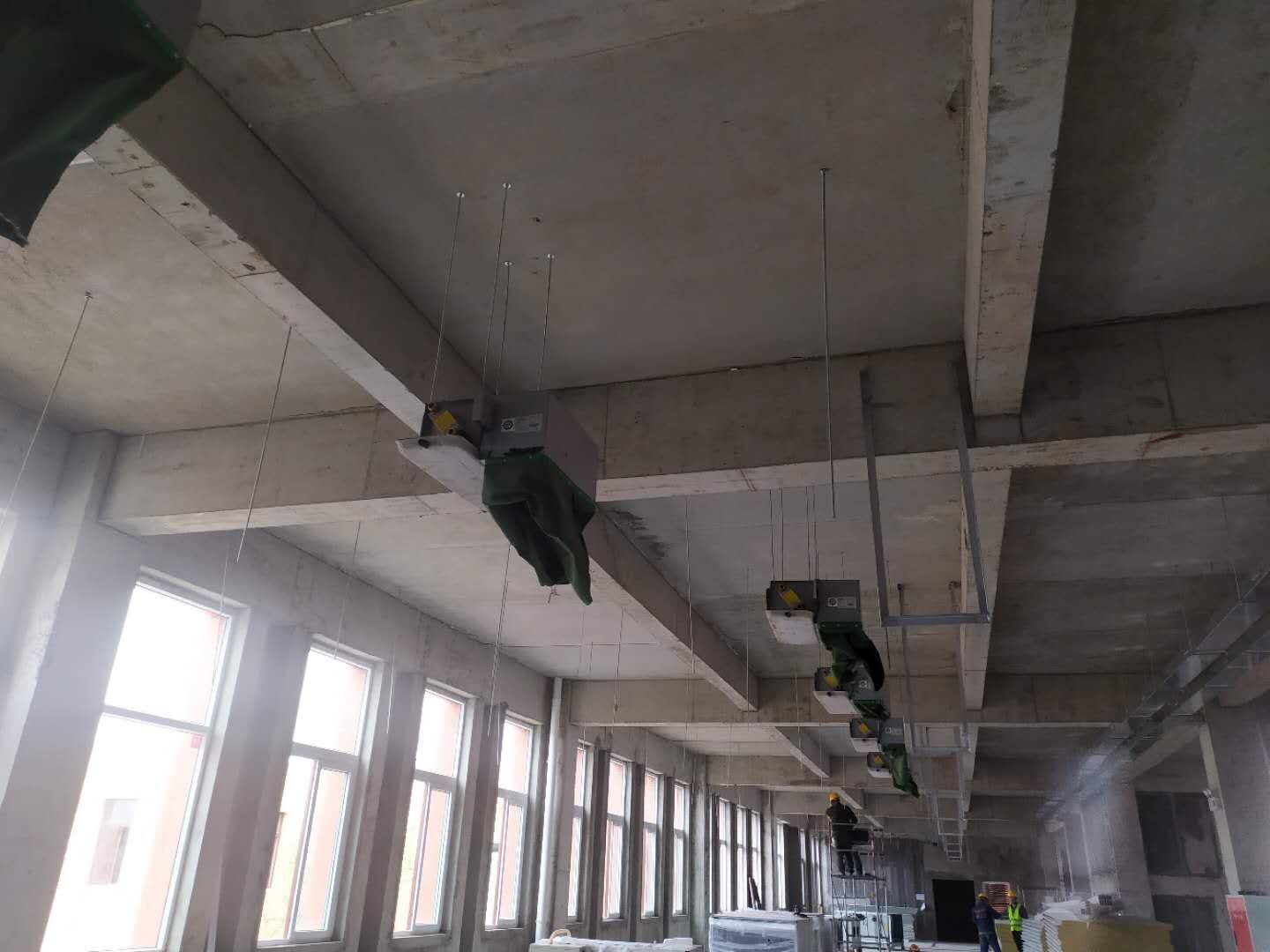

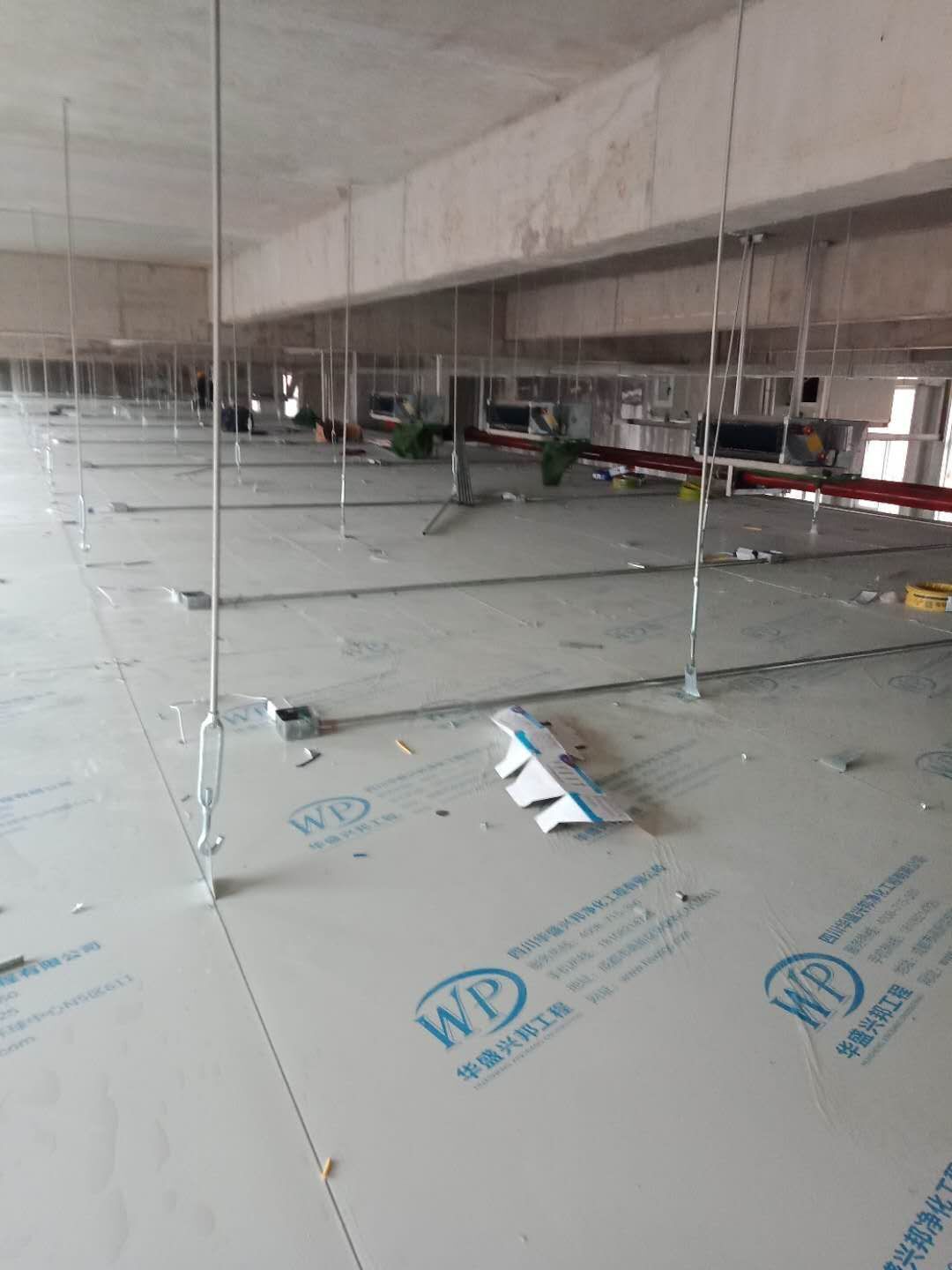

1

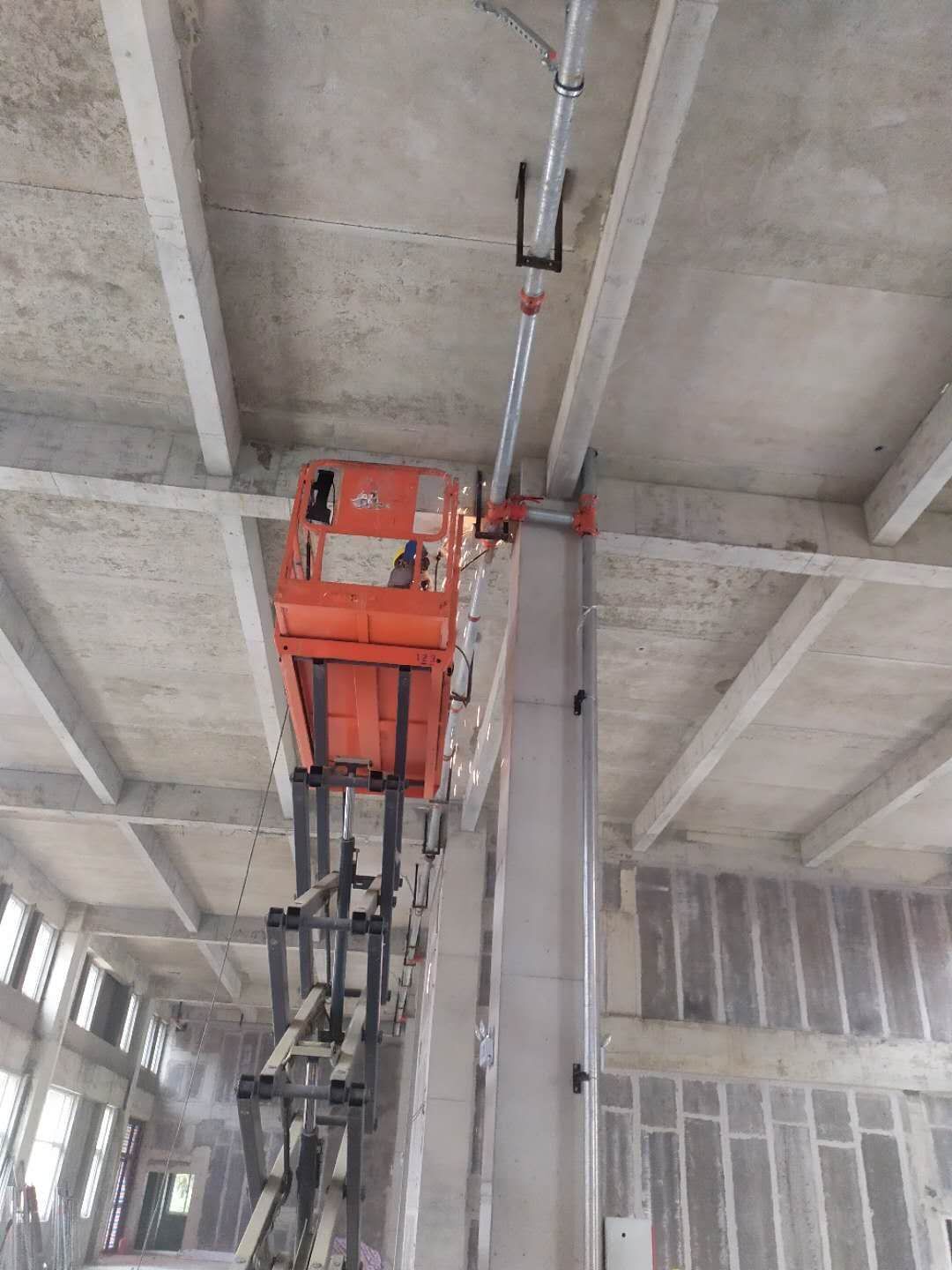

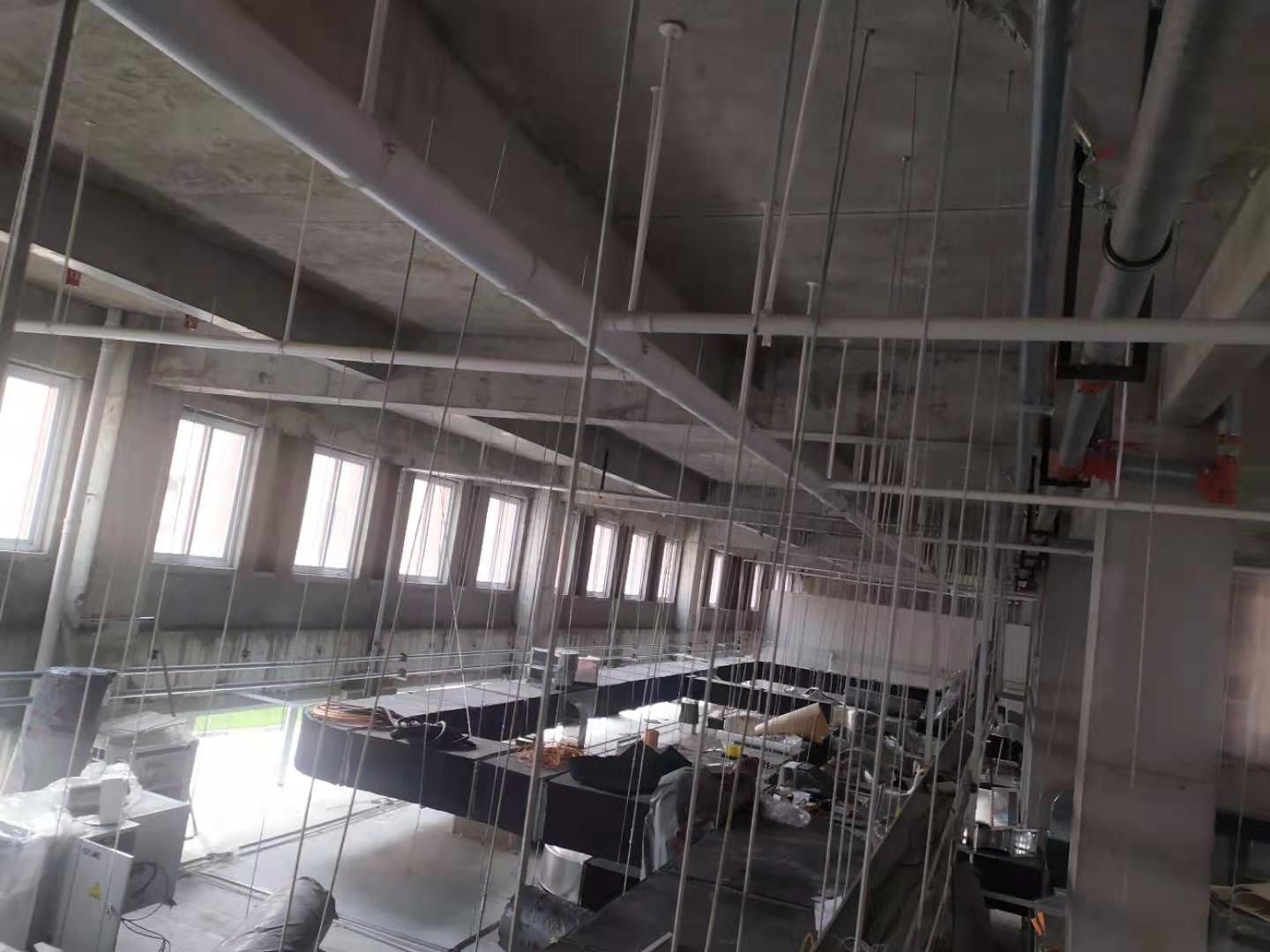

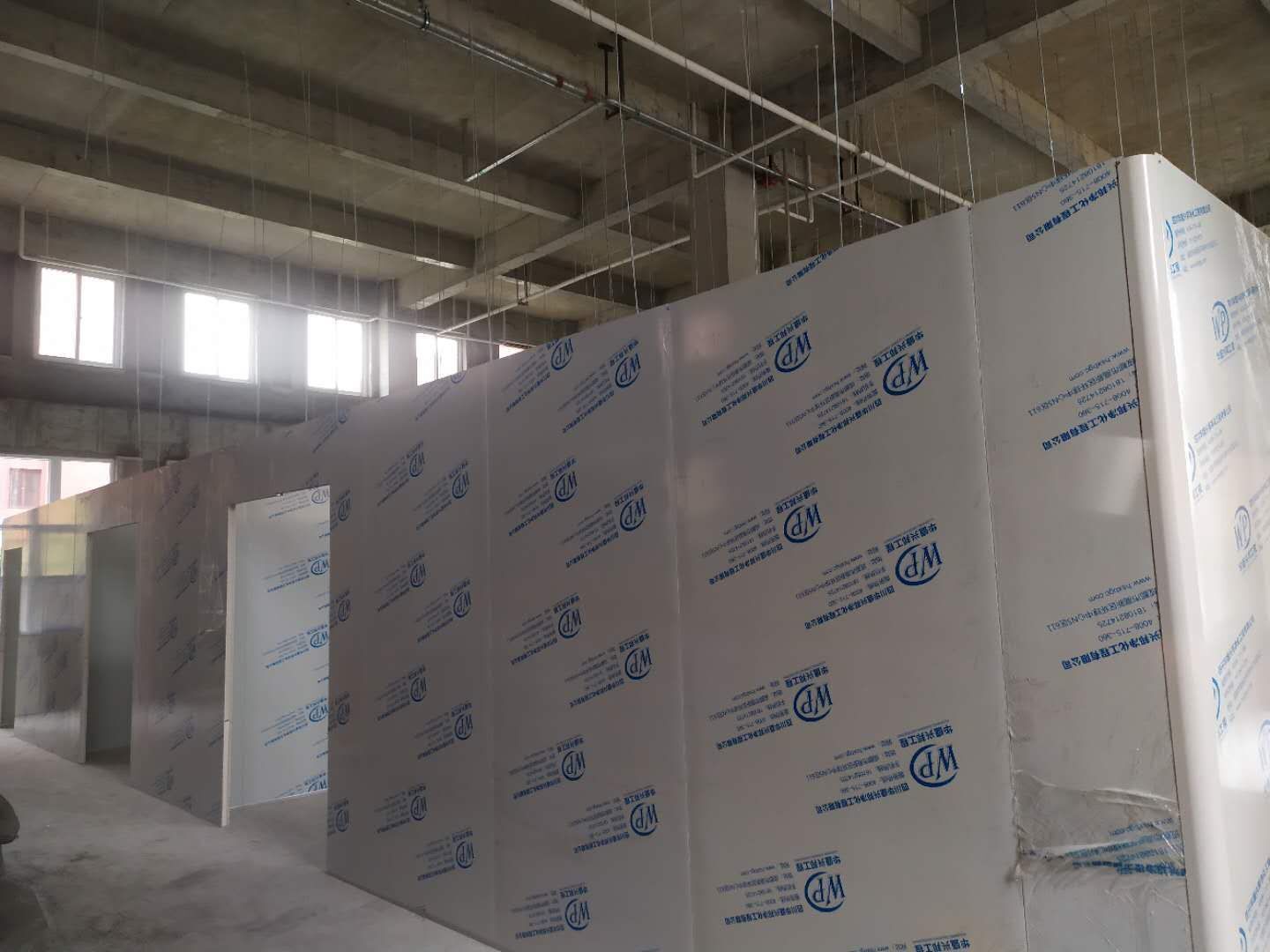

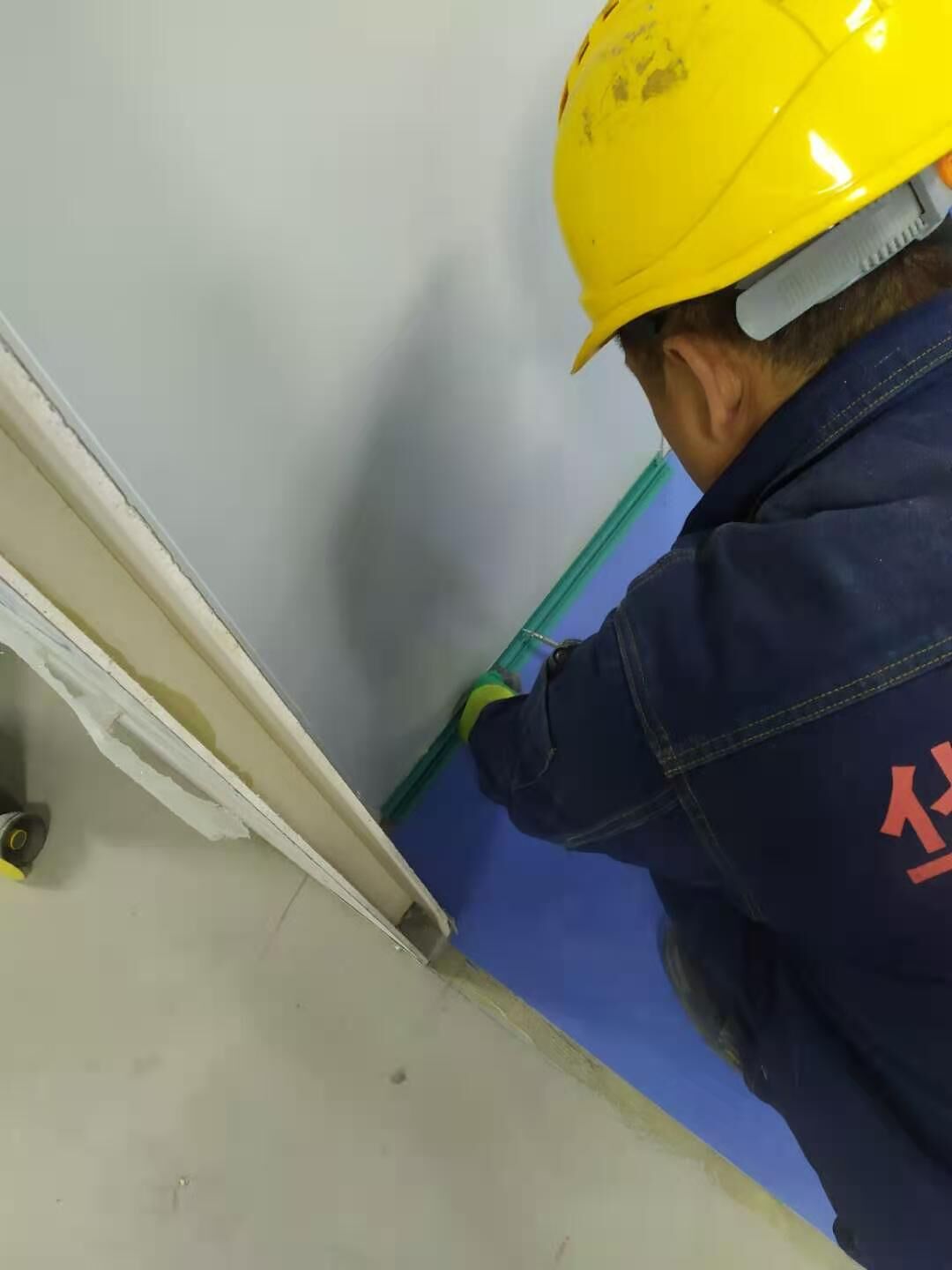

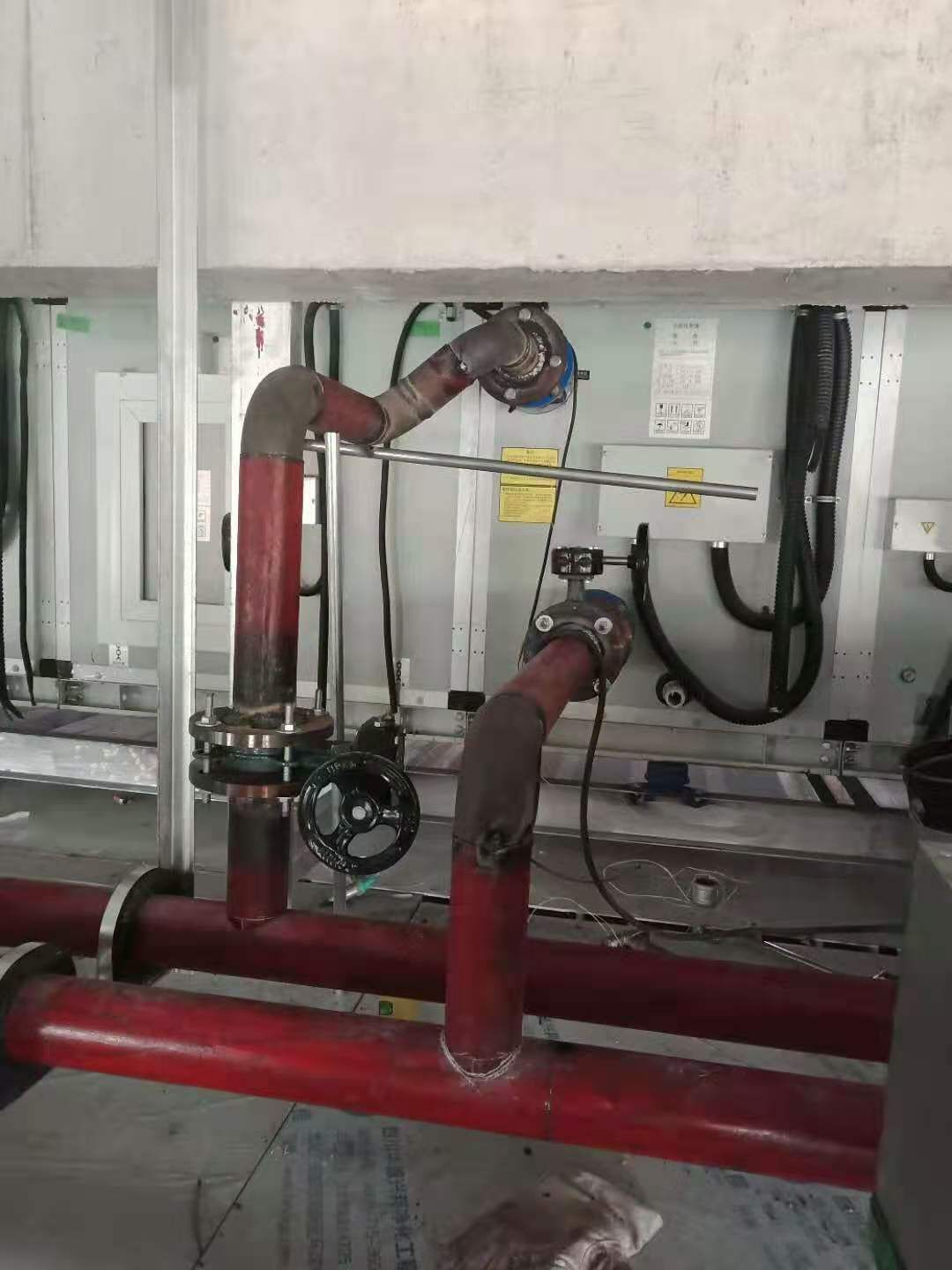

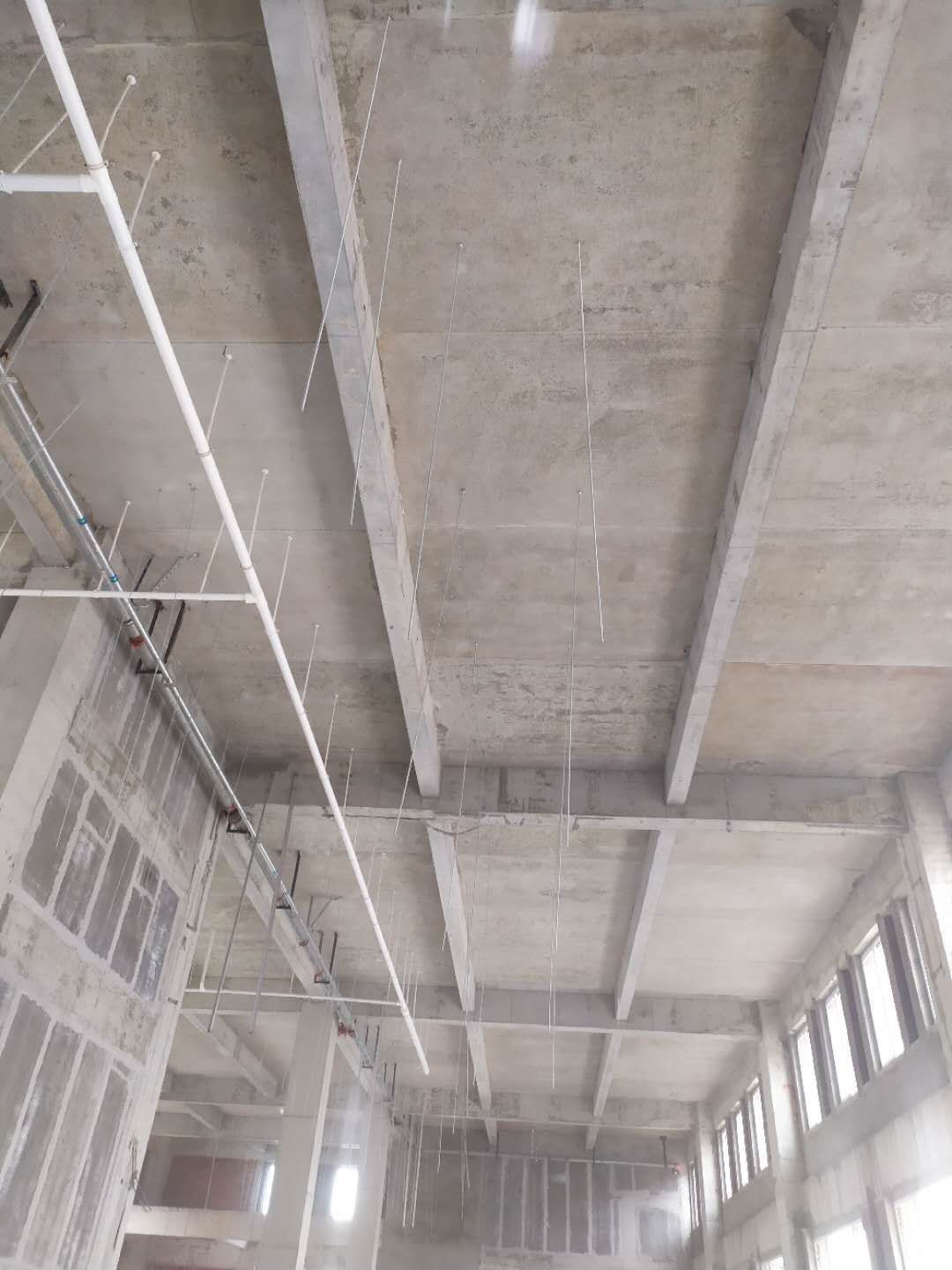

1一層風管檢查漏風 包腰帶 2一層水站管道安裝 3二層PVC安裝 4二層打膠條 拍圓弧 5二層空調自控接線 6門體落實 明早到場
1

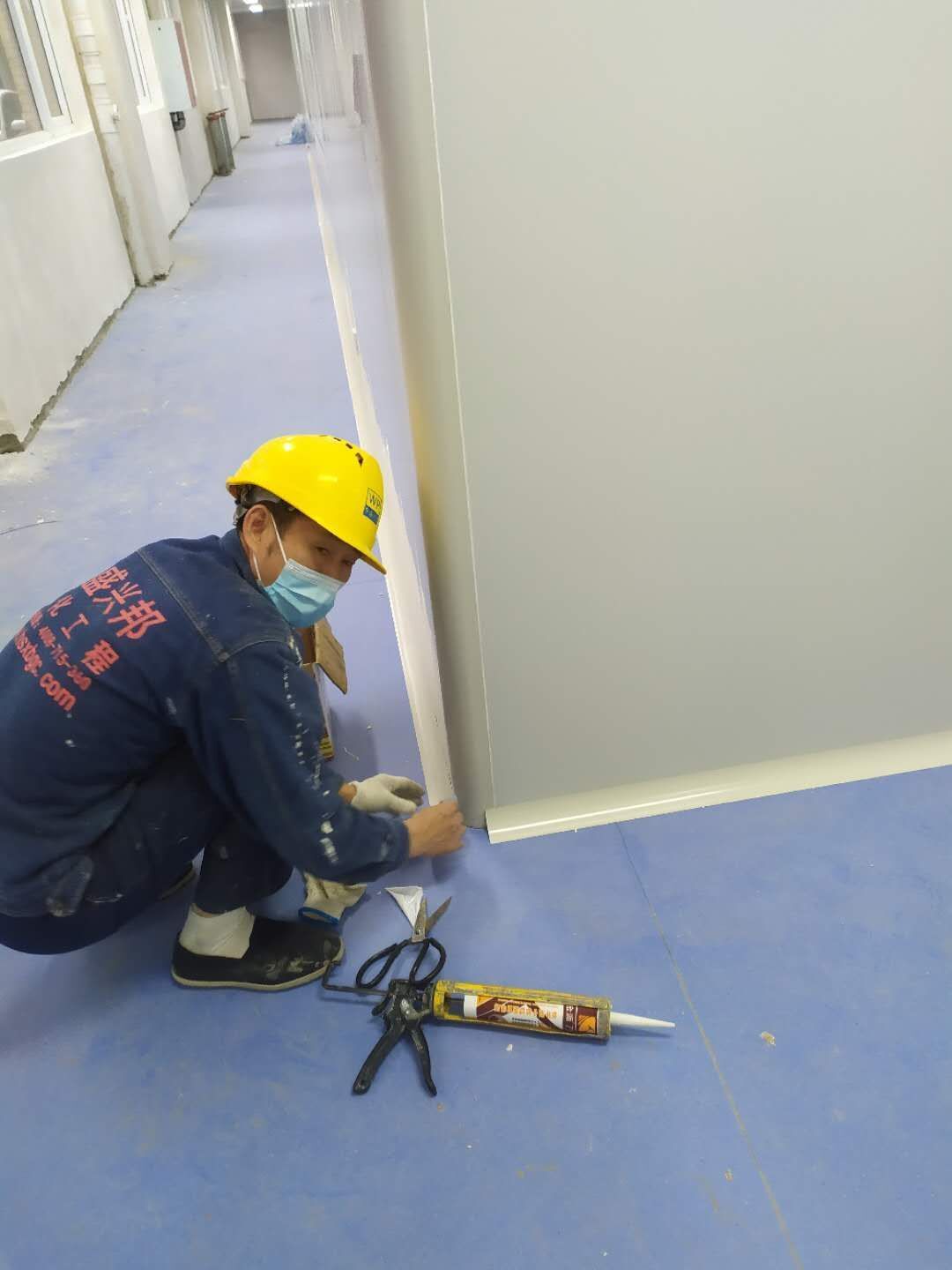

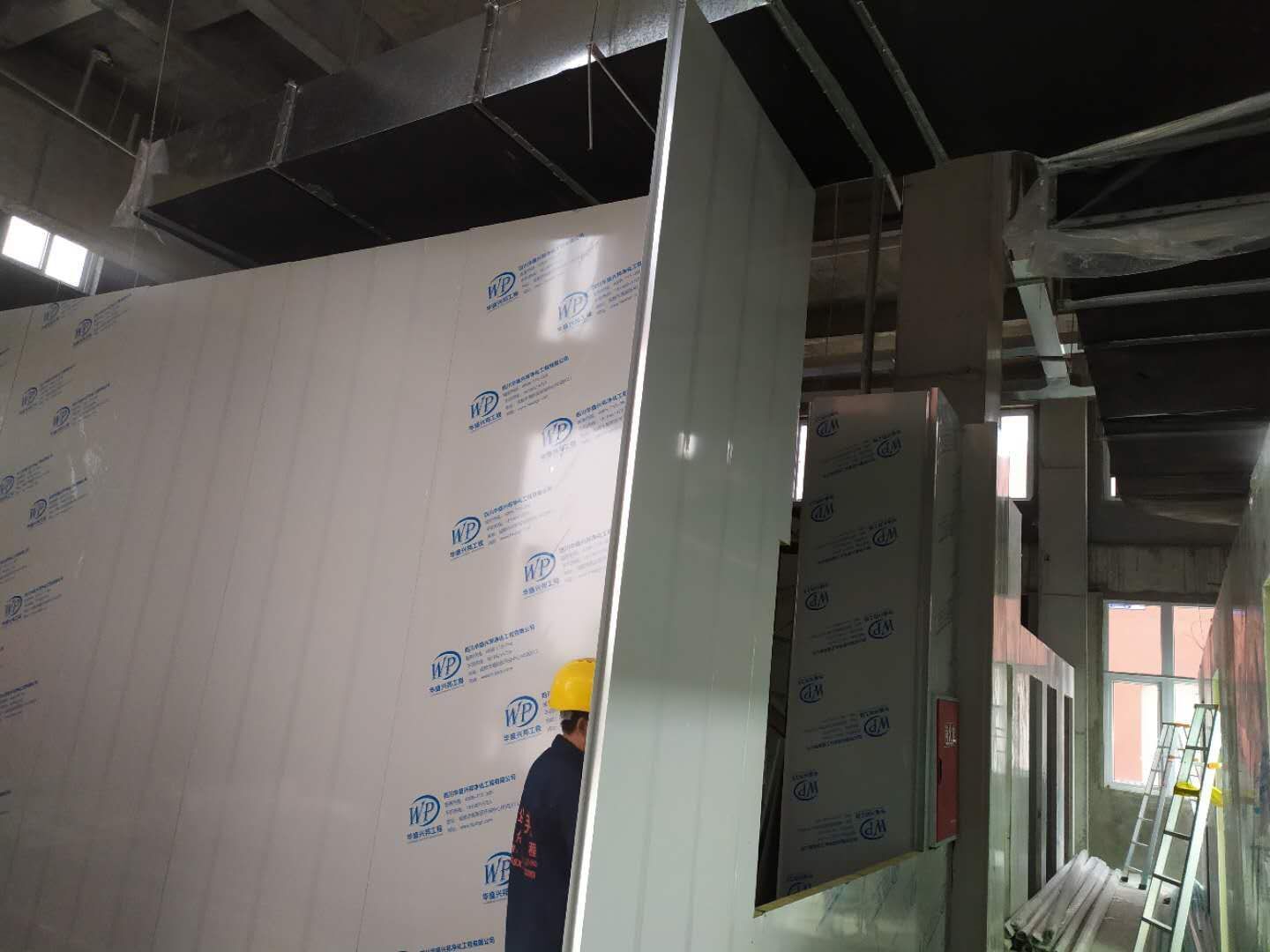

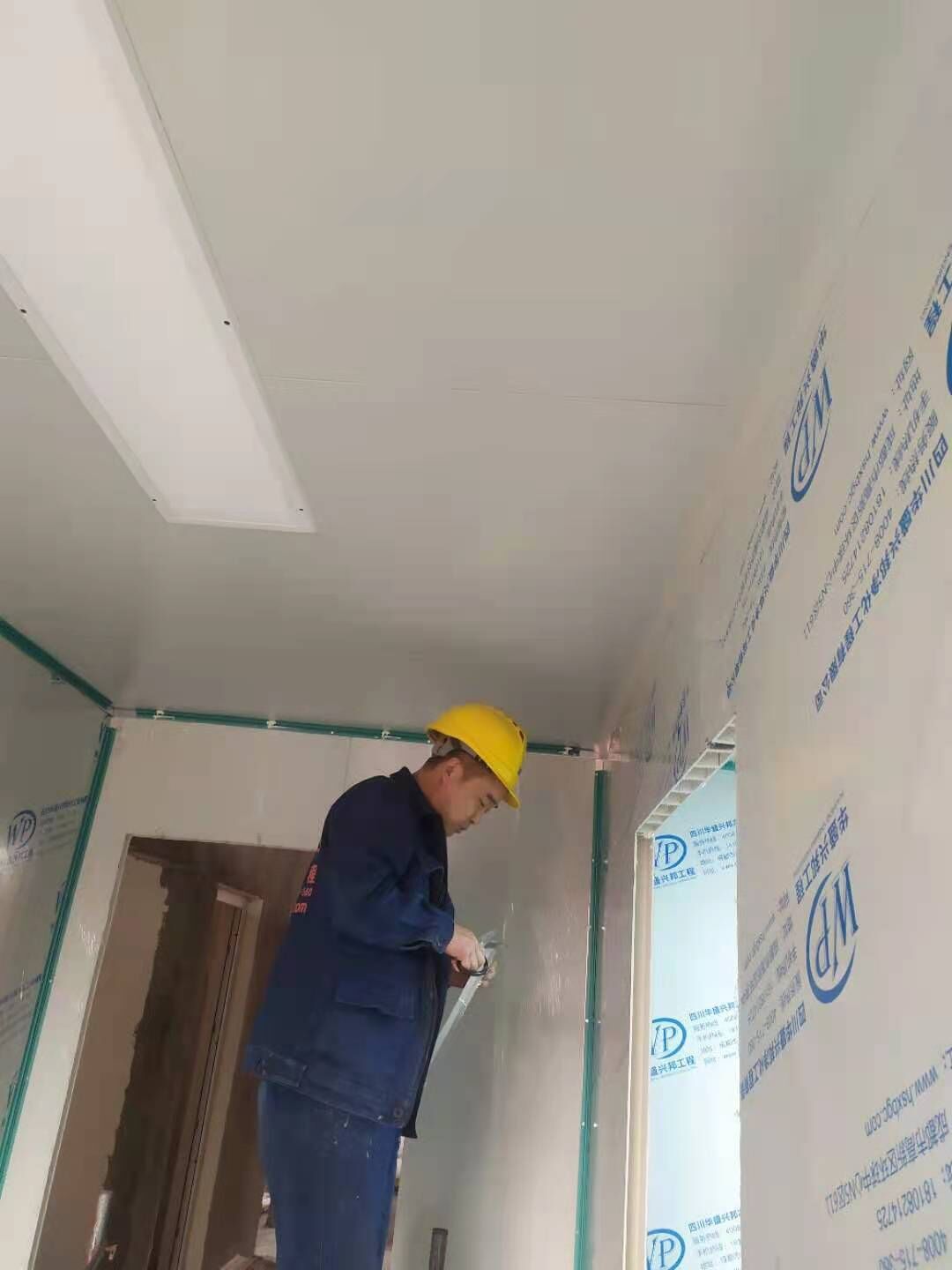

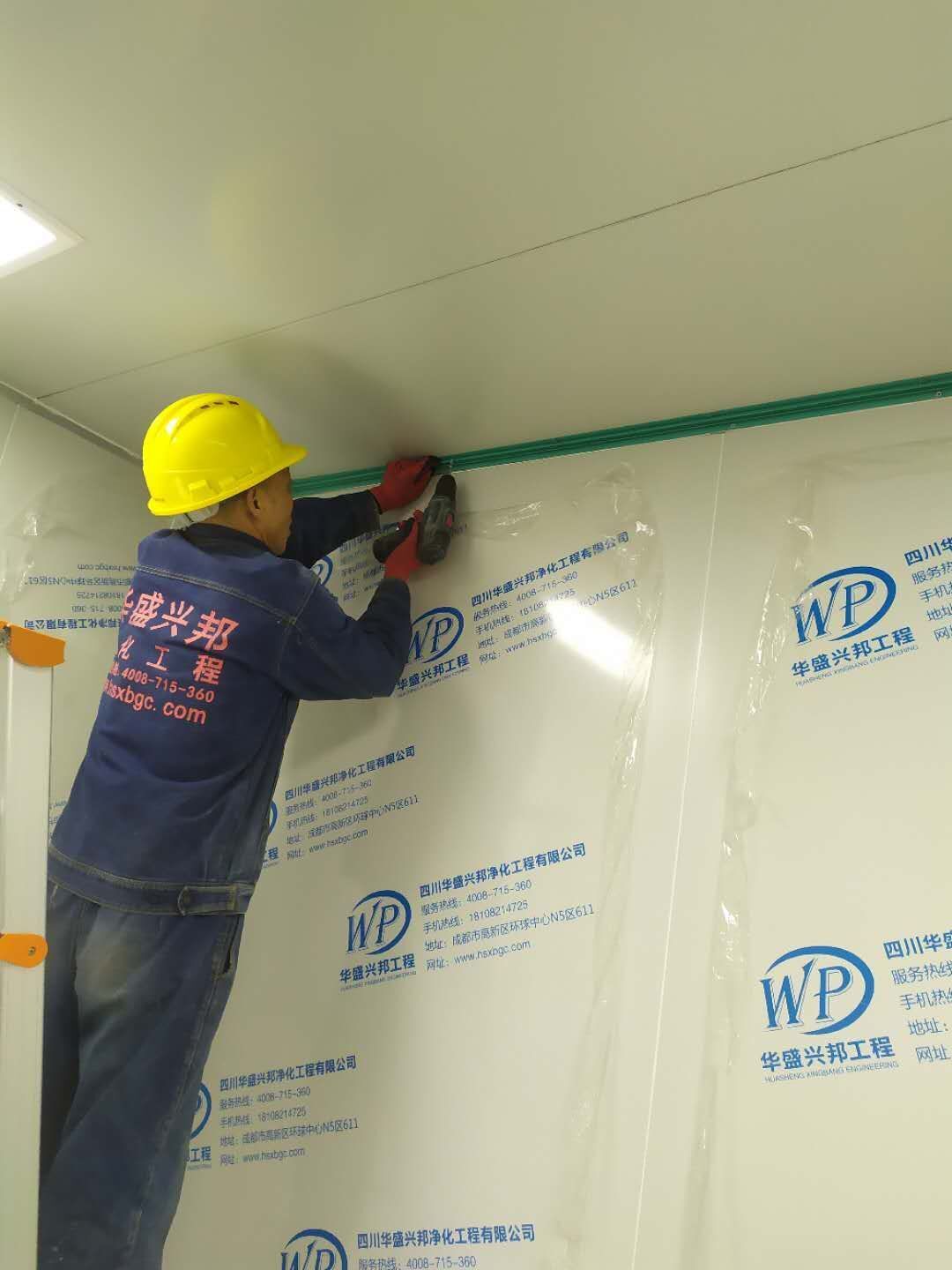

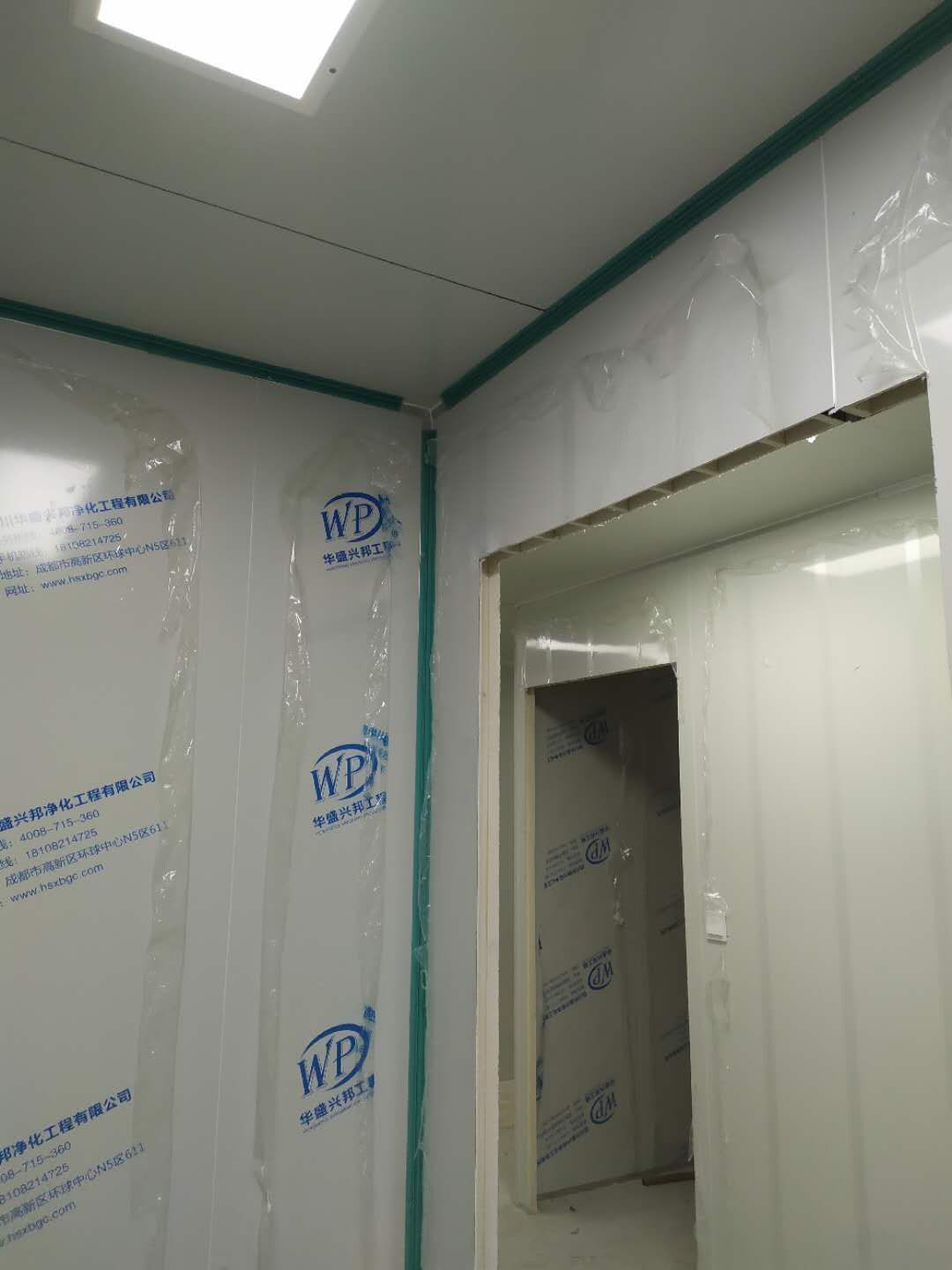

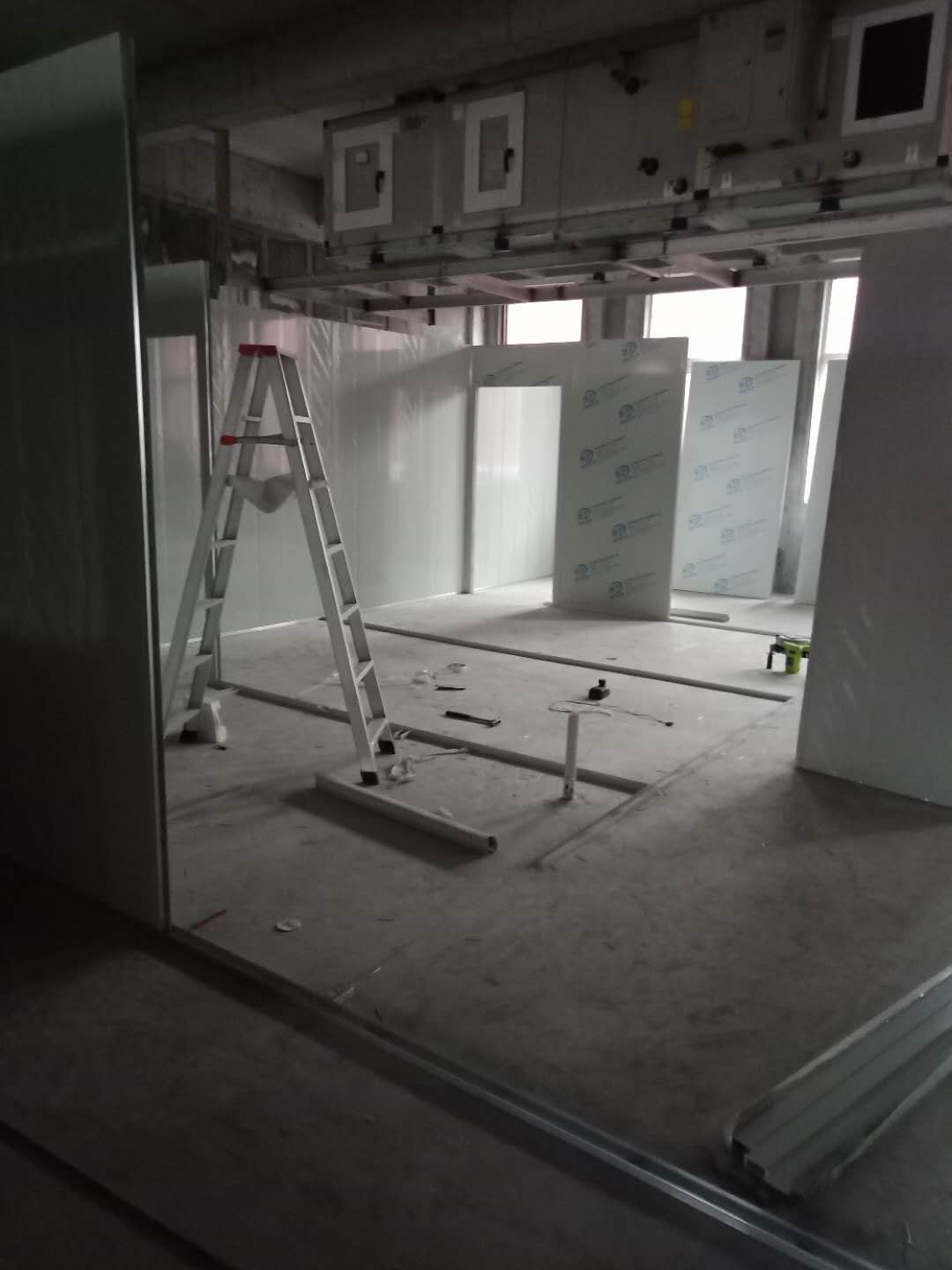

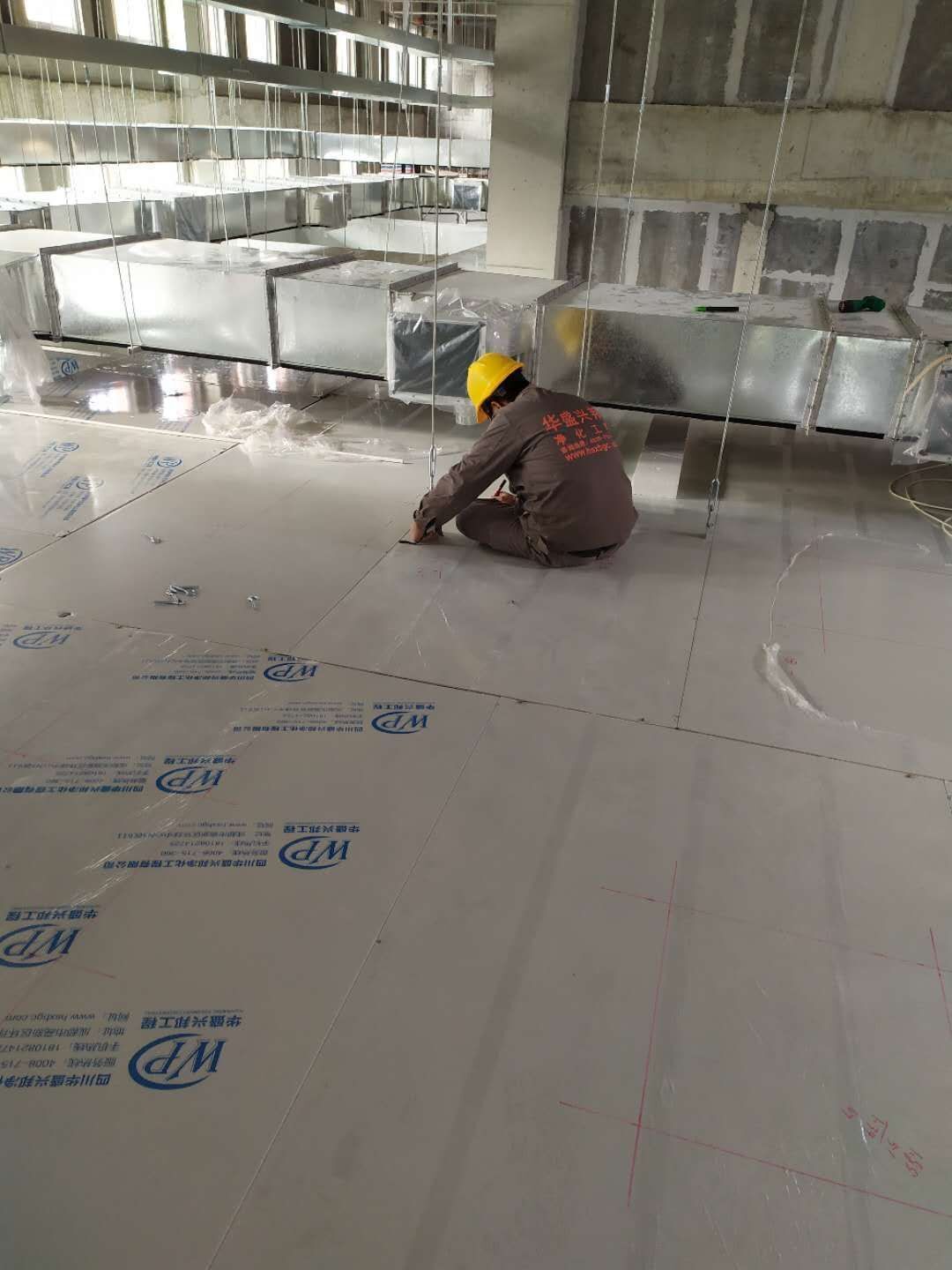

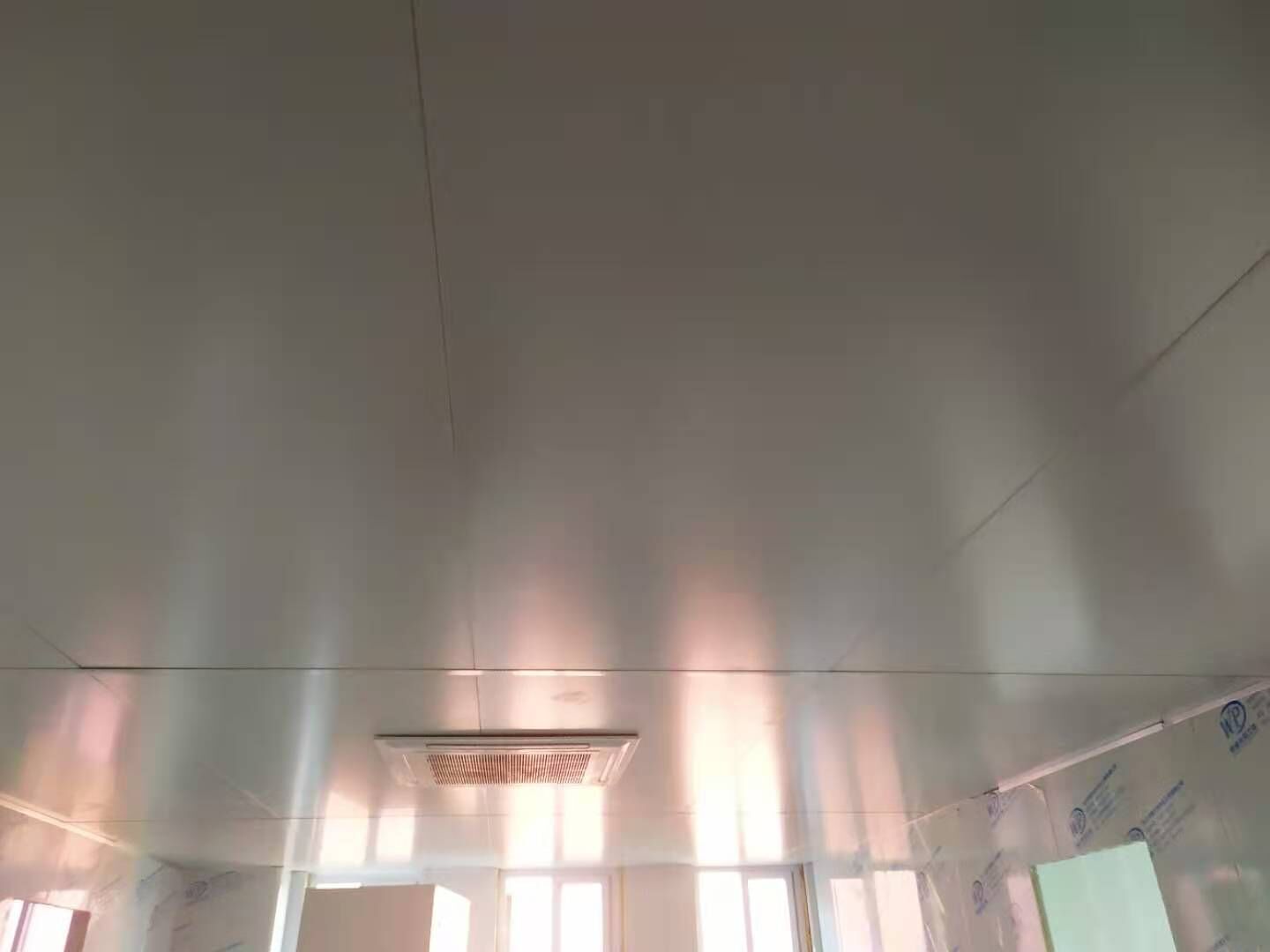

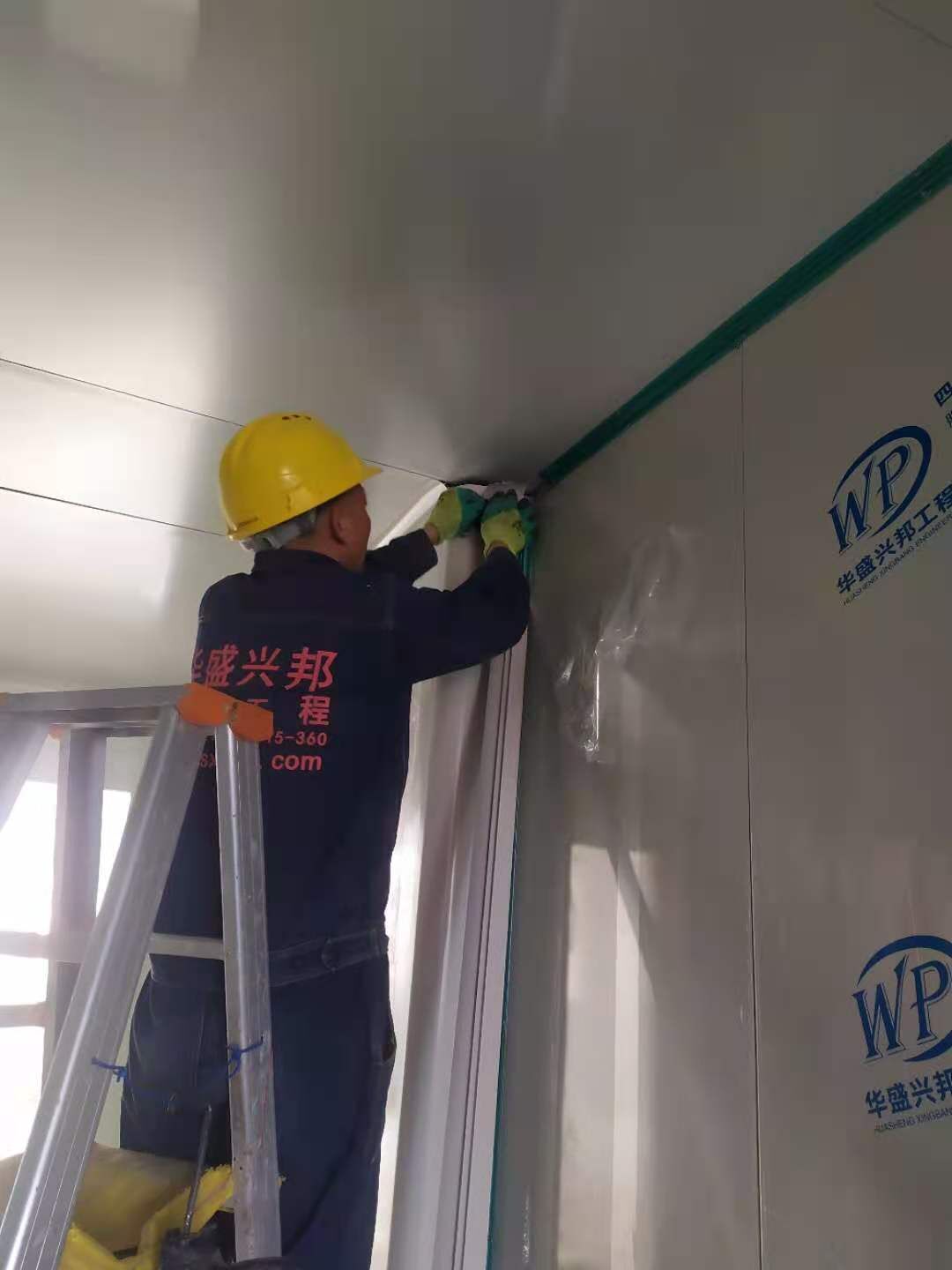

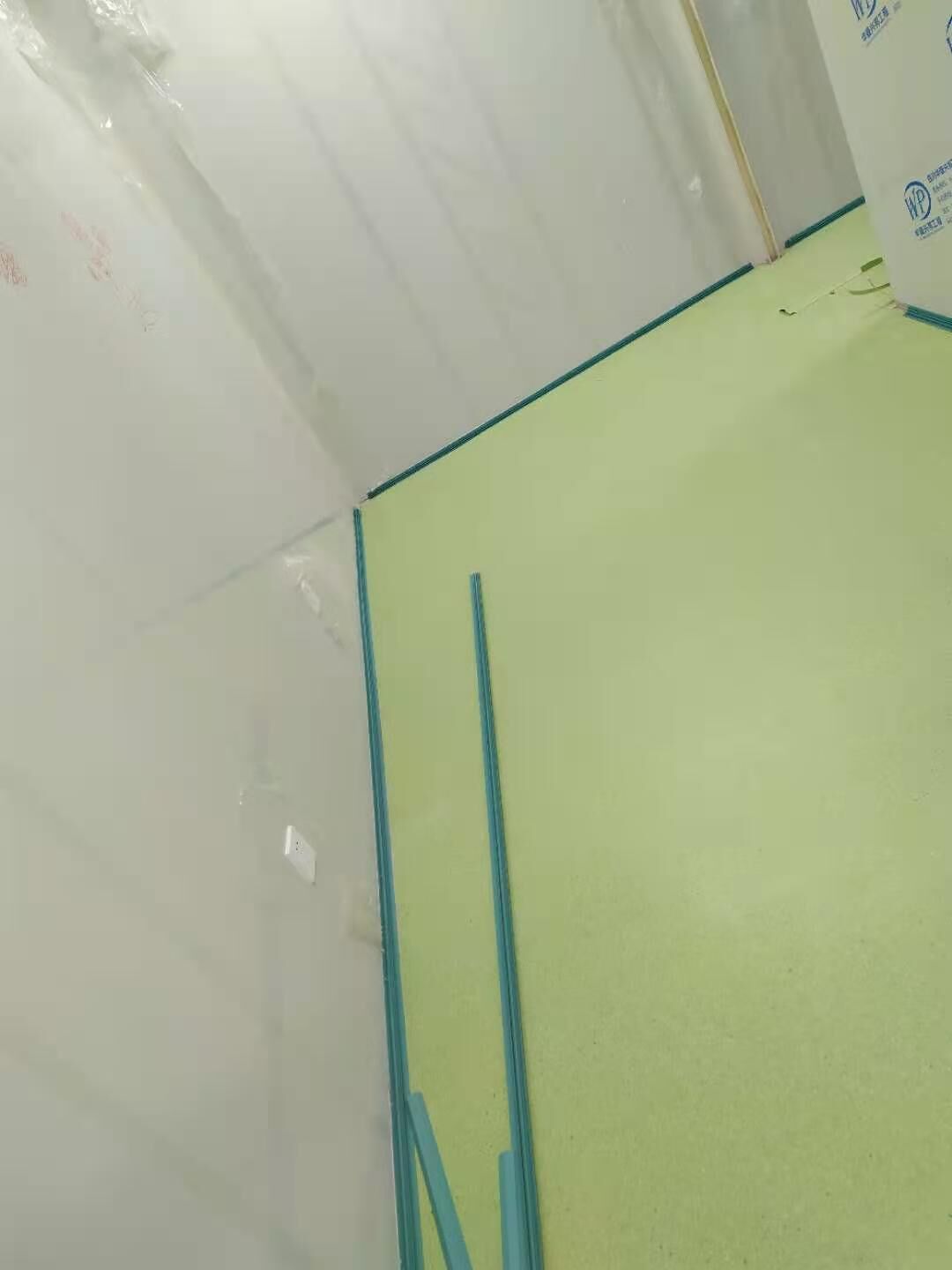

1、二層彩板打膠收邊

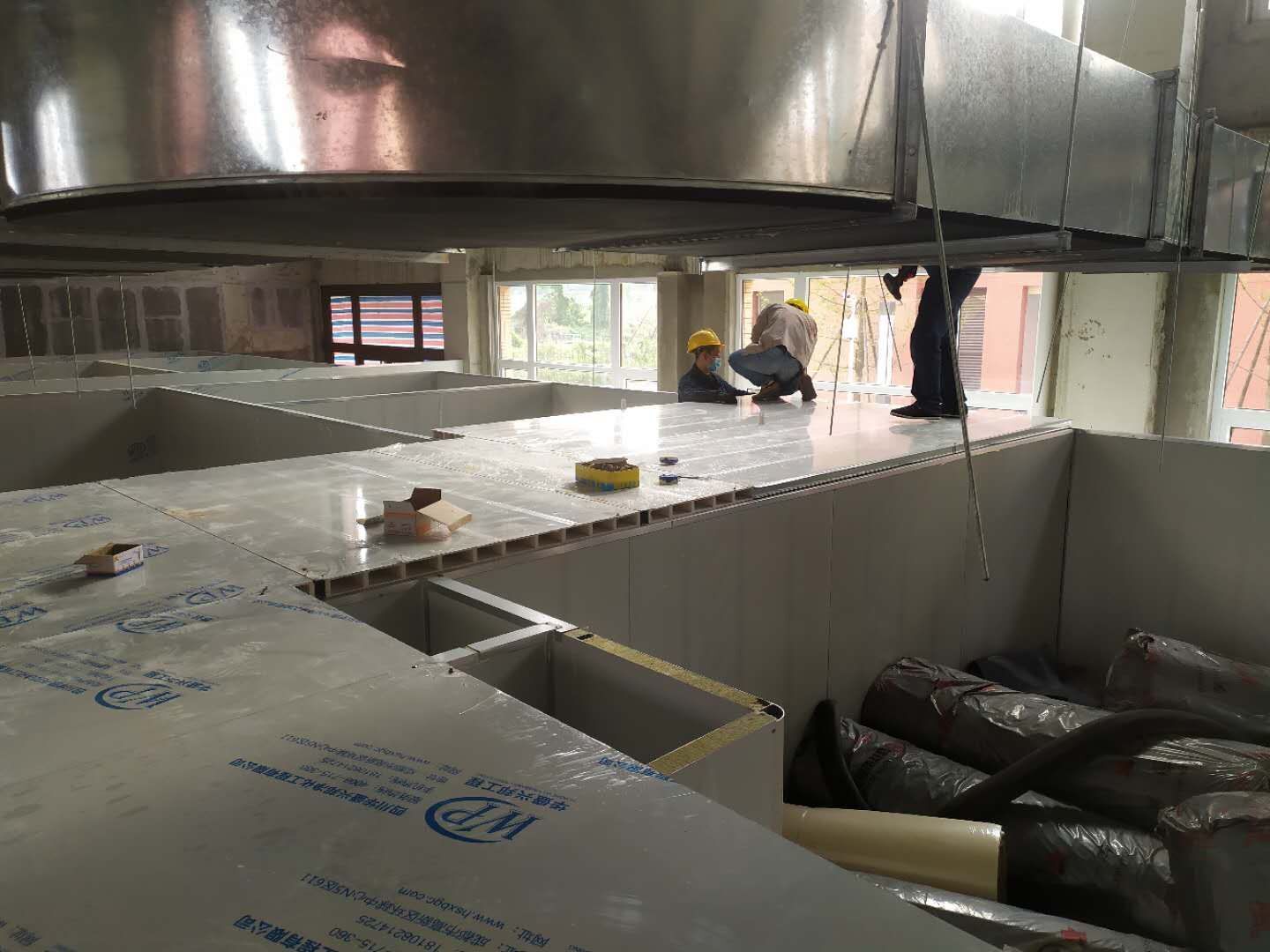

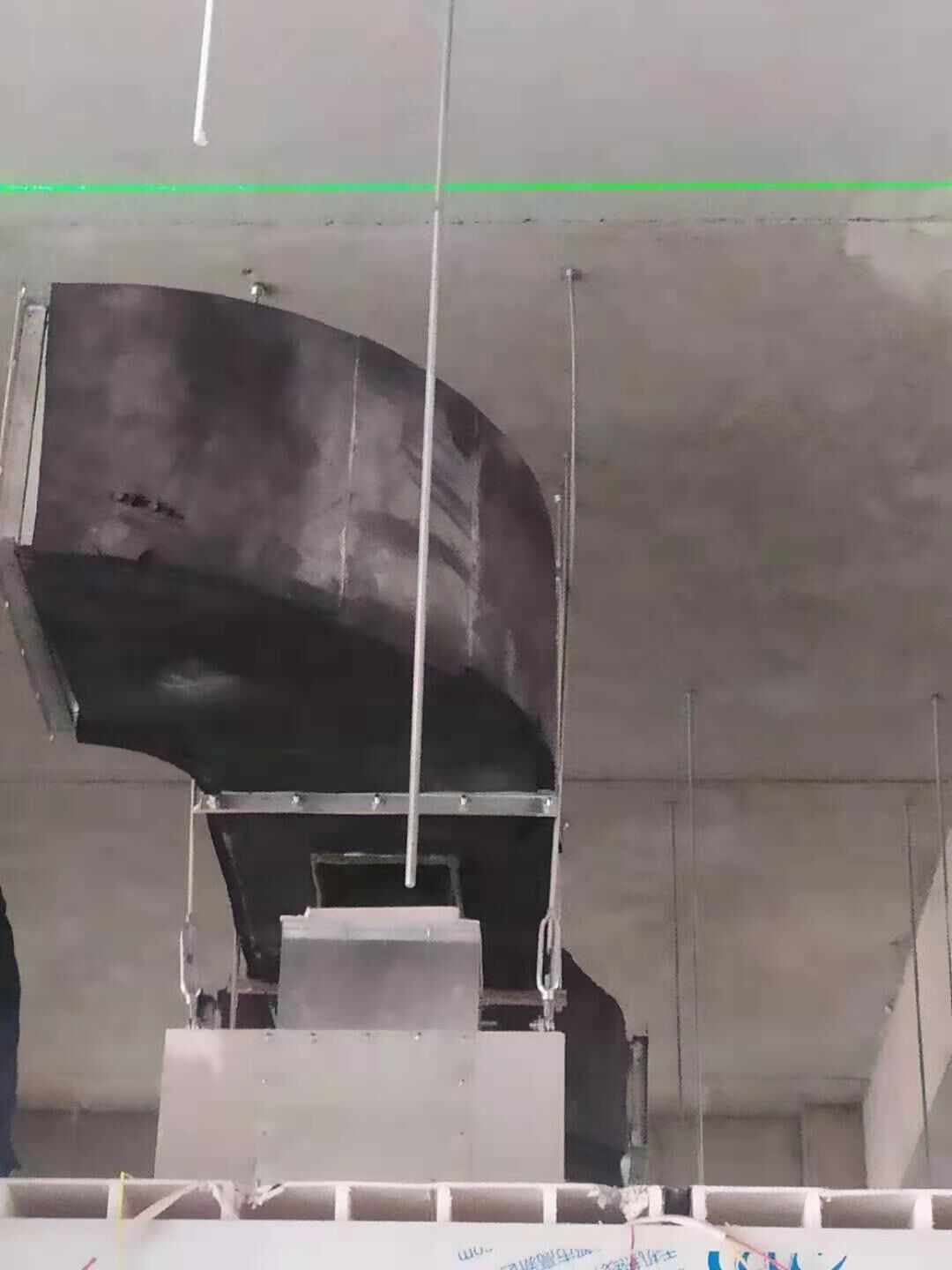

1一層不銹鋼管道安裝 2一層頂板垃圾清理 3二層彩板安裝 4二層開關插座安裝 5二層酚醛風管安裝

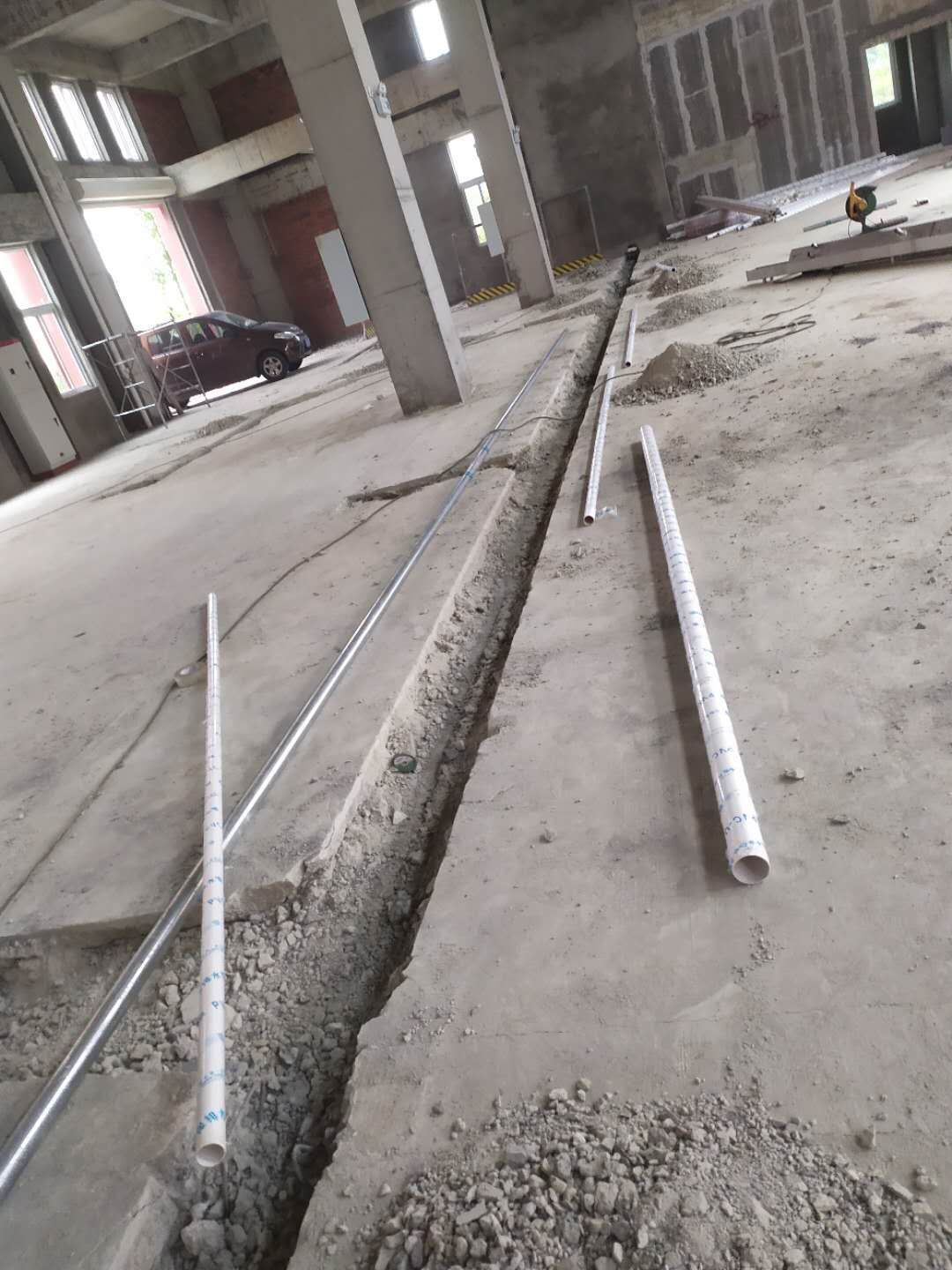

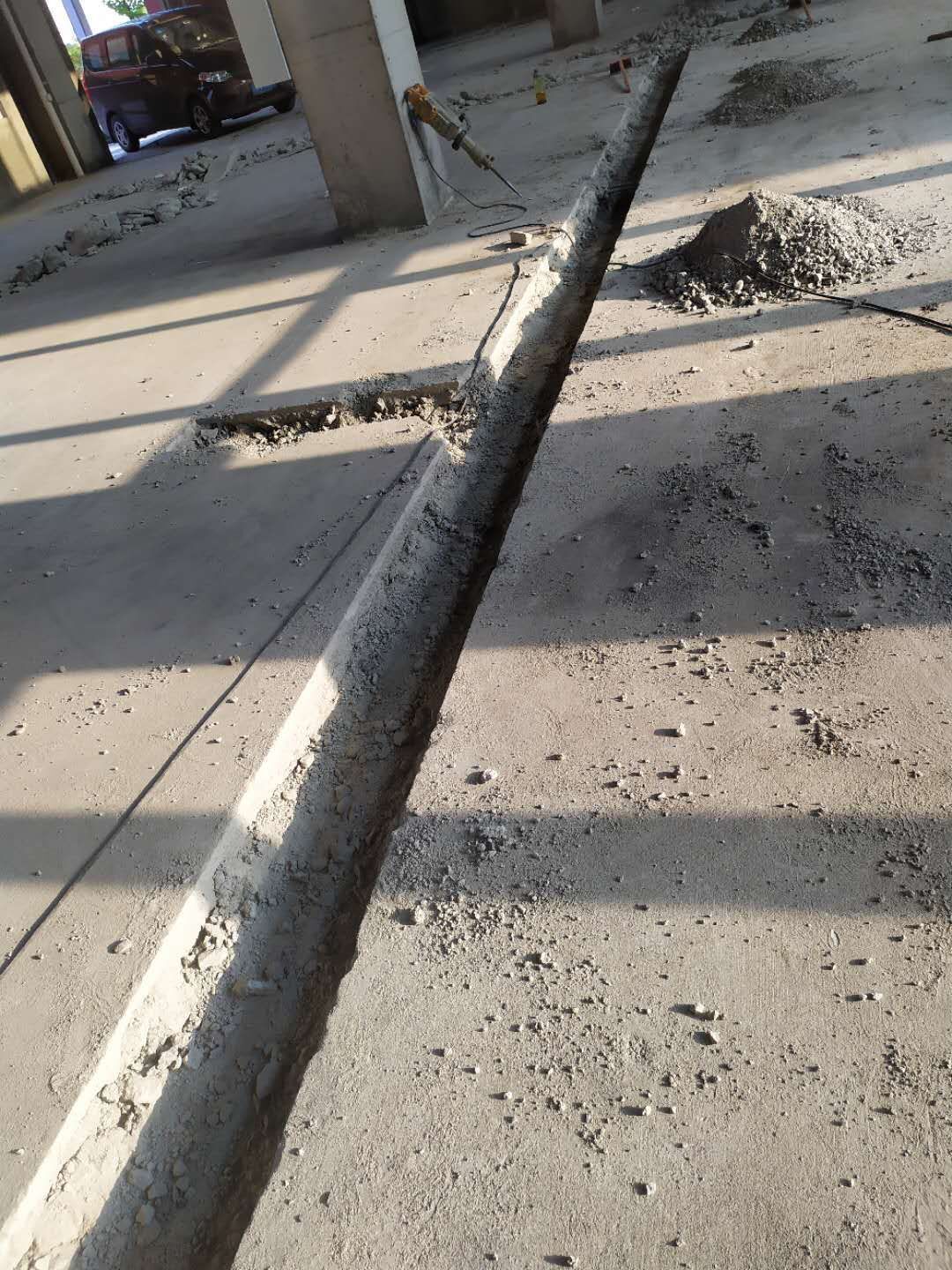

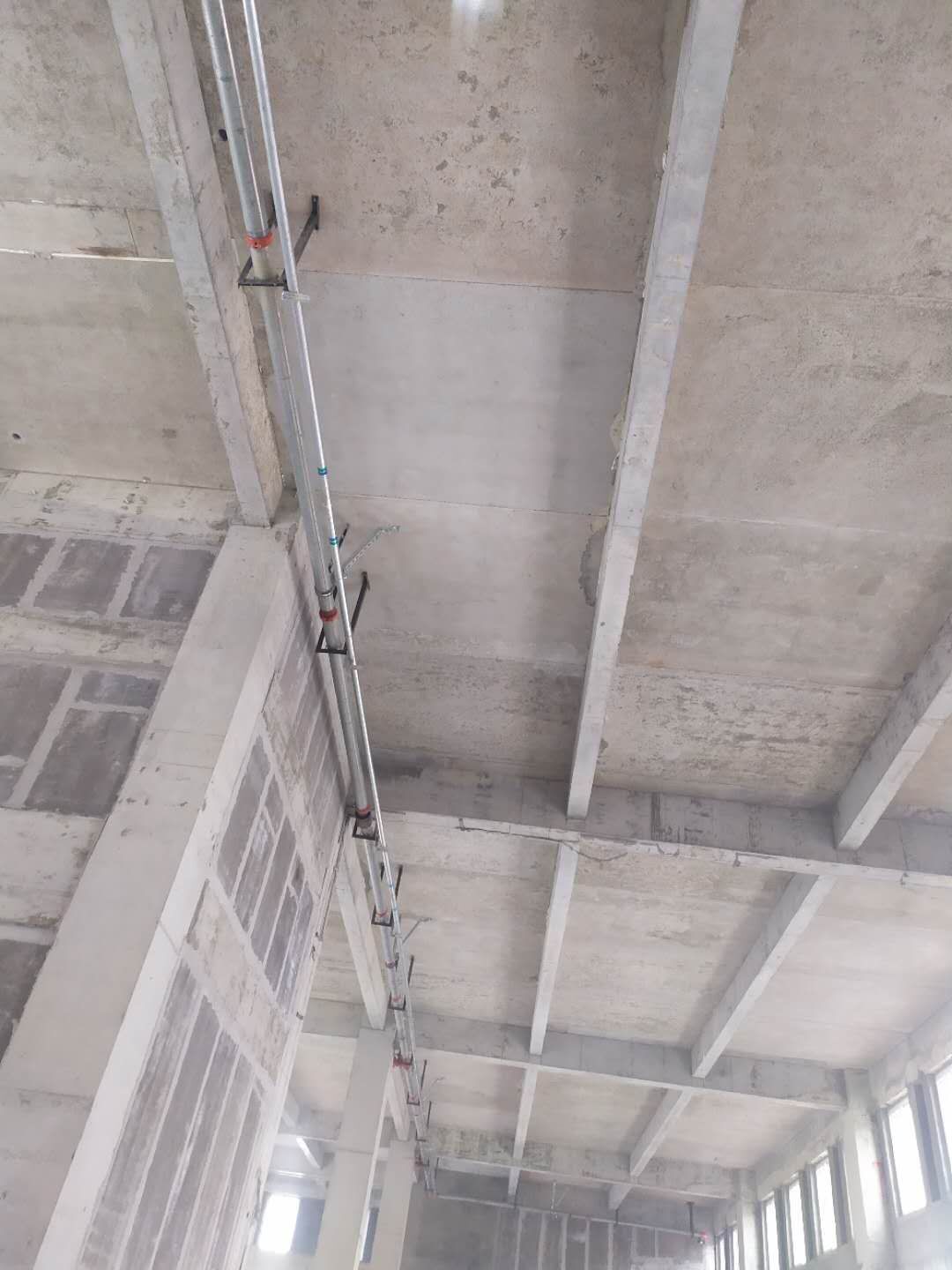

1一層工藝管道安裝; 2一層制水間環氧刮砂
1
1

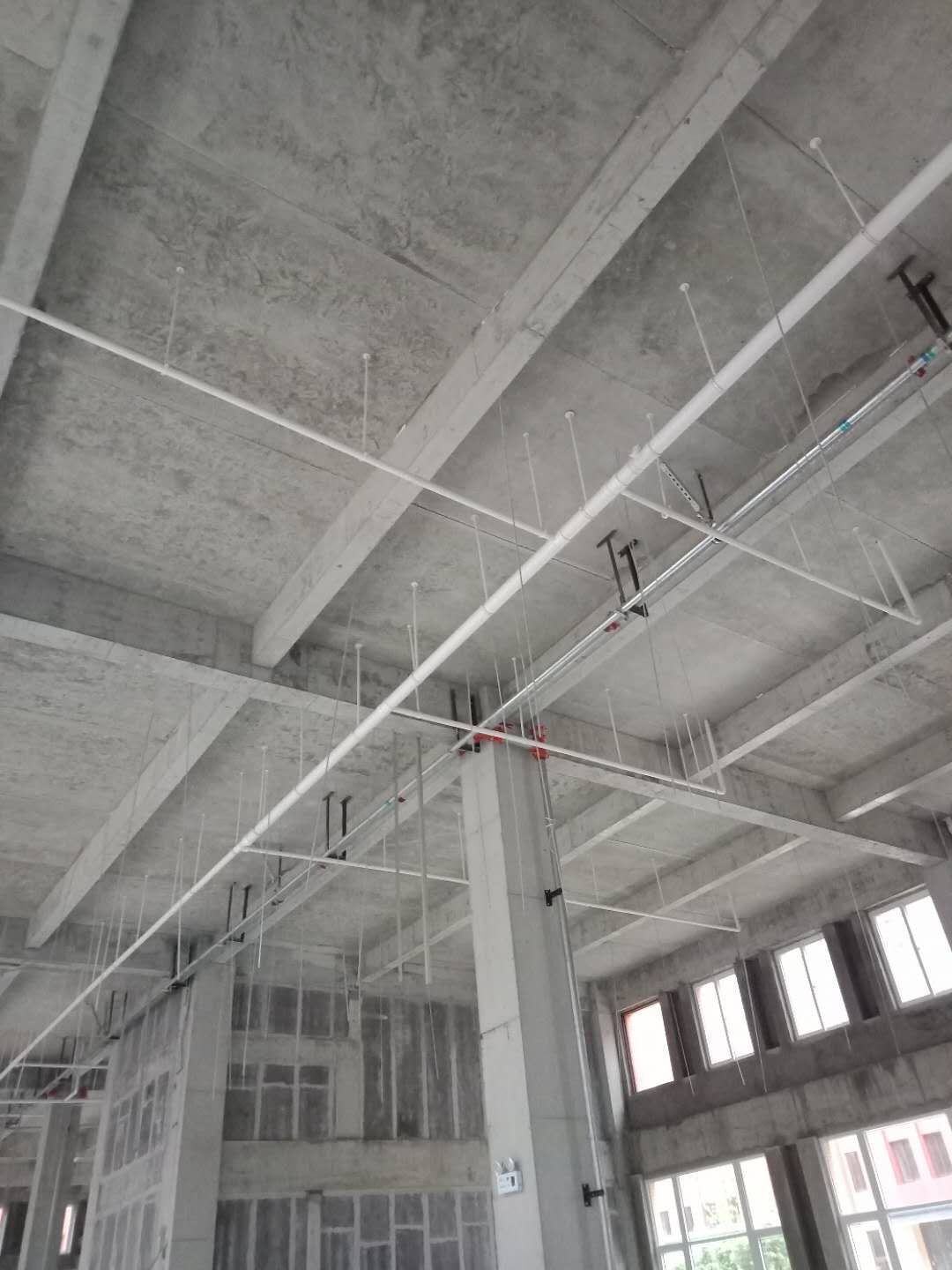

、一層高效風管保溫 2、一層衛生打掃 3、一層外圍內側踢腳線安裝 4、二層照明亮燈 5、二層打膠條 拍圓弧 6、屋面主機安裝1一層門體安裝 2一層乳膠漆第二遍刮白 3一層監控安裝 4一層風管支管安裝 5一層彩板收邊收口 6二層插座布線
1

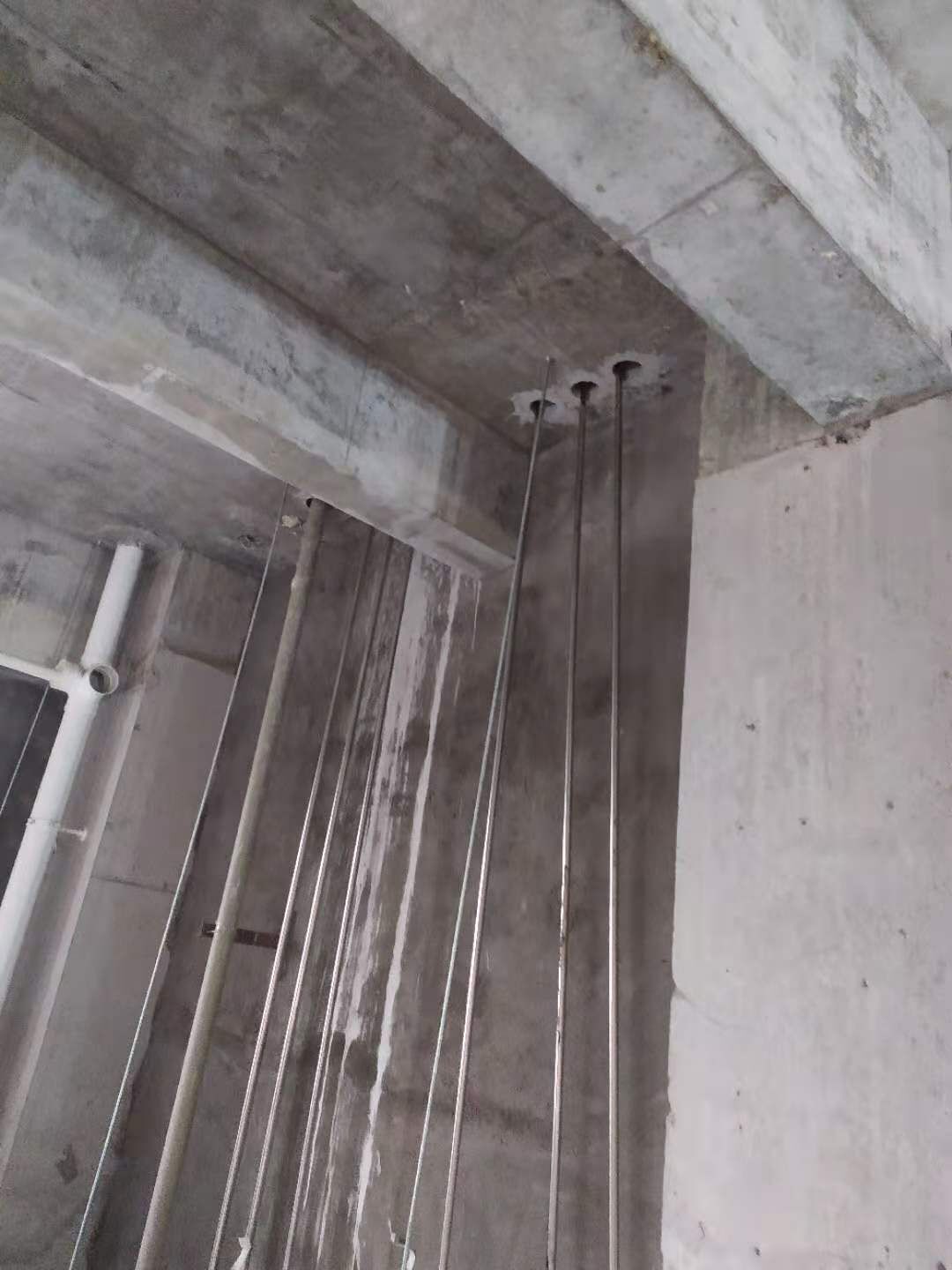

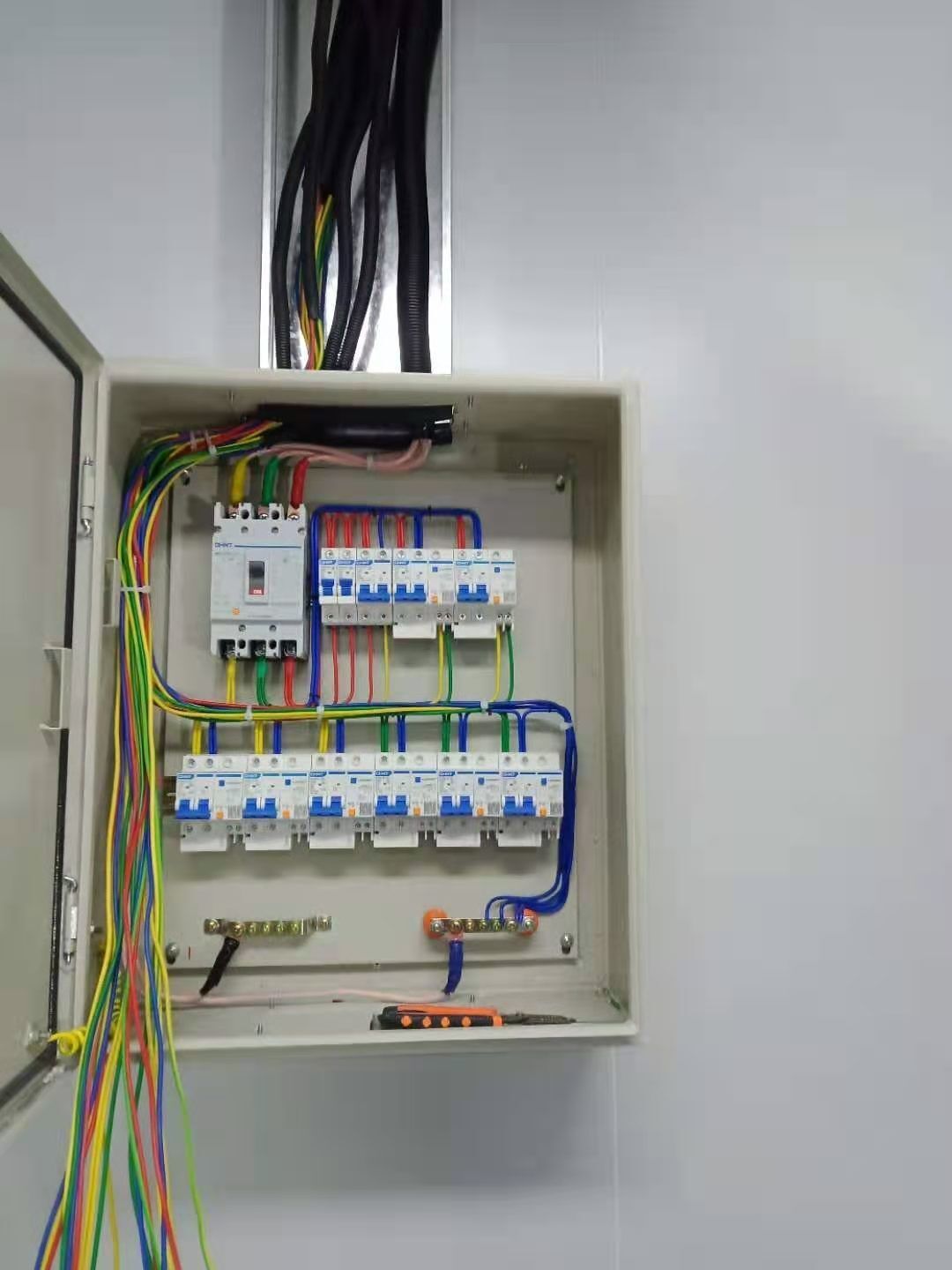

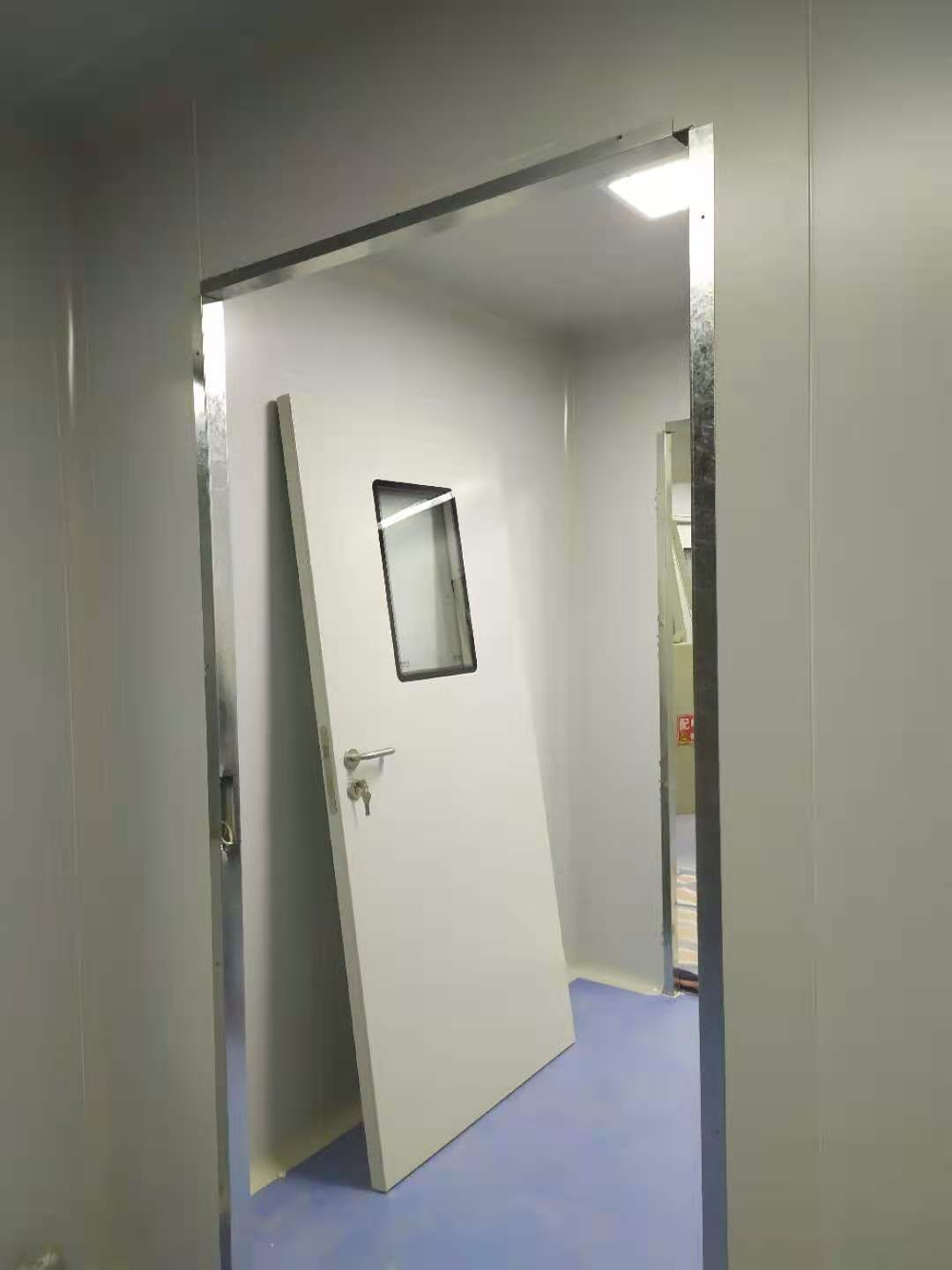

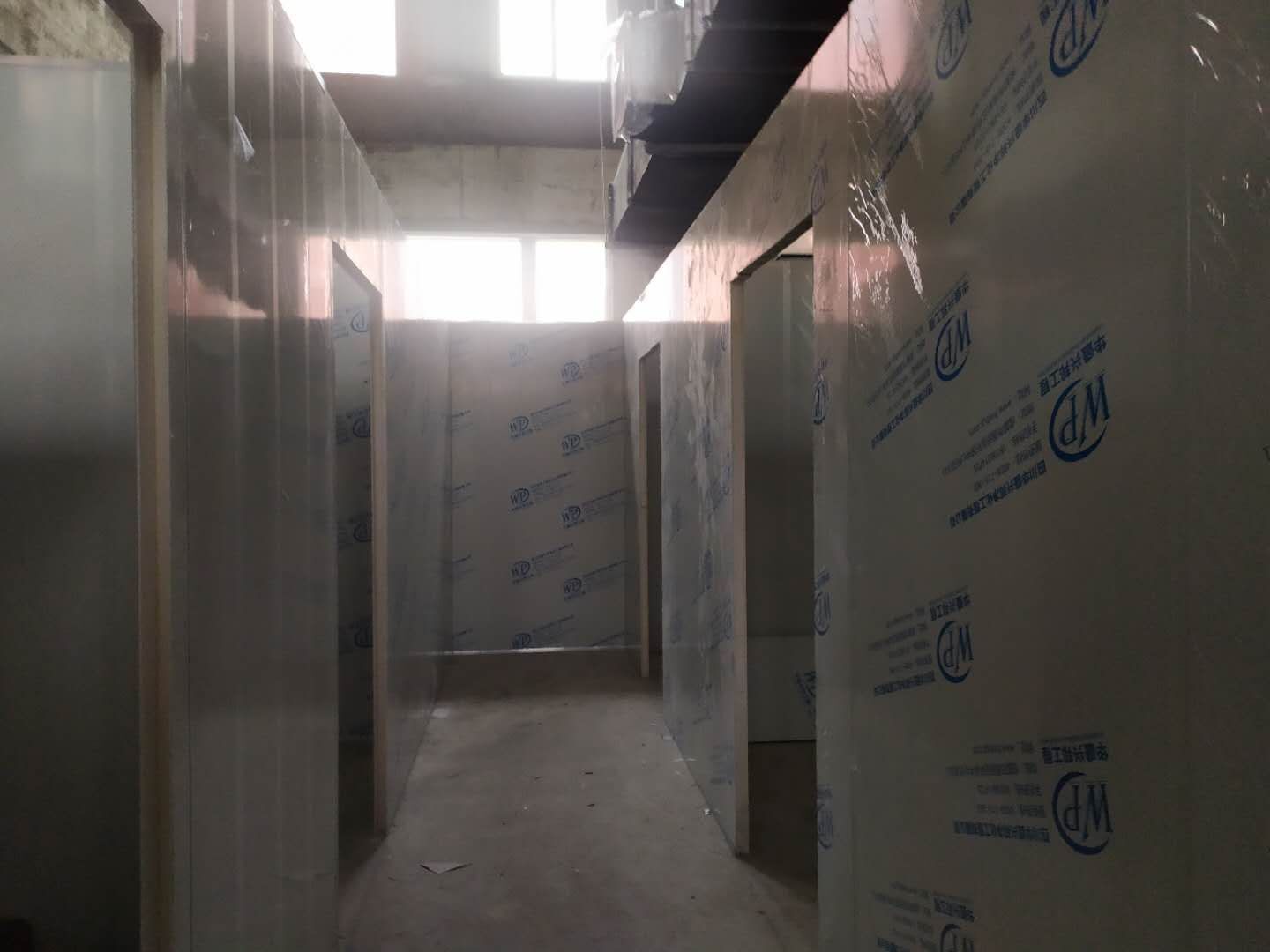

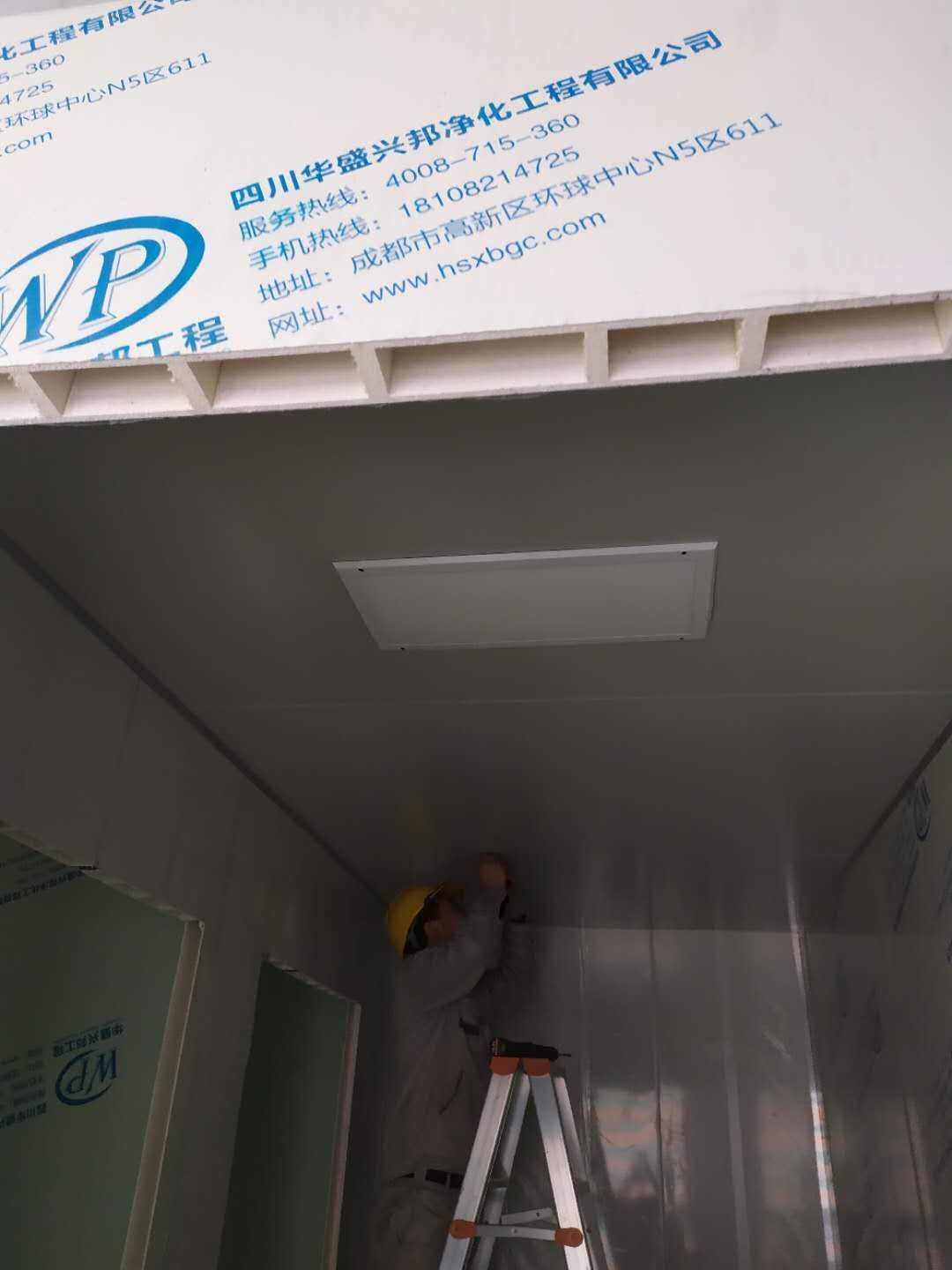

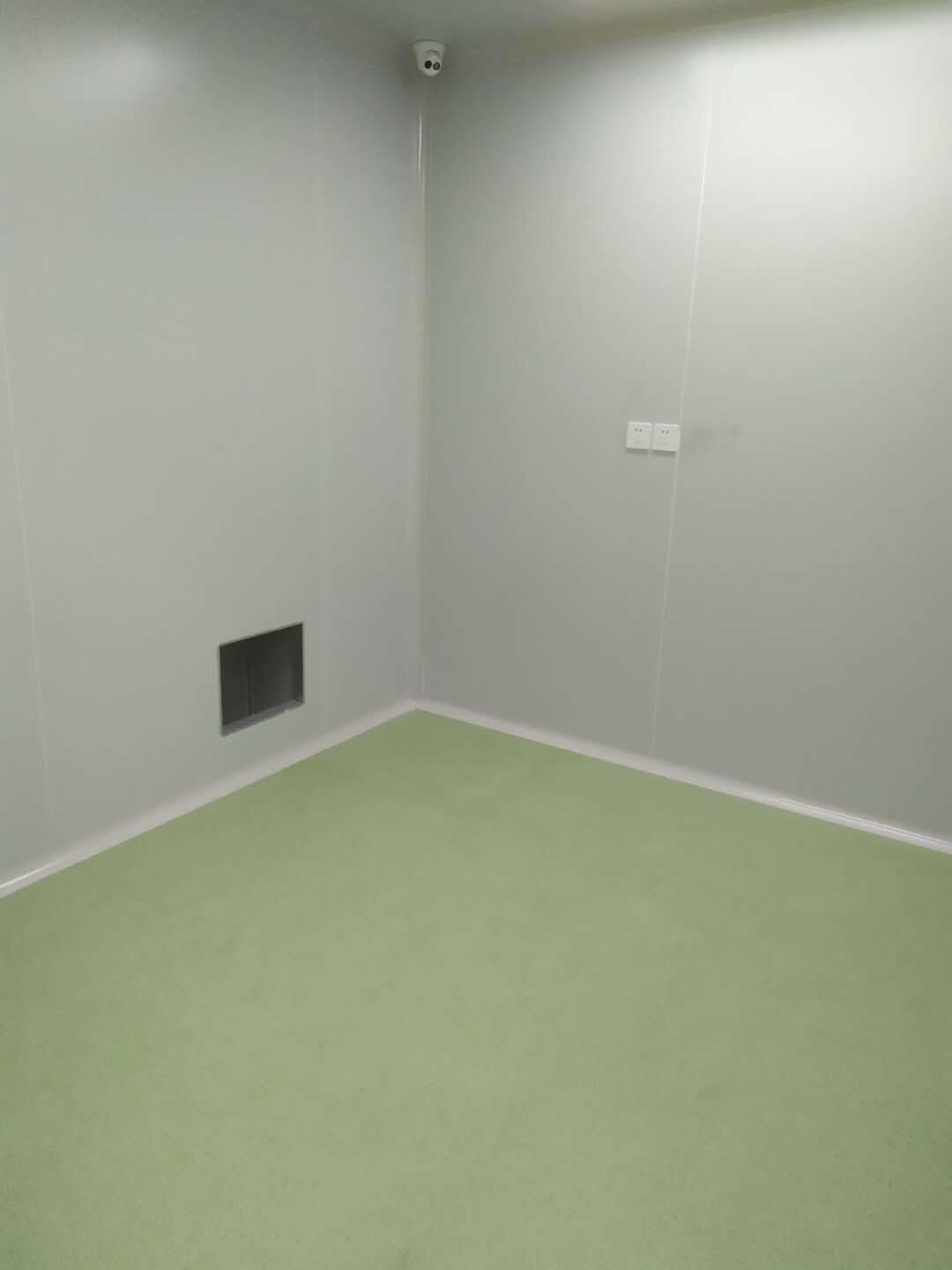

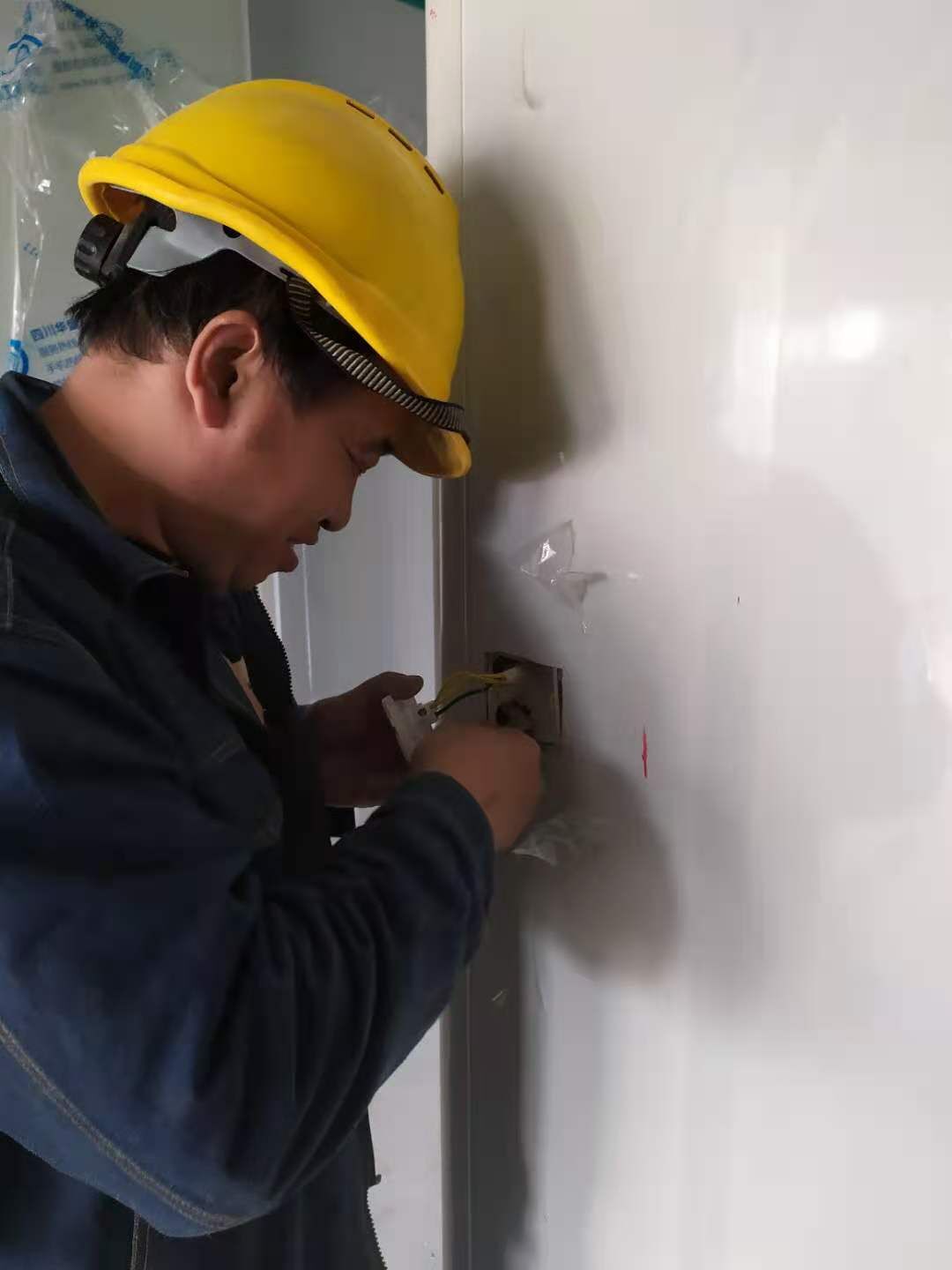

、一層監控電話線 安裝 2、一層門體安裝 3、一層PVC安裝 4、一層高效支管清洗 安裝 5、四層到屋面橋架安裝 6、二層彩板到場1
1

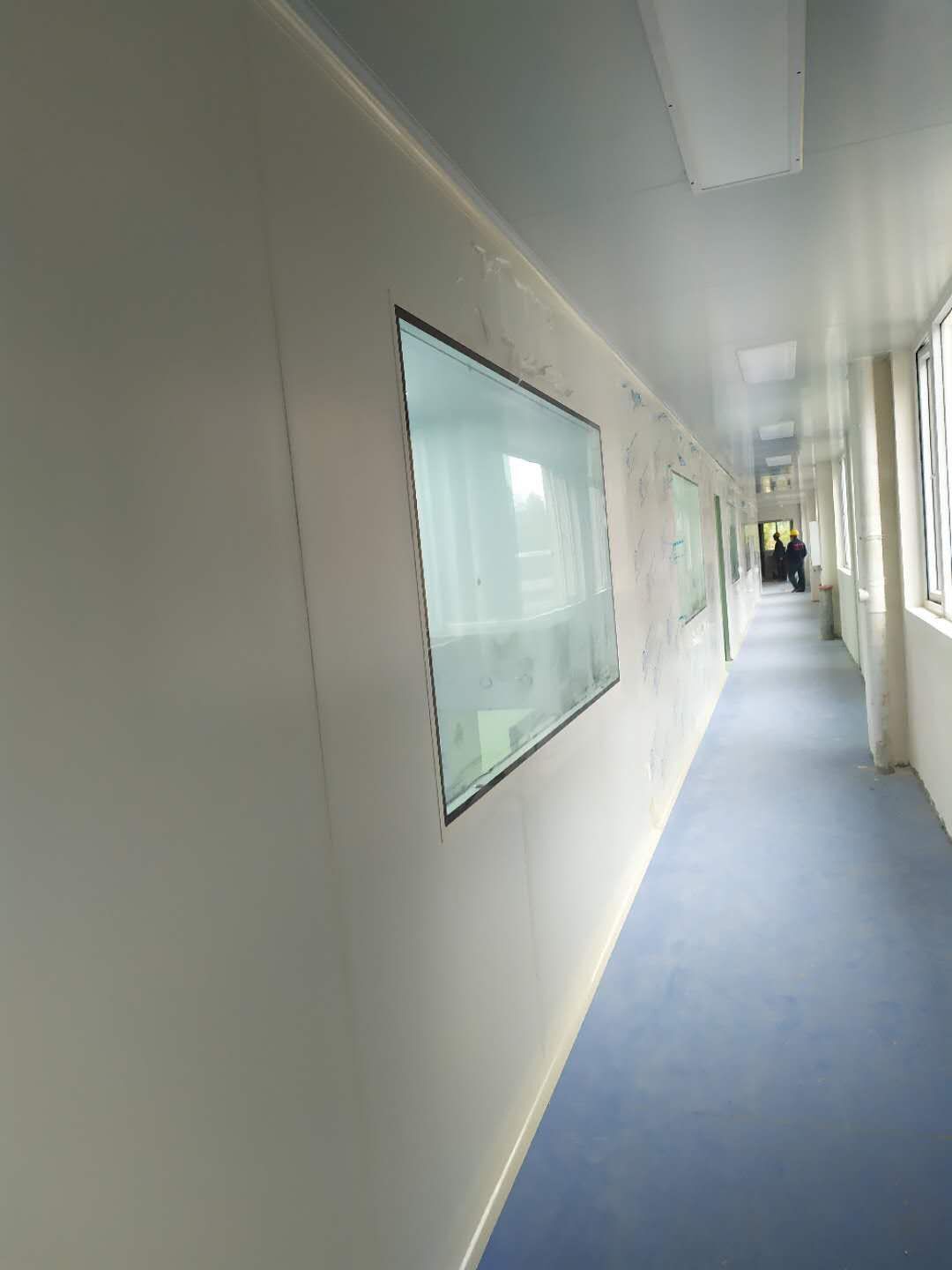

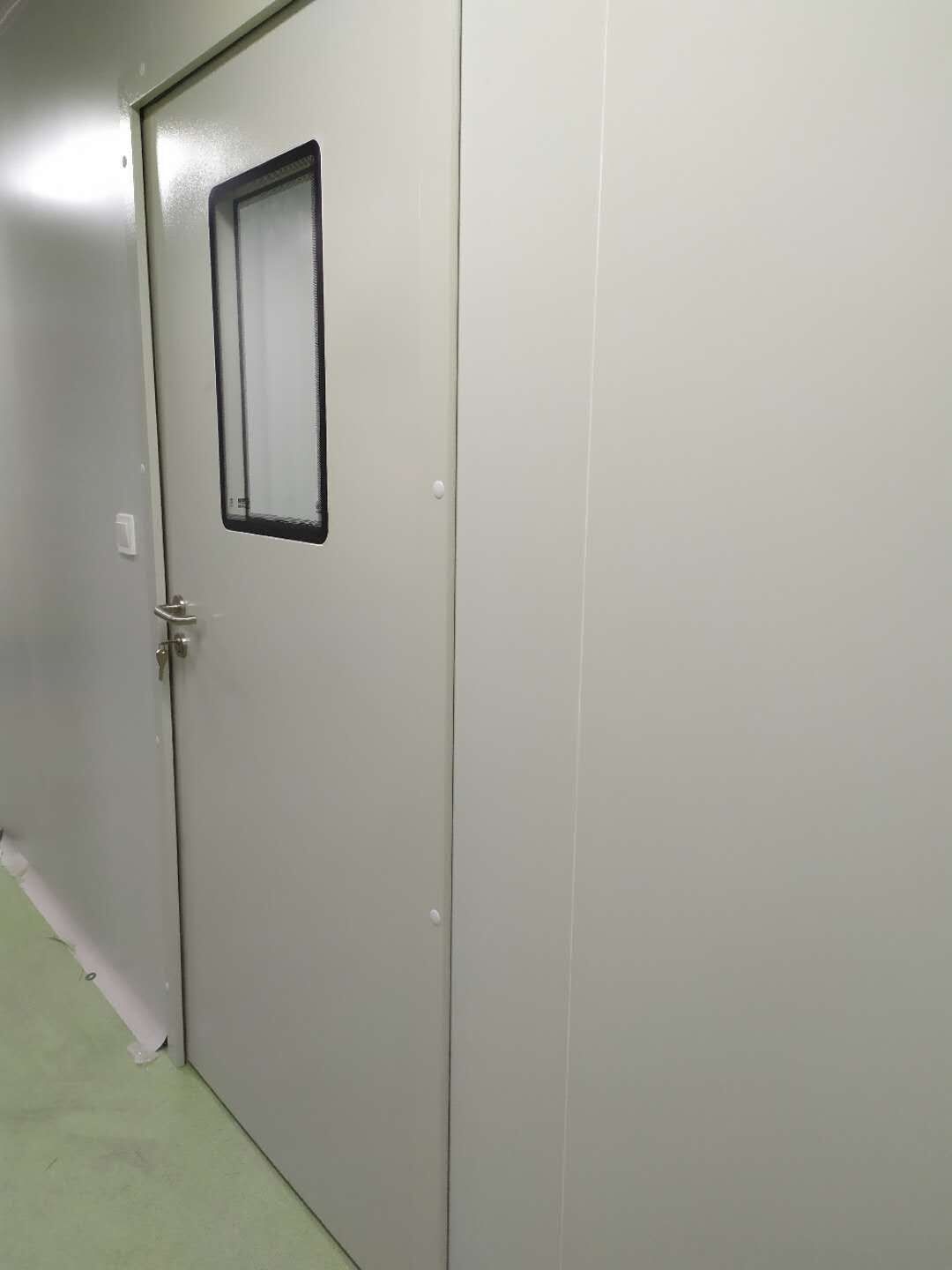

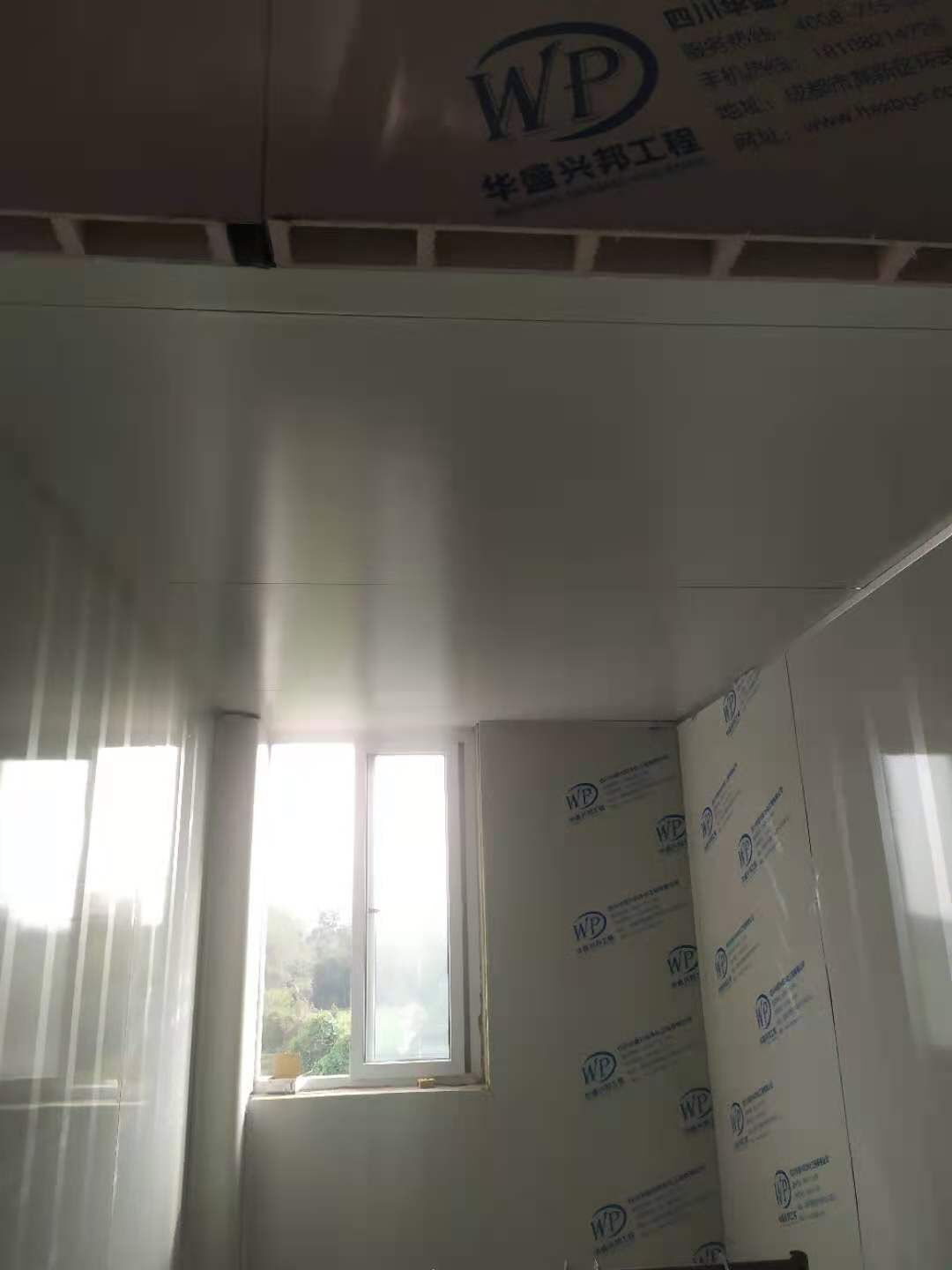

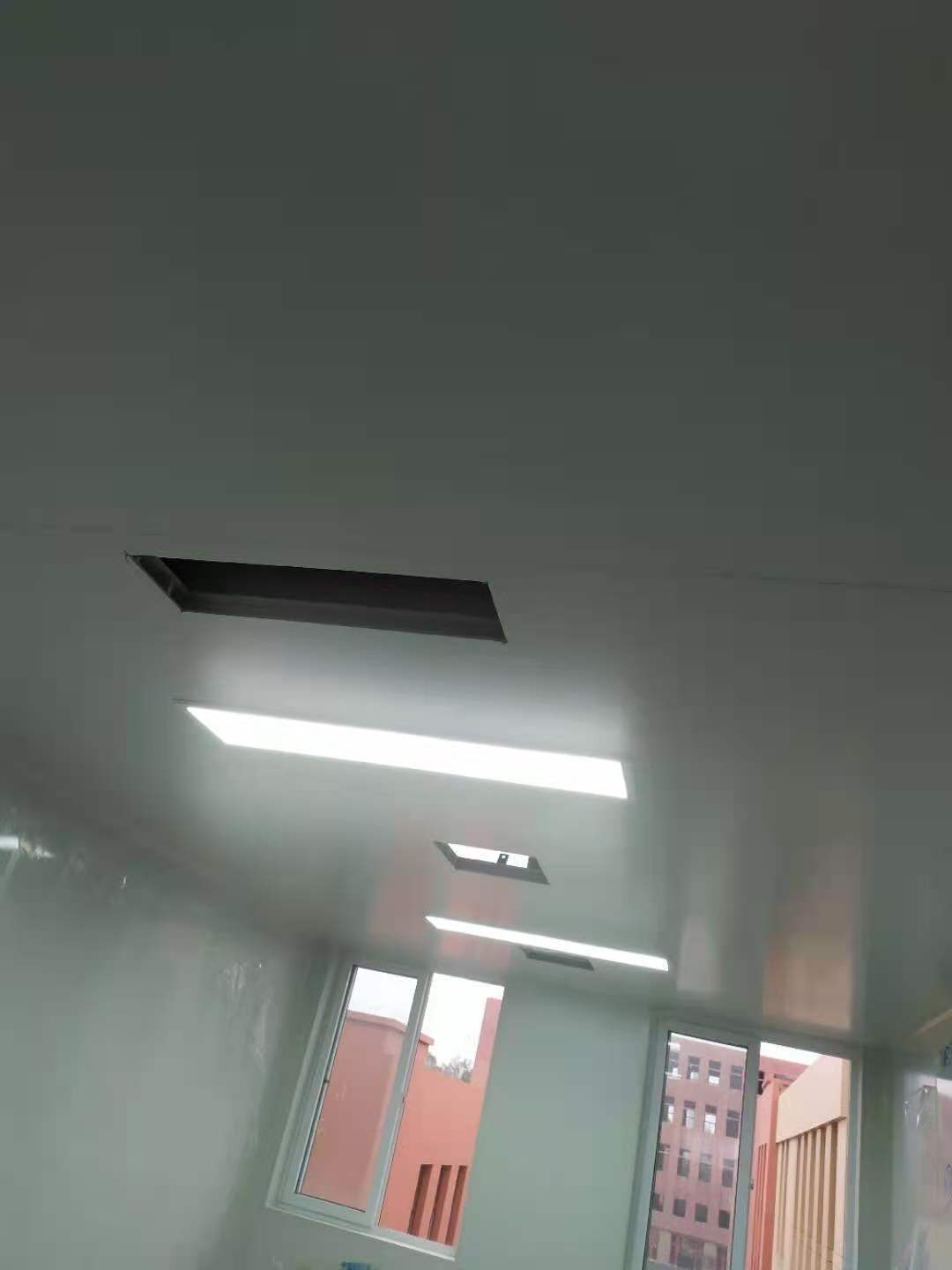

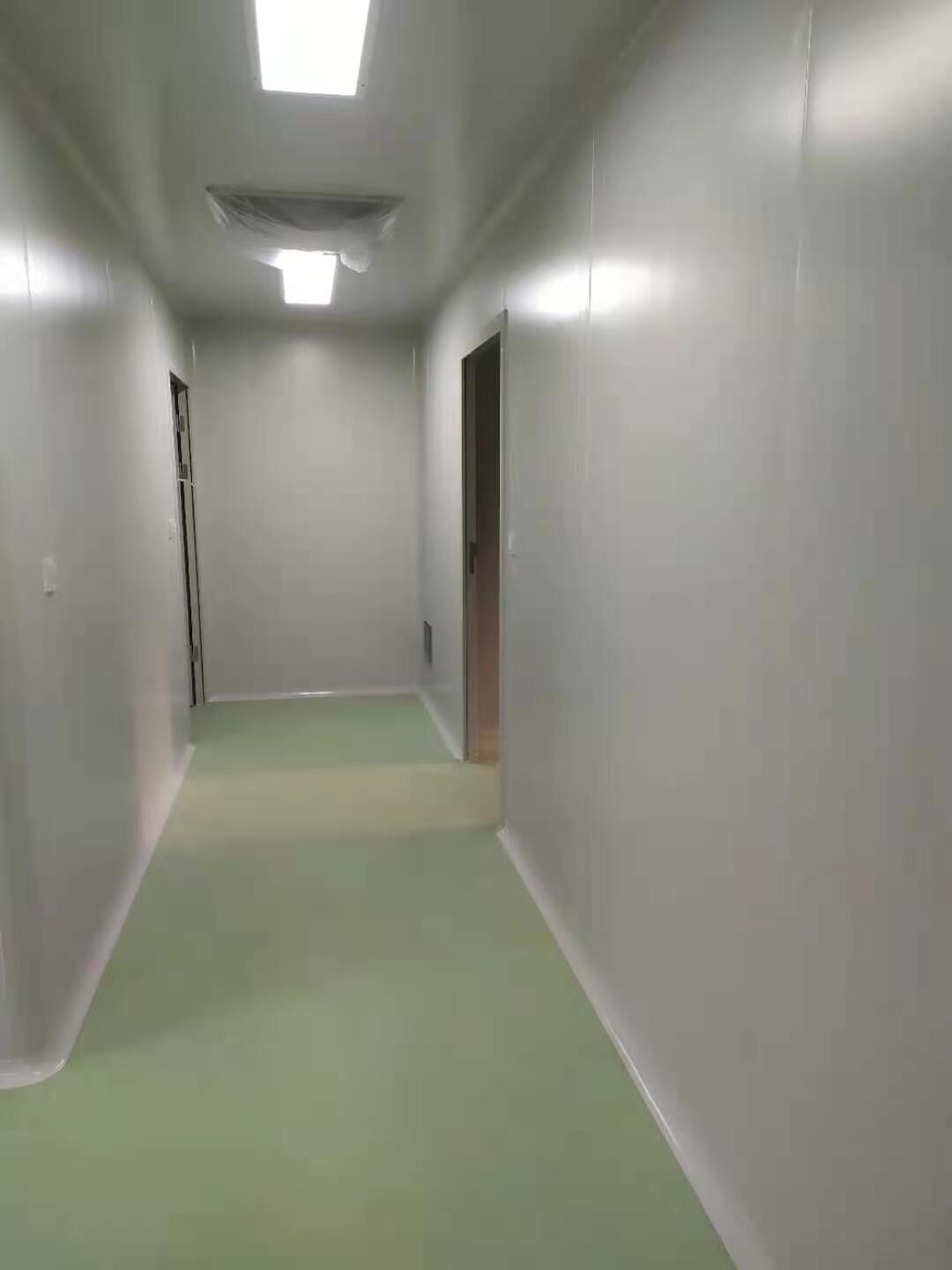

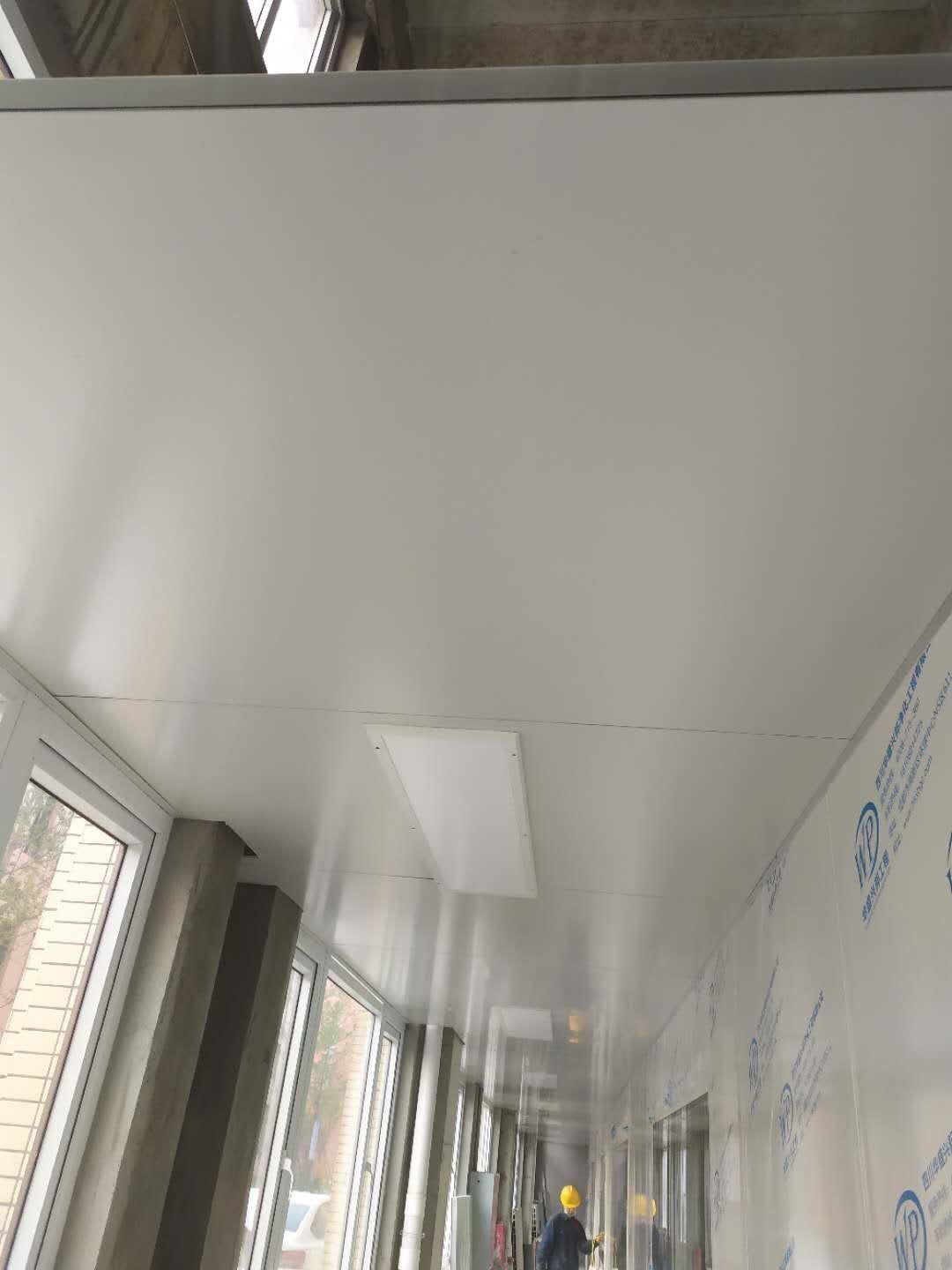

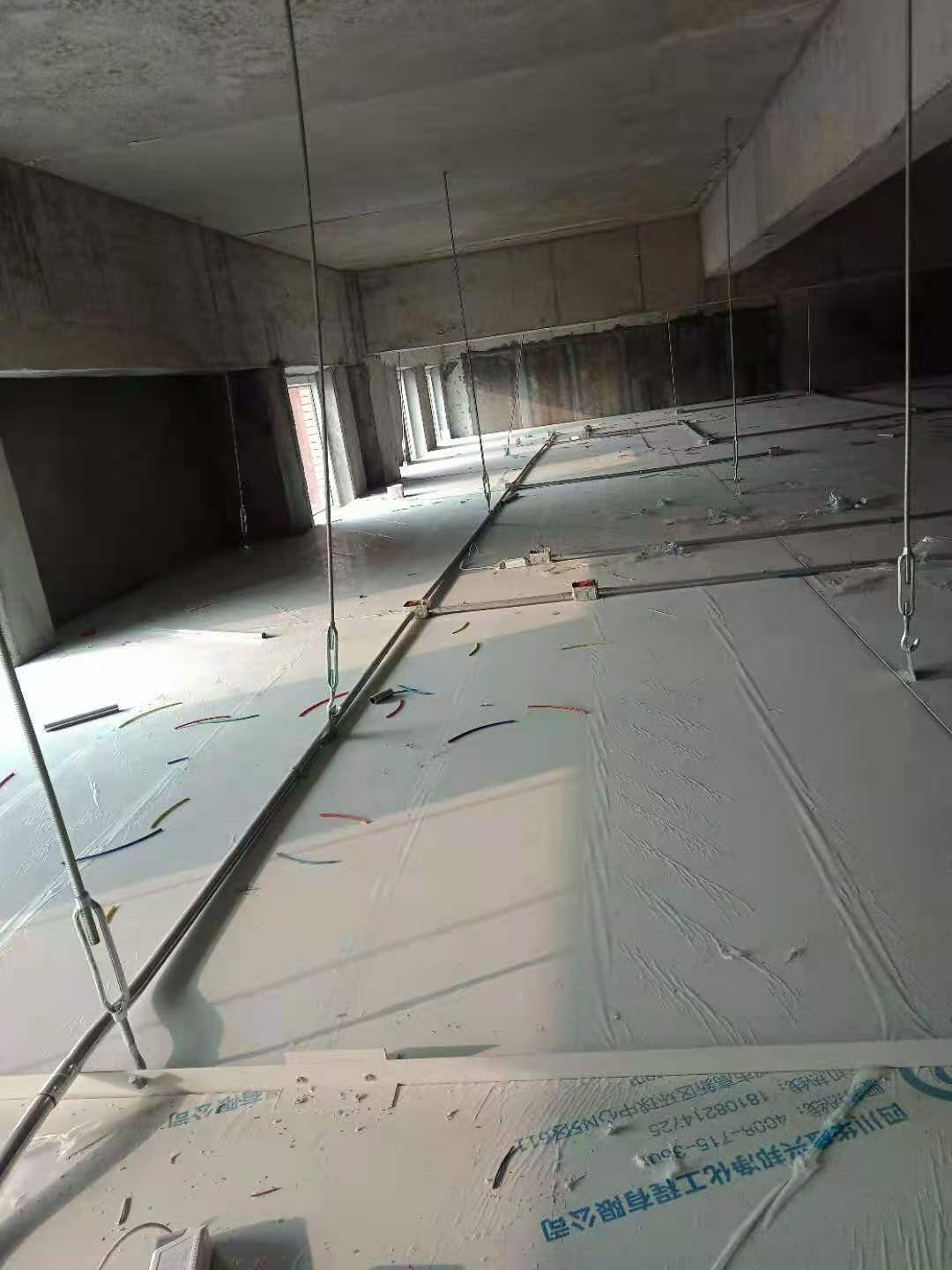

1、一層走廊頂板安裝
1

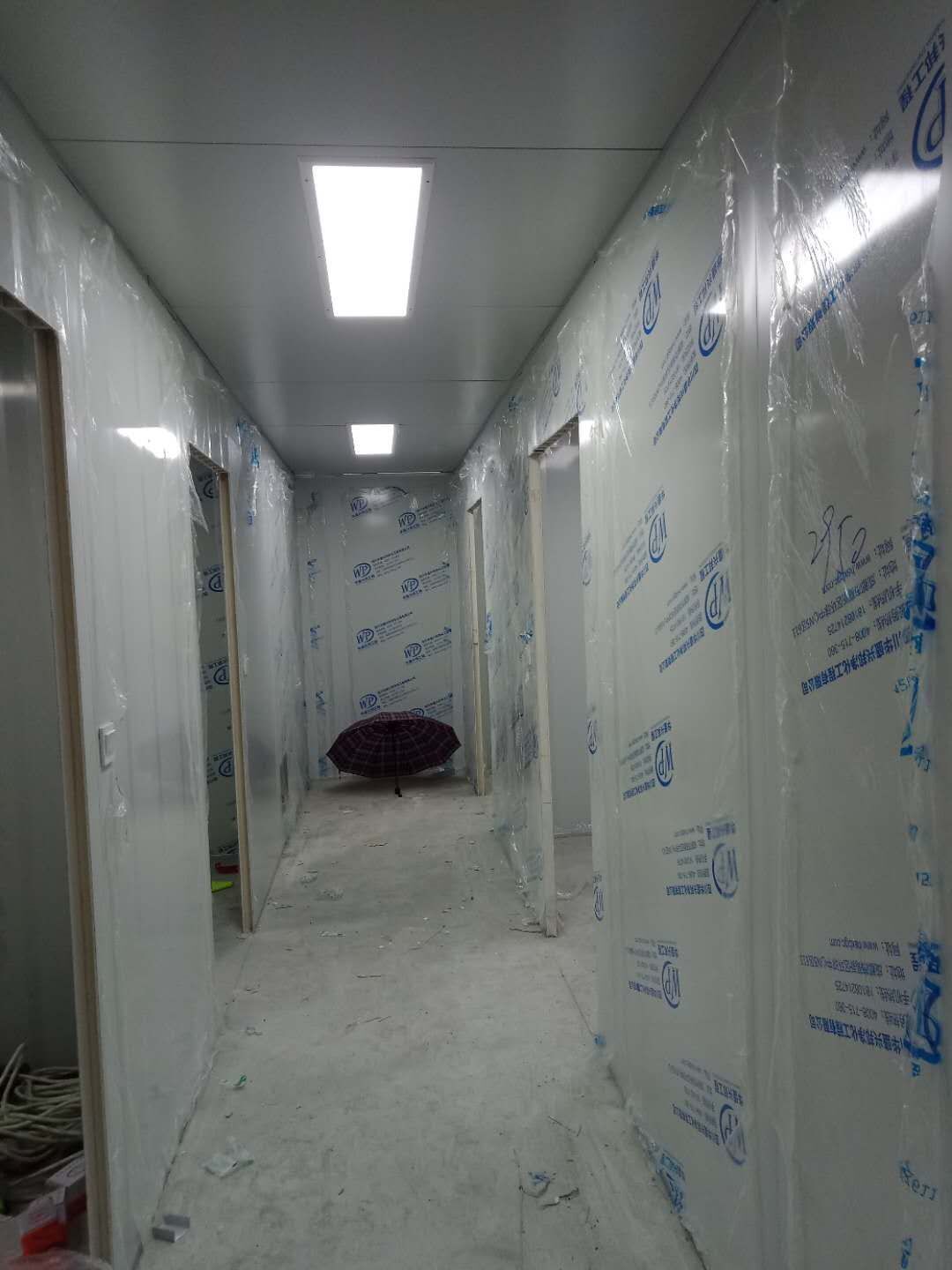

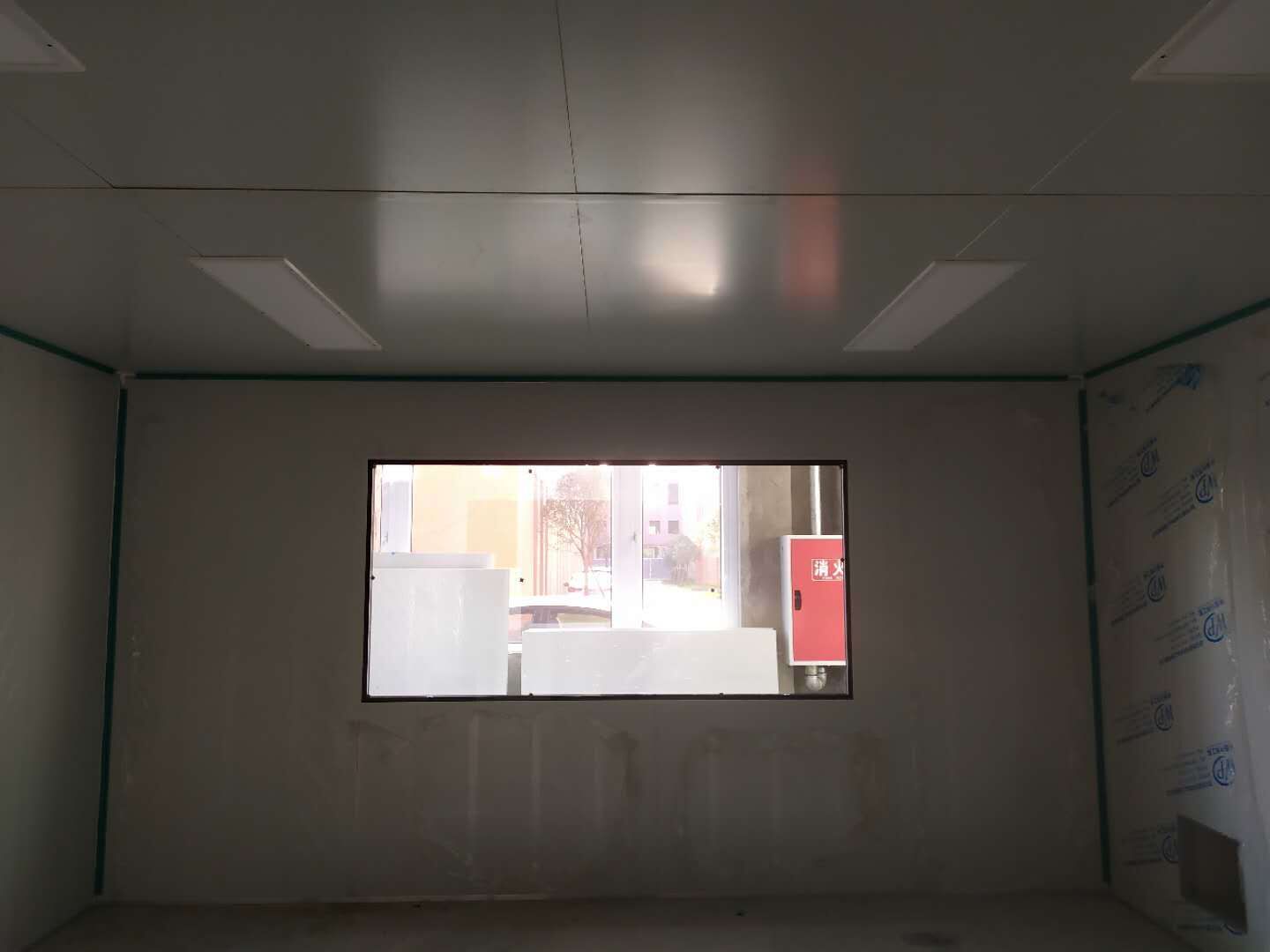

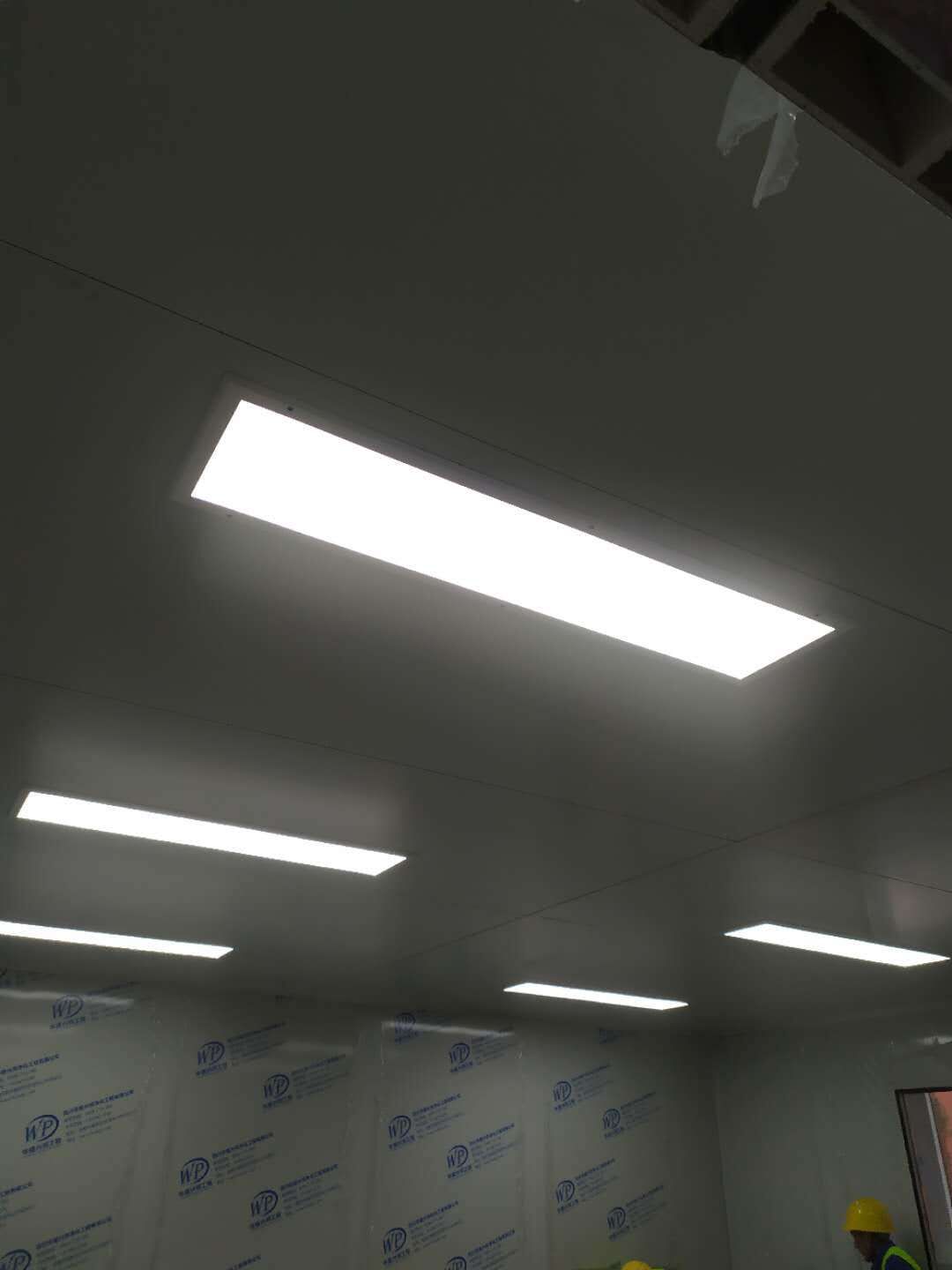

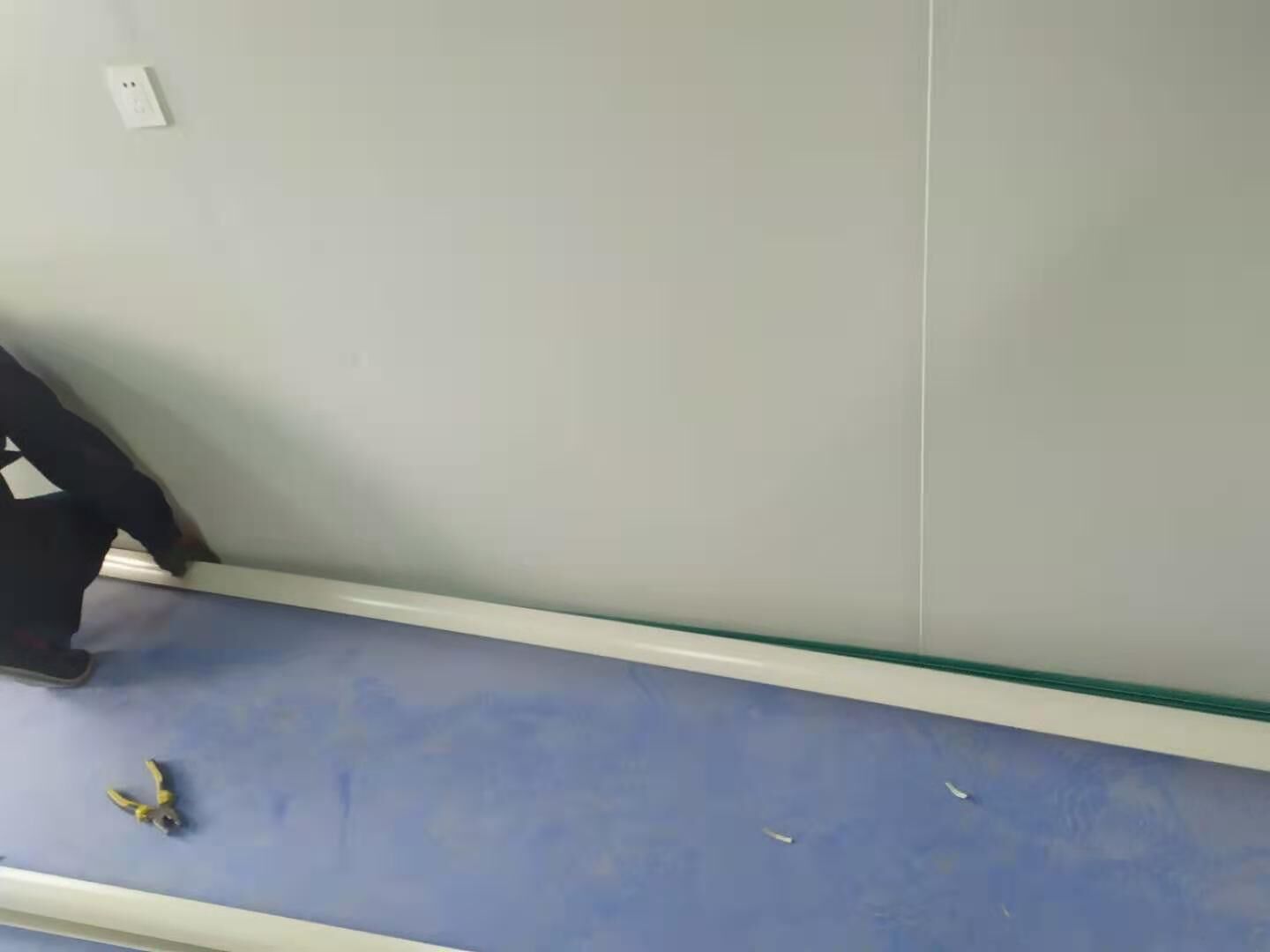

、一層成品觀察窗安裝; 2、一層彩板打膠條 3、一層走廊頂板掛吊筋; 4、一層照明安裝1

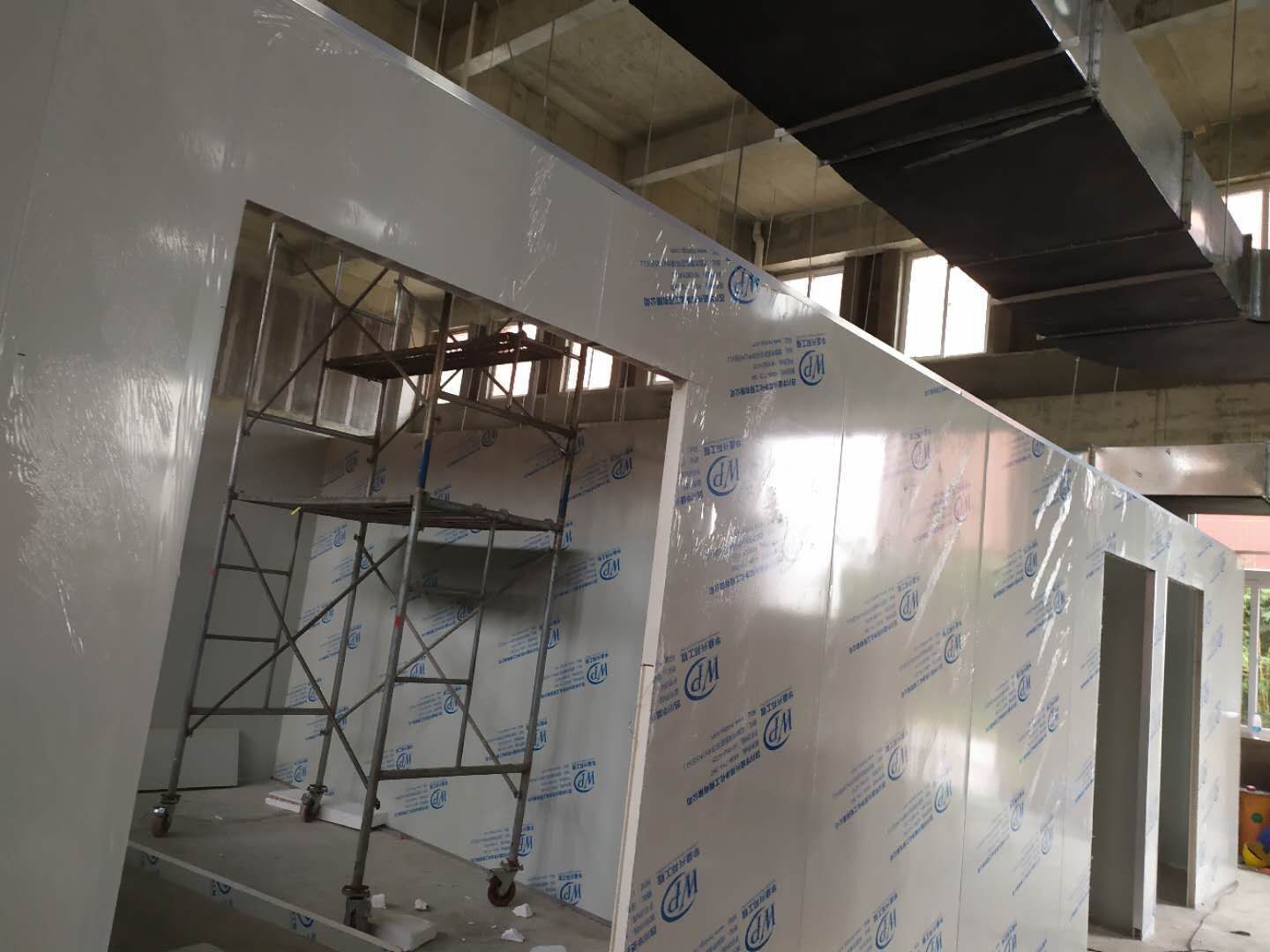

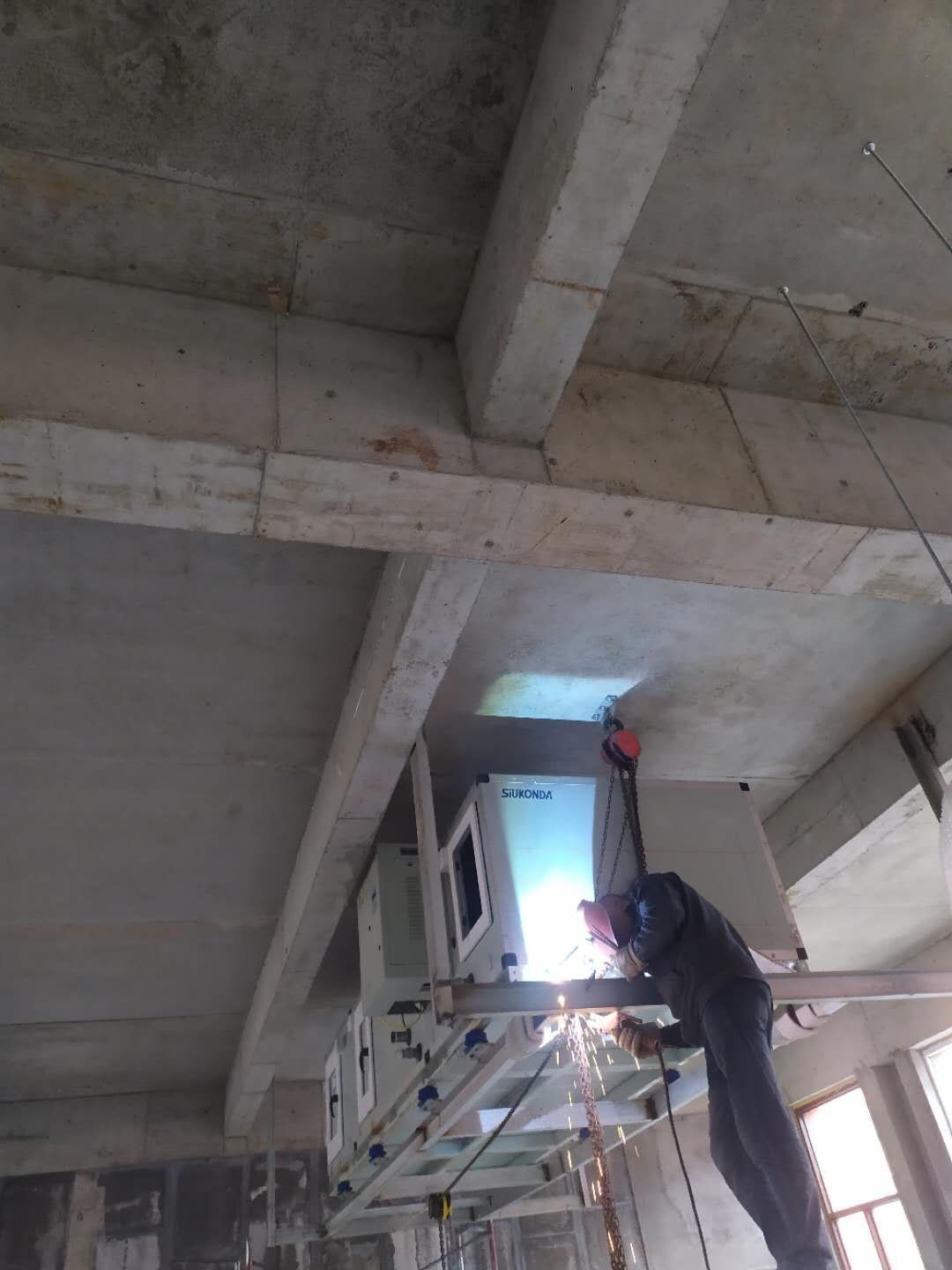

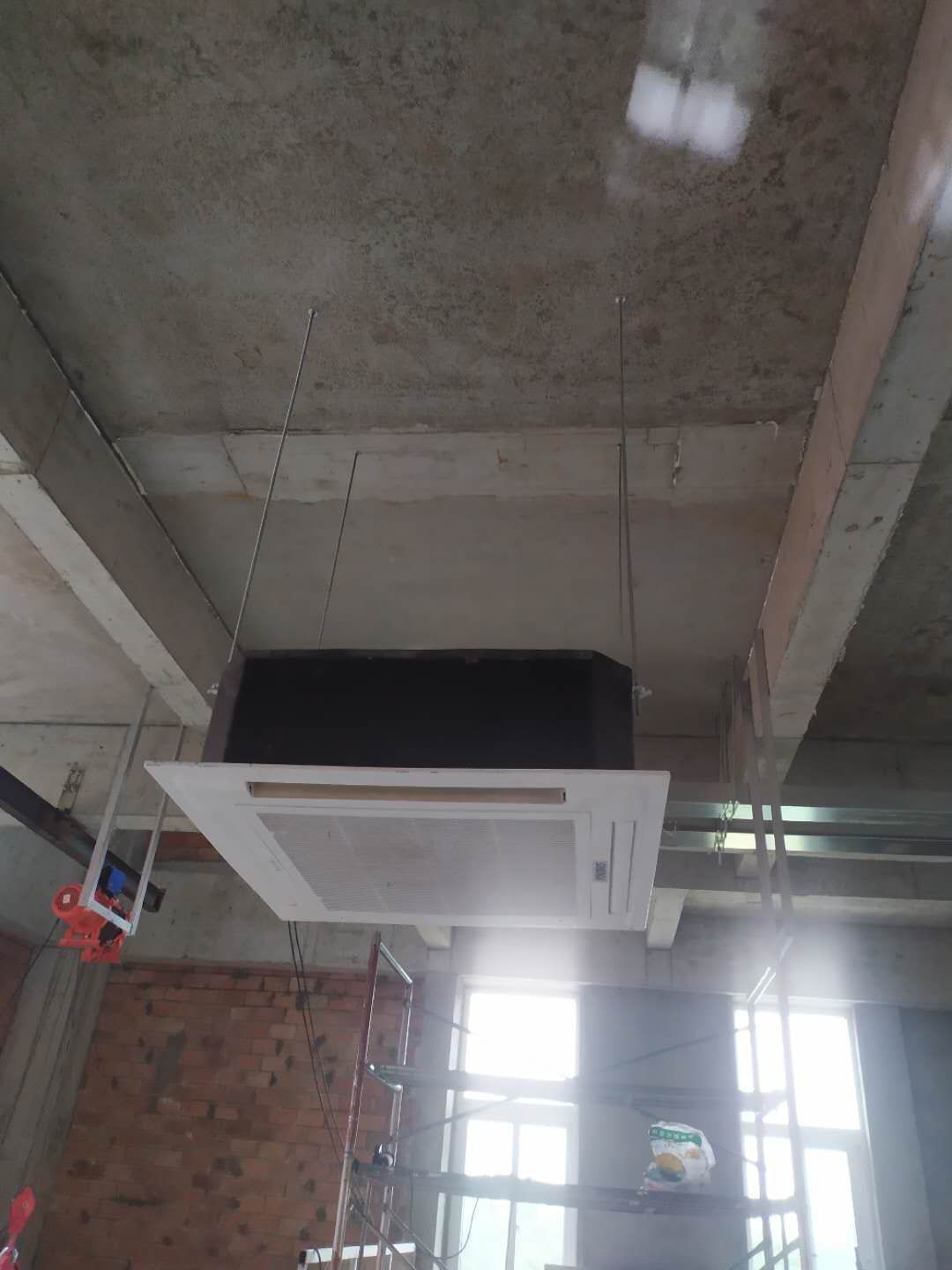

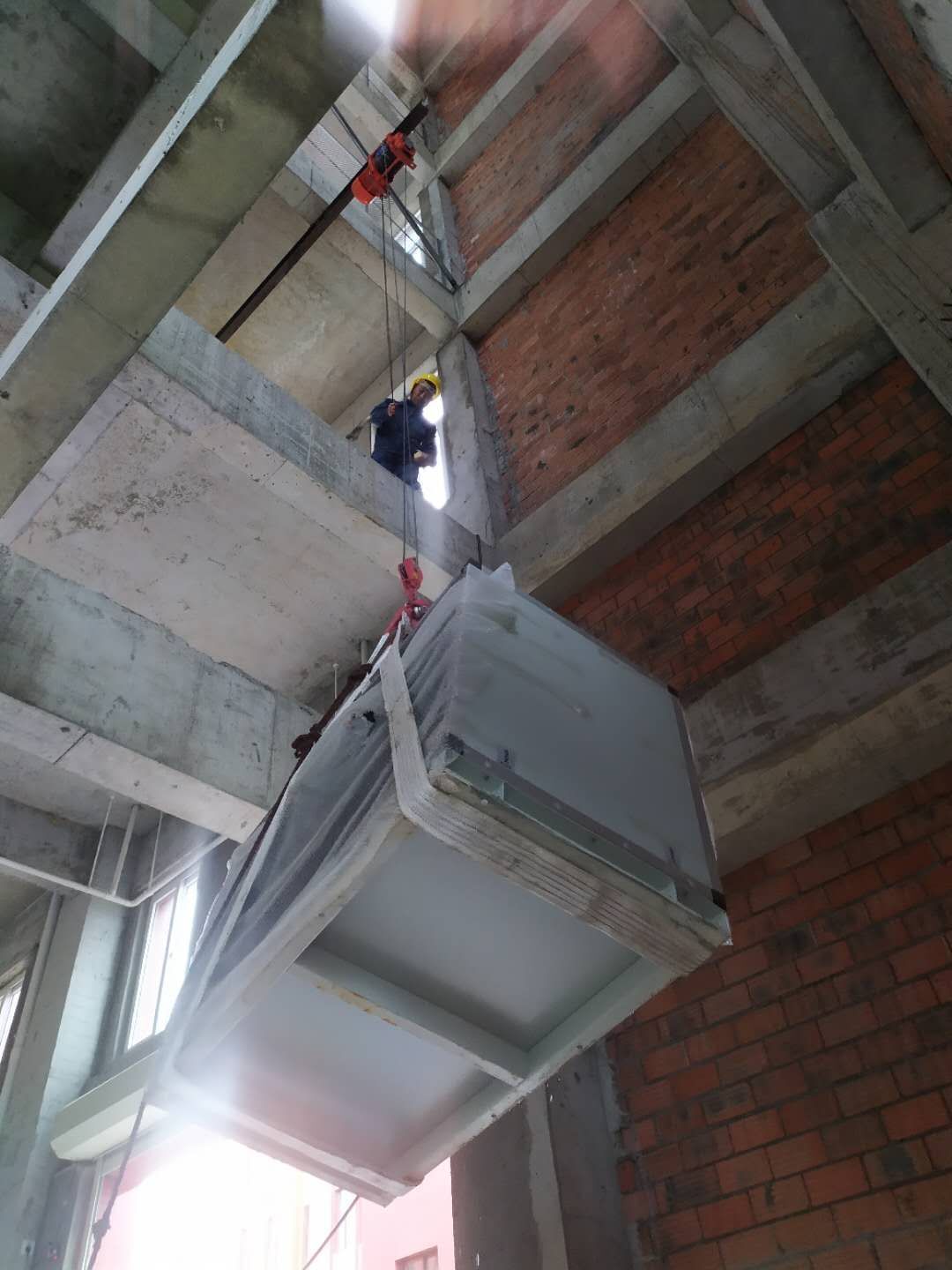

、一層彩板頂板安裝;2一層燈線安裝;3、二層通風柜搬運;4、屋面空調外機吊裝至屋面1一層彩板立板安裝 2一層鍍鋅橋架安裝 3二層盤管吊裝 4二層天花機吊裝 5二層地槽安裝 6二層空調水管支架安裝

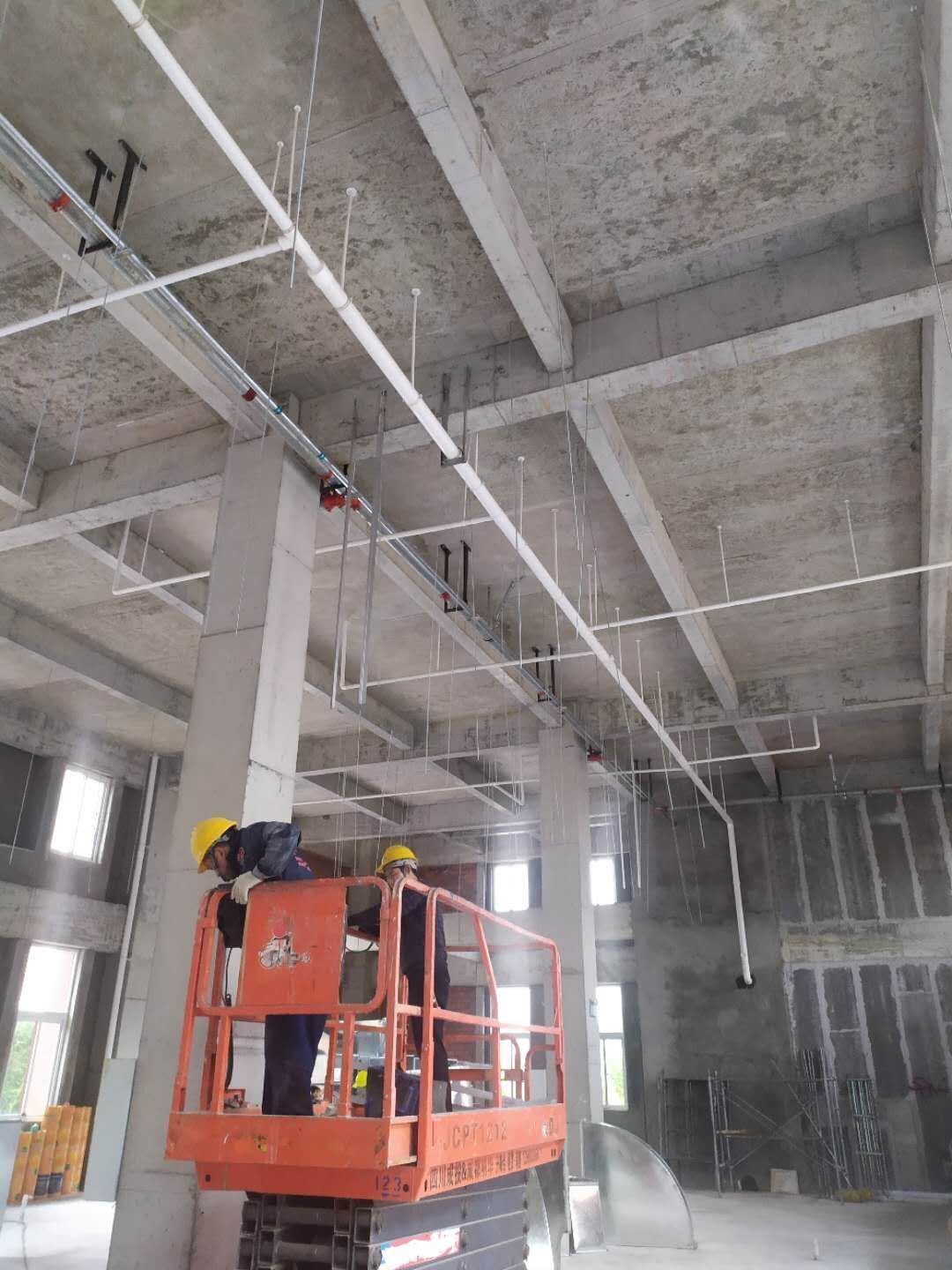

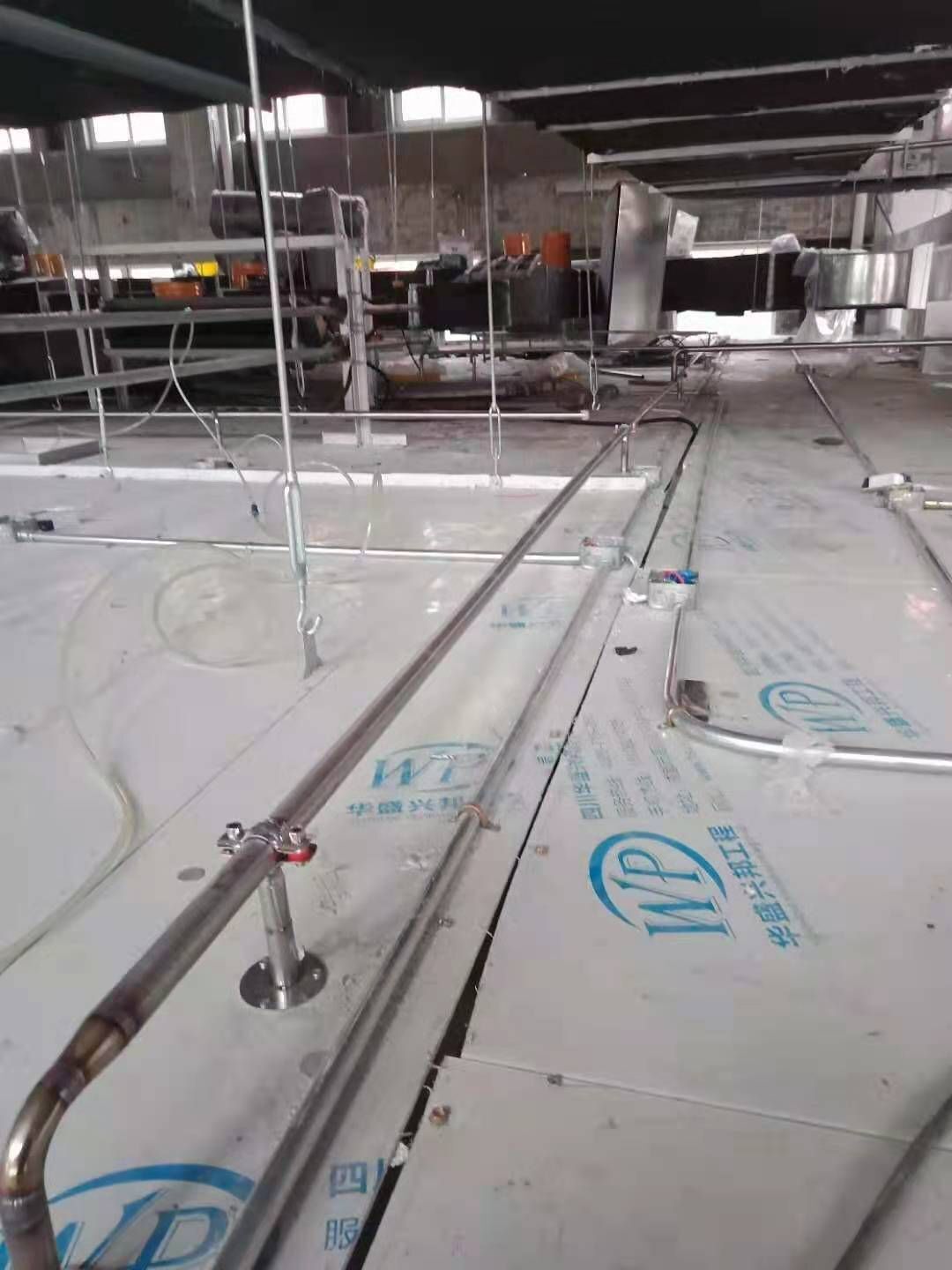

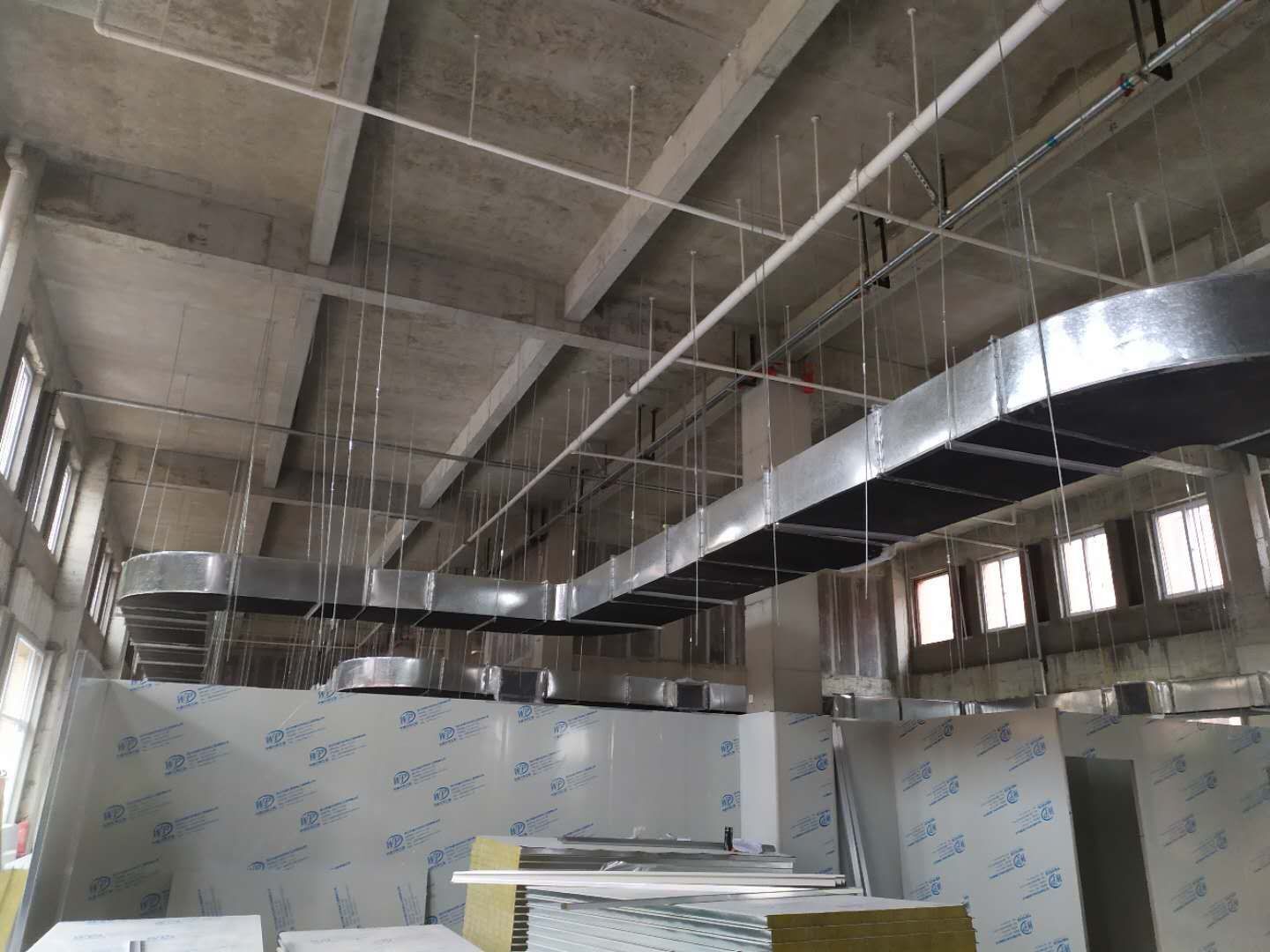

1一層風管吊裝,二層風管搬運 2一層彩板安裝 3空調水管除銹 刷漆 4二層彩板吊筋安裝 5二層鍍鋅橋架安裝
1一層彩板打吊筋 2一層彩板立板安裝 3一層凈化風管吊裝 4二層彩板打吊筋 5設備搬運

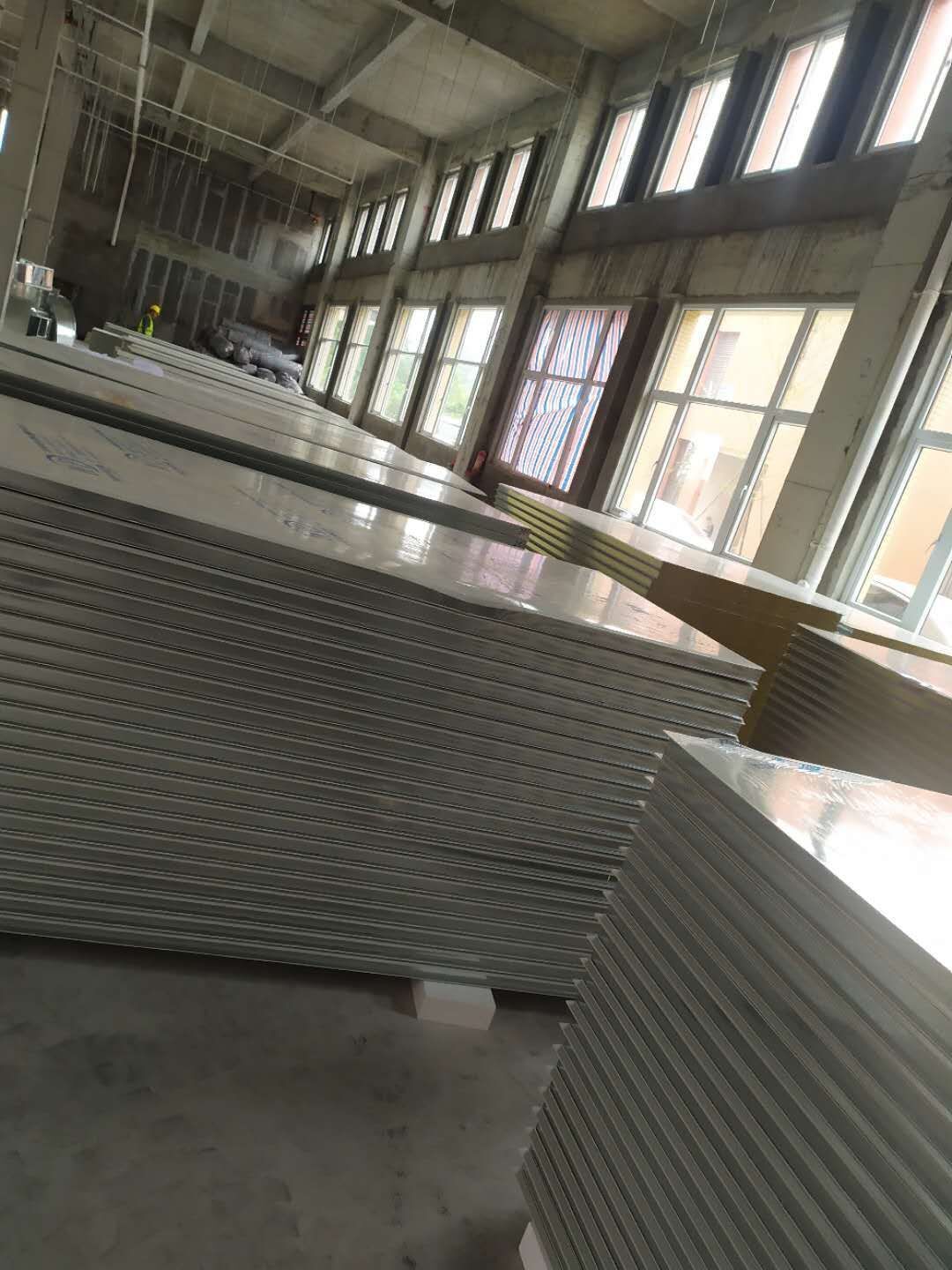

板材到場

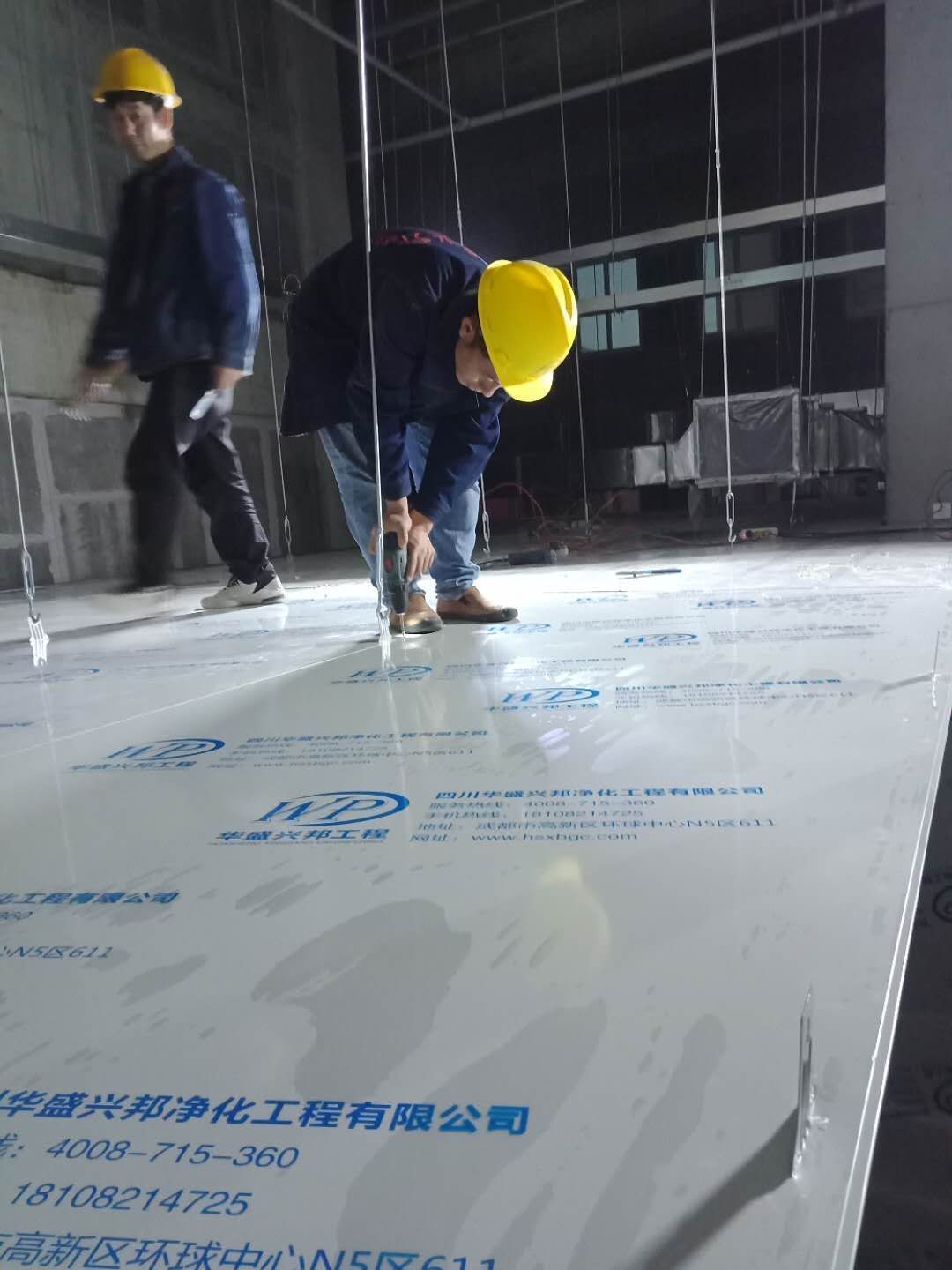

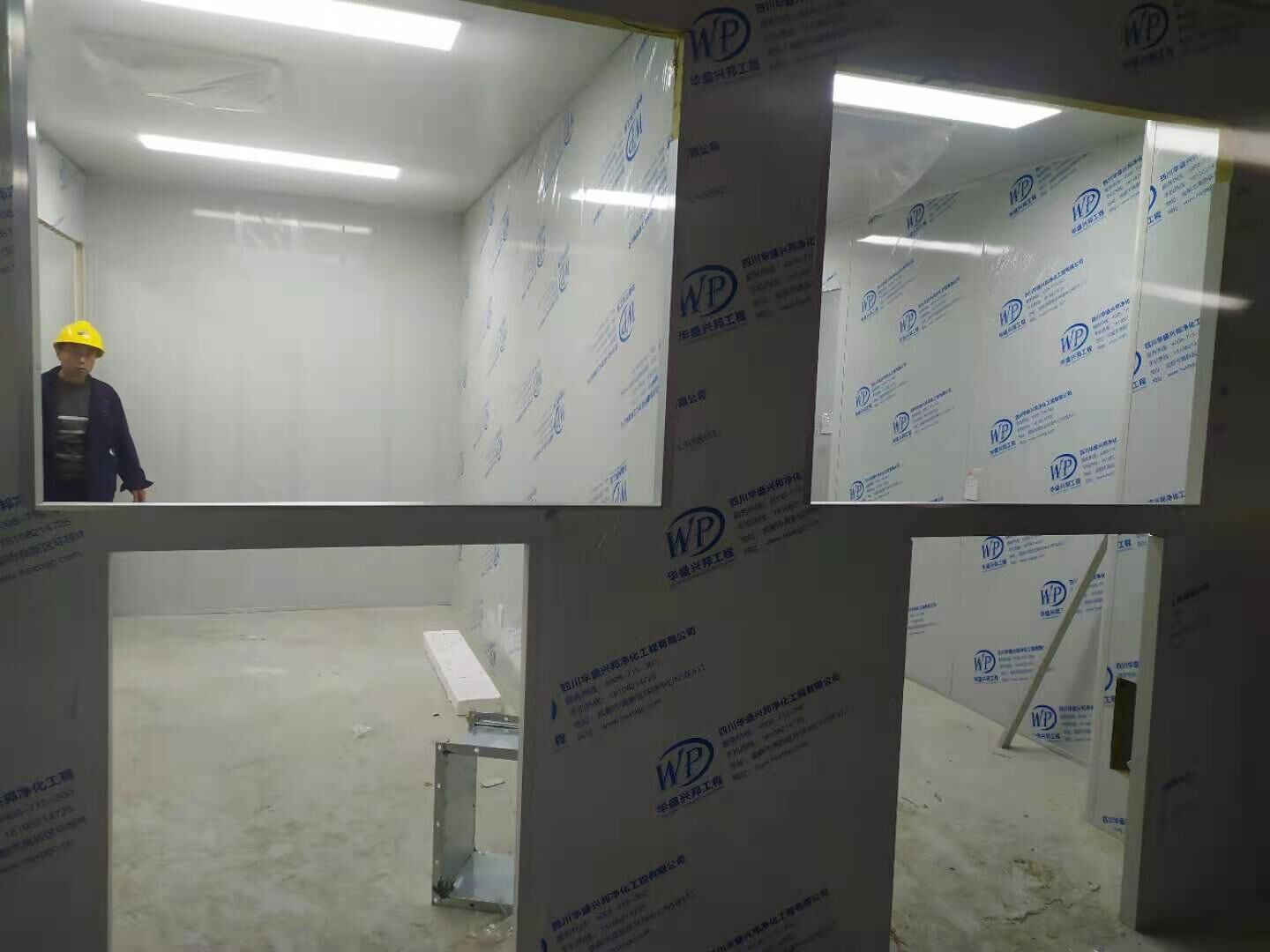

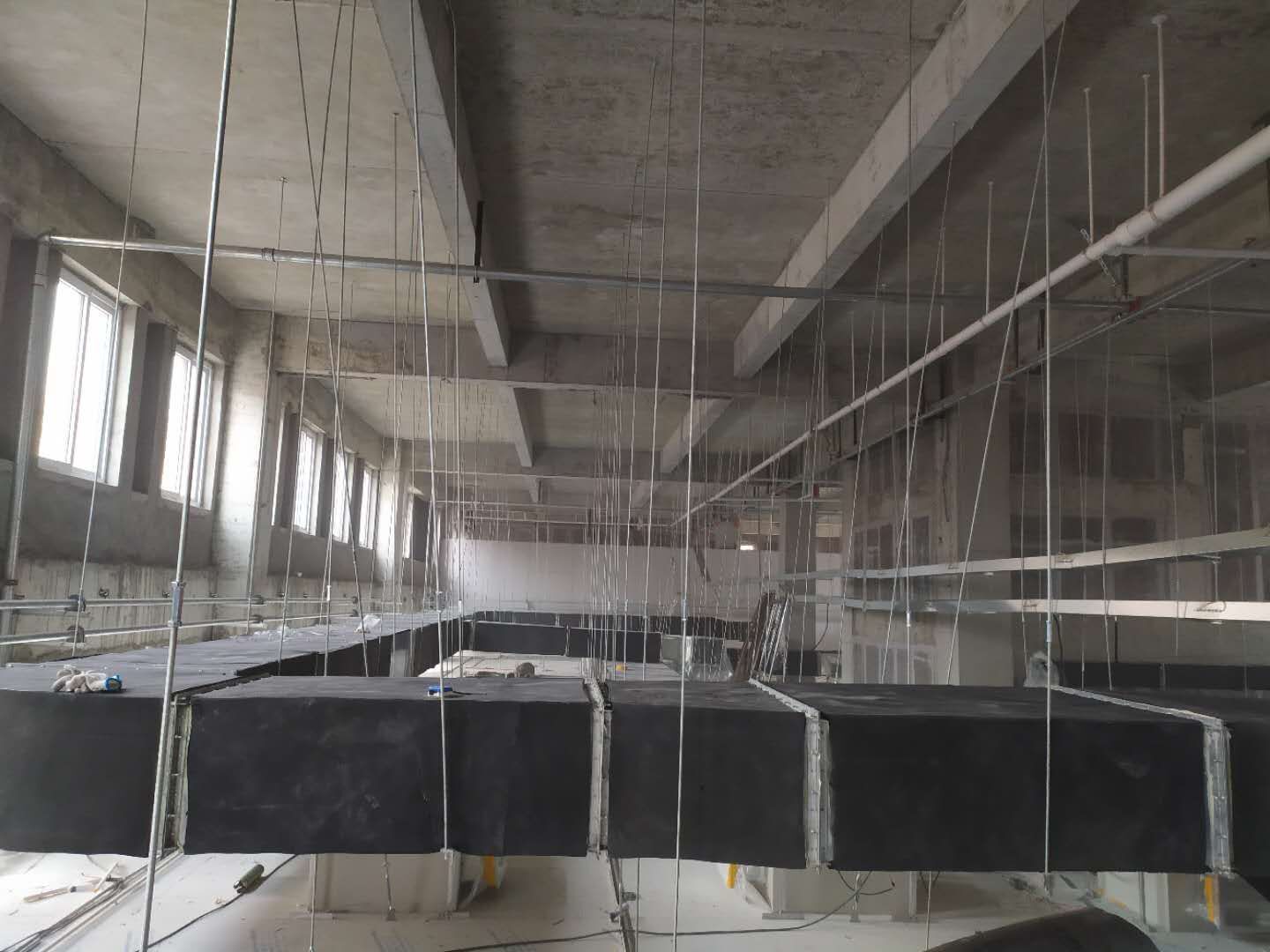

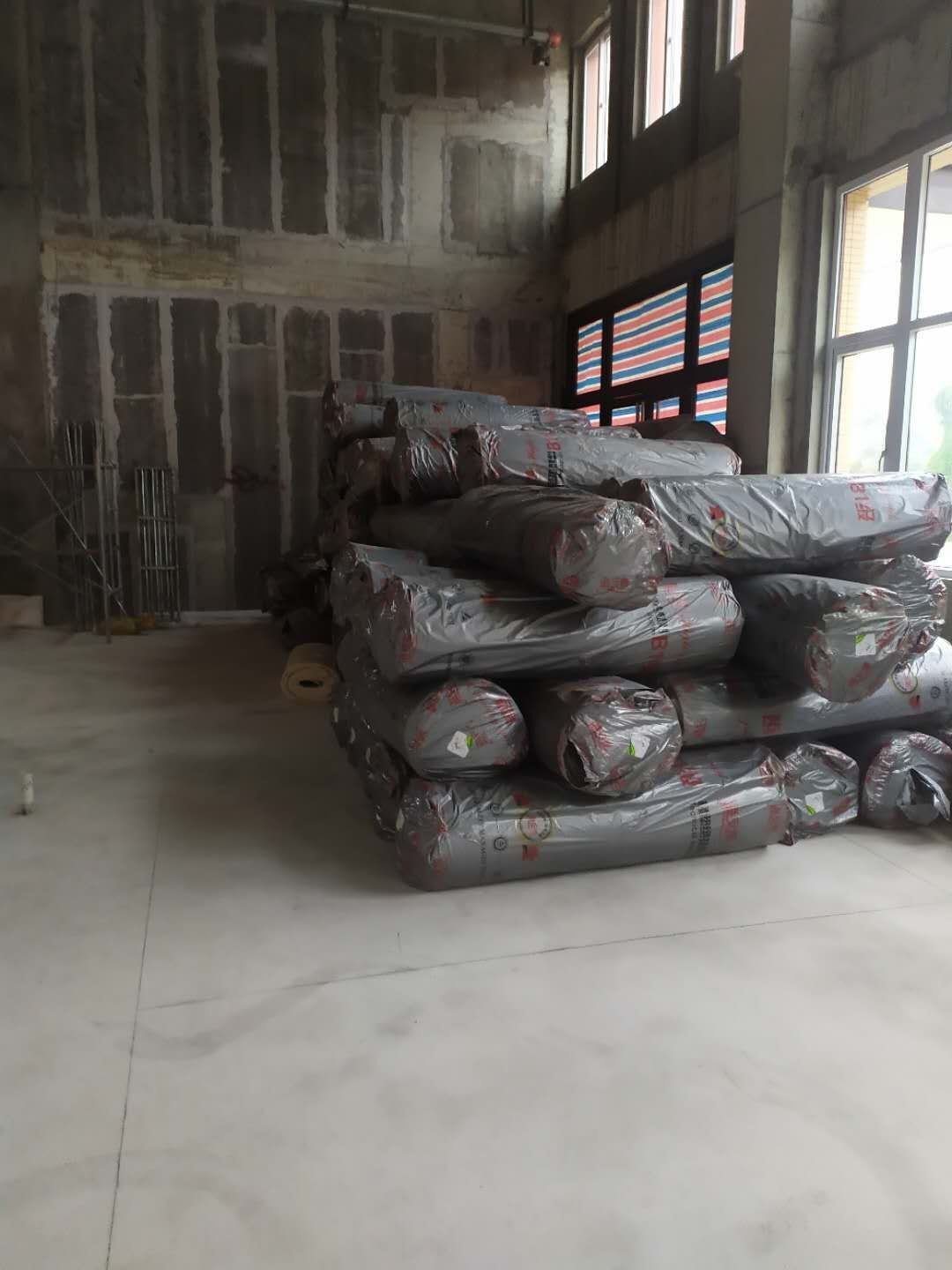

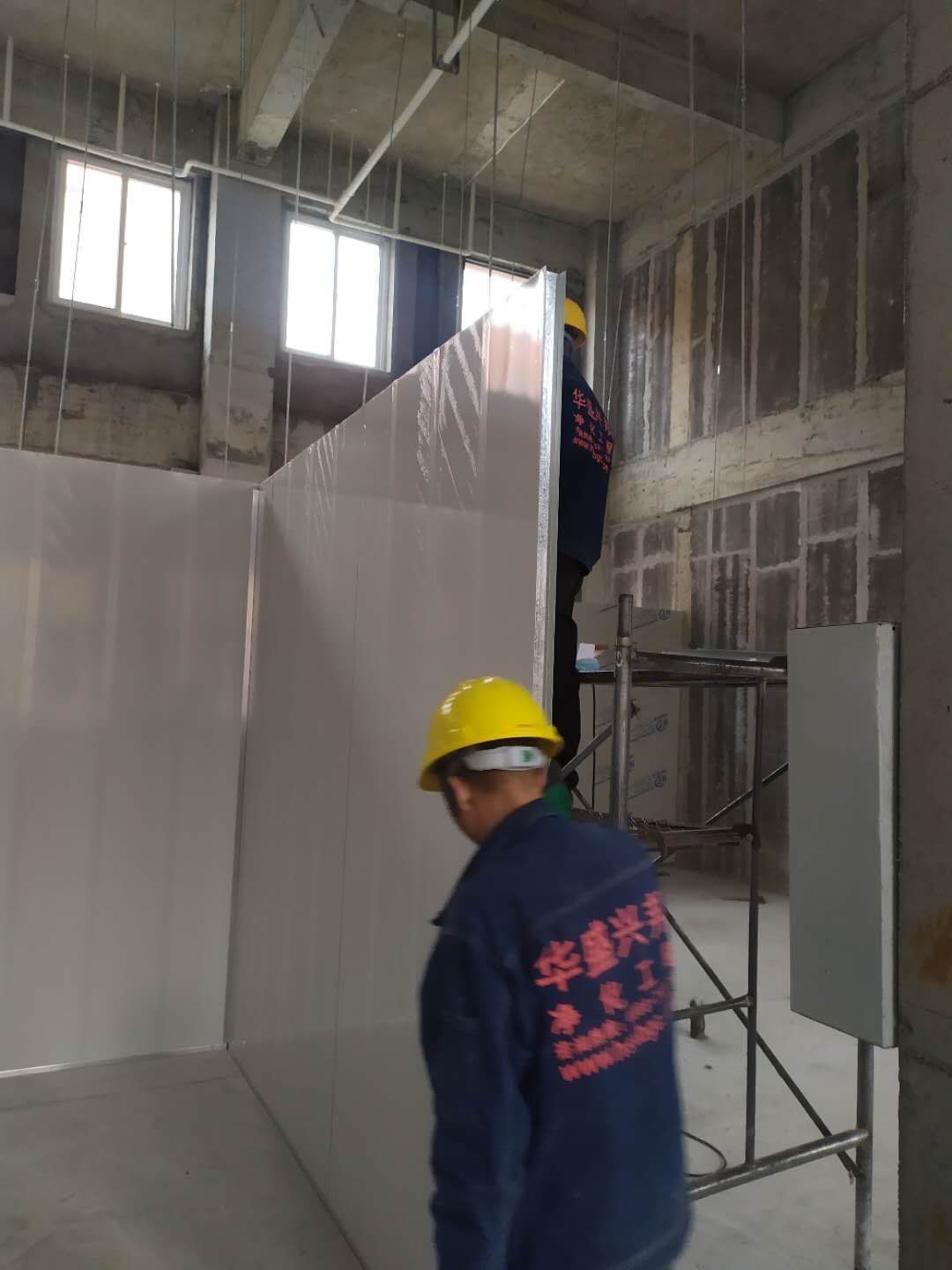

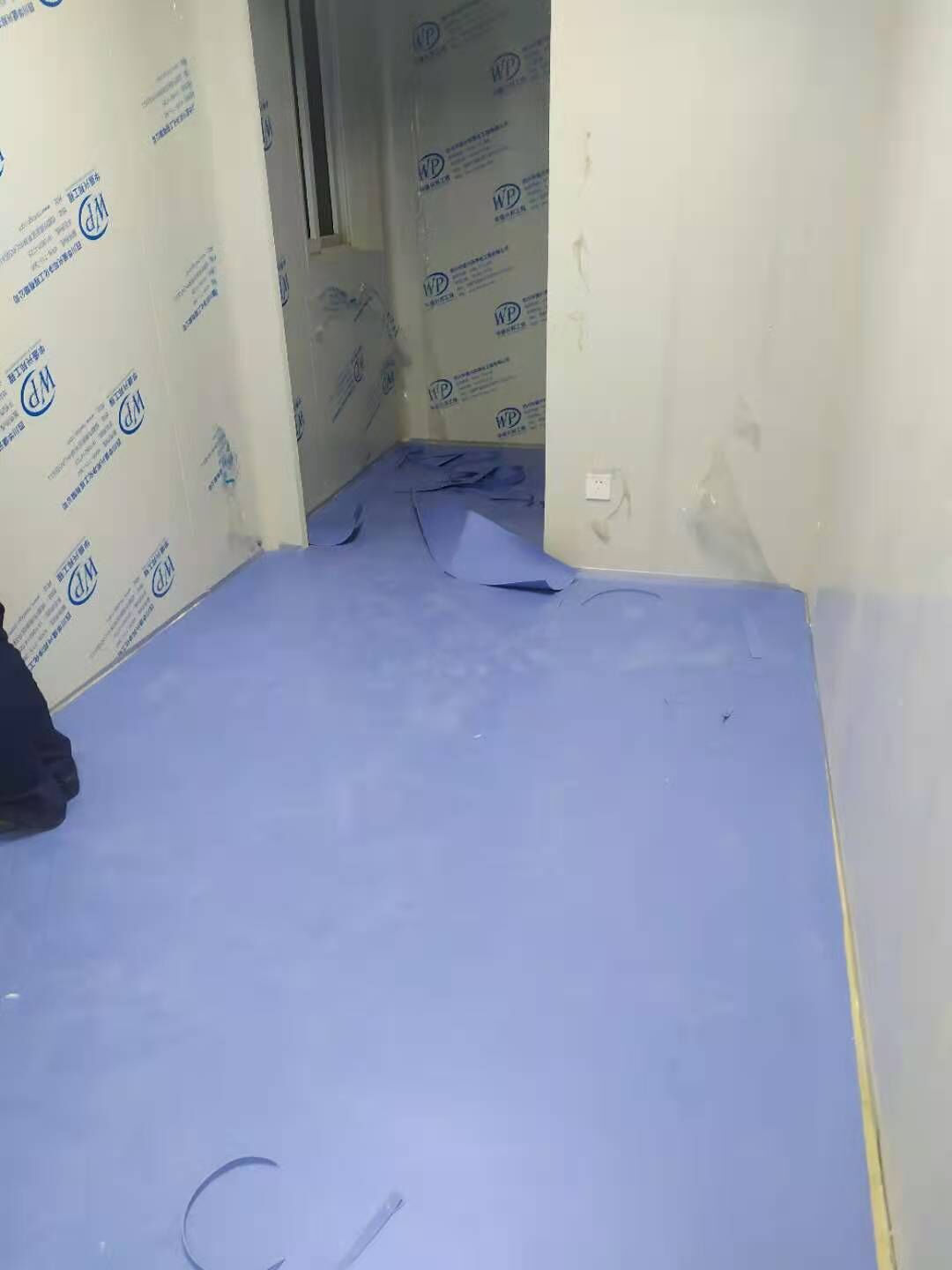

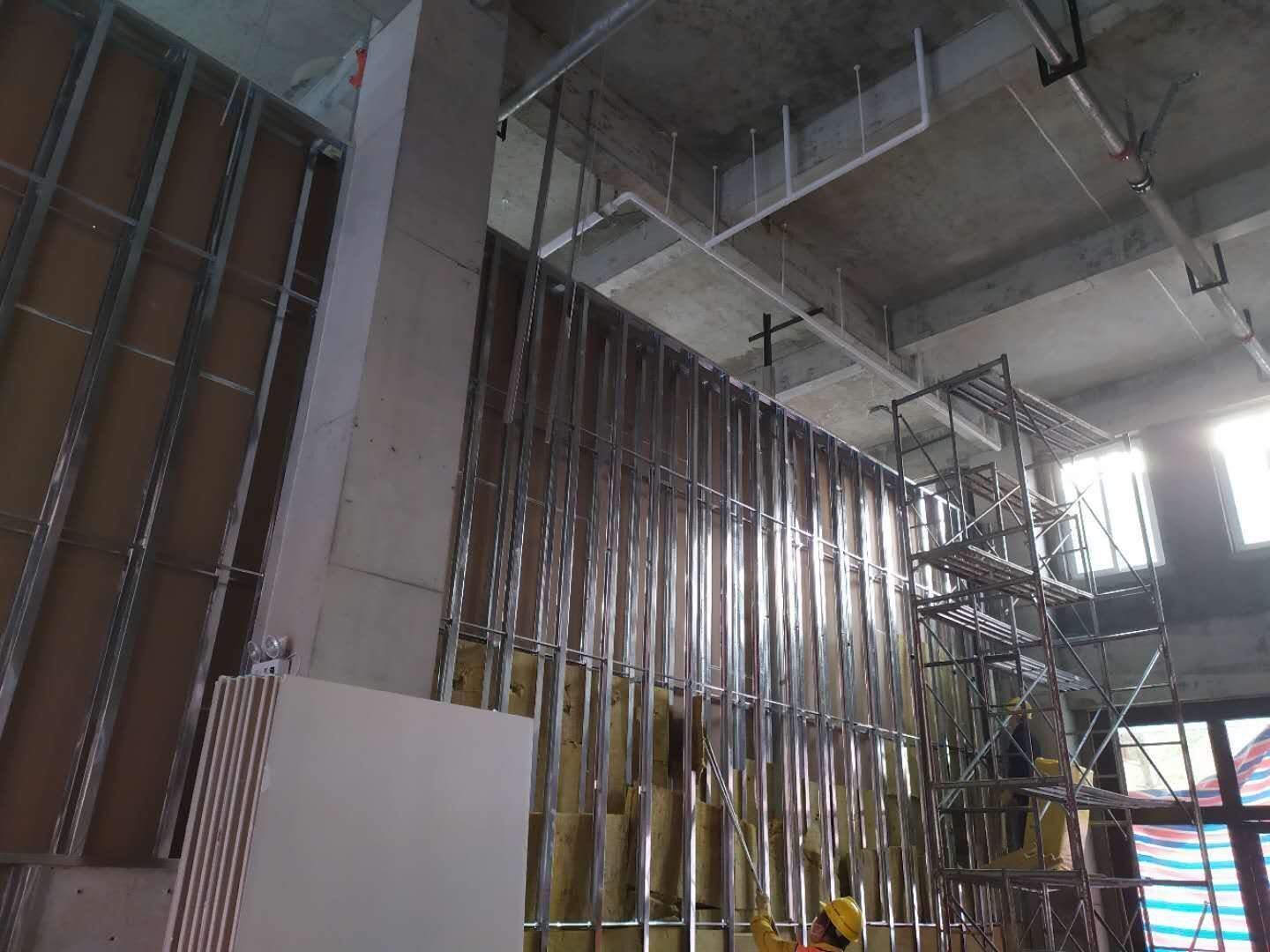

,凈化墻板開水施工1一層布局放線 2二層排水管加固 3空調水管 保溫材料到場 4一層部分排水管移位 補漏 5彩板人員到場

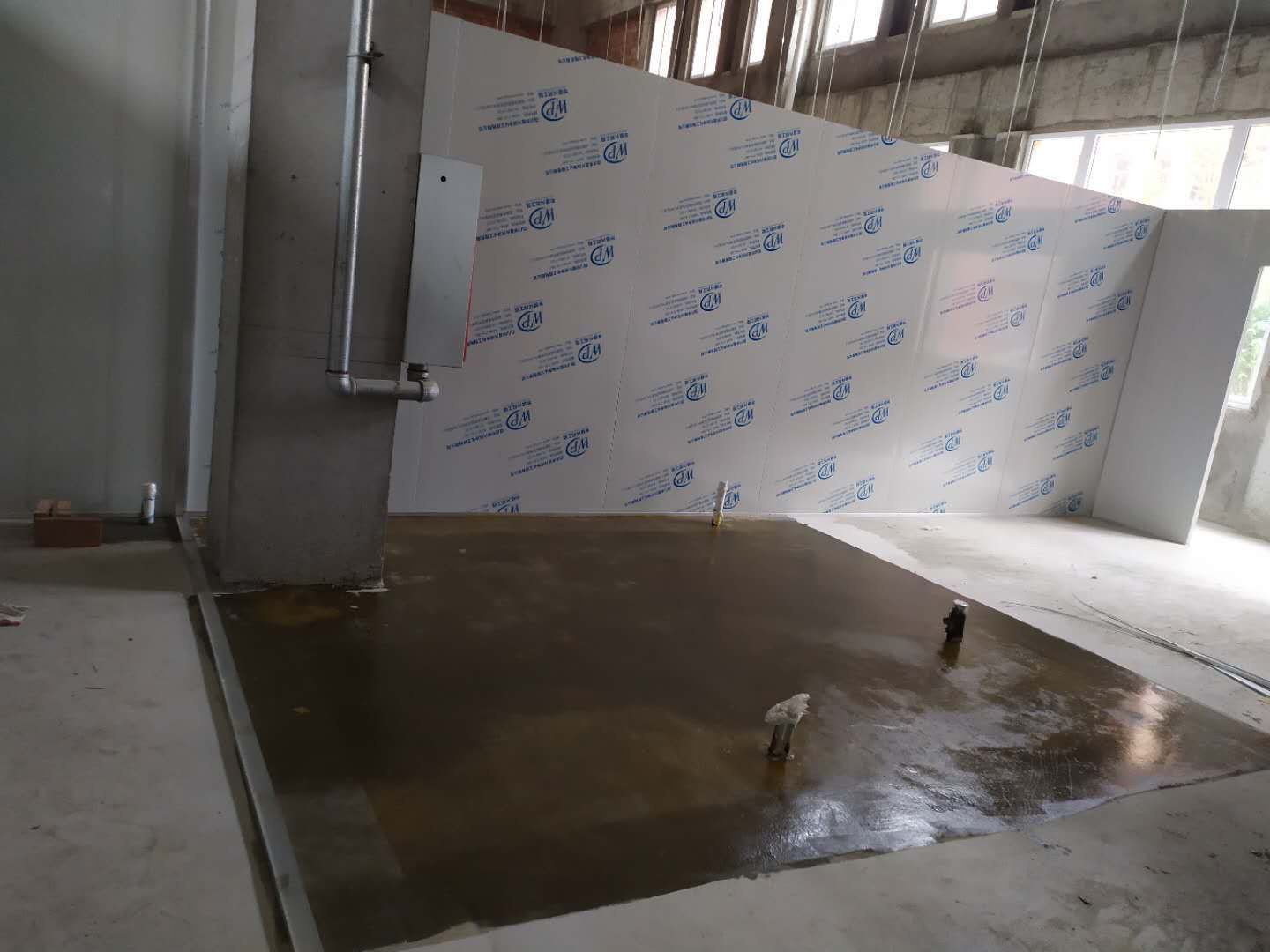

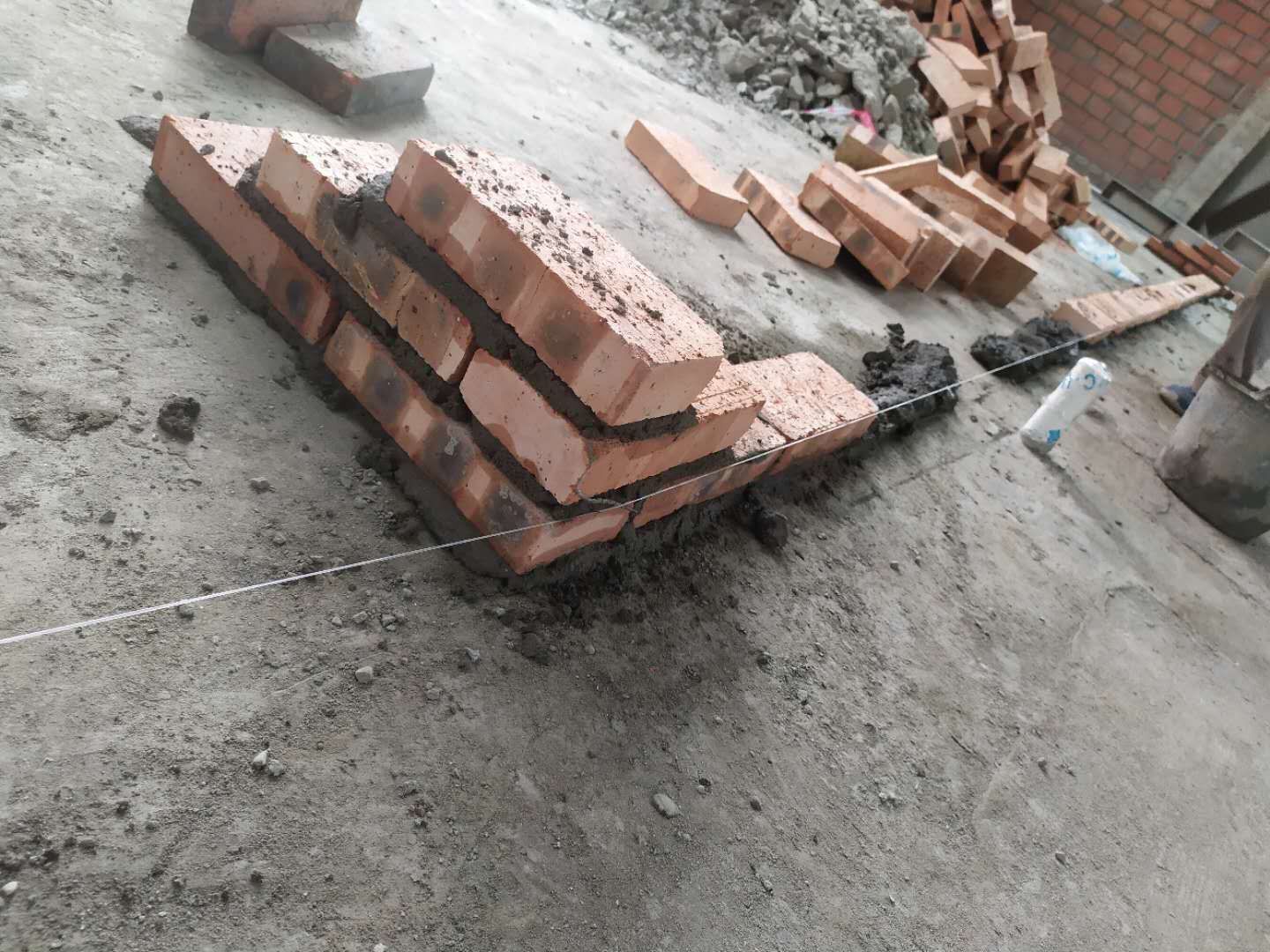

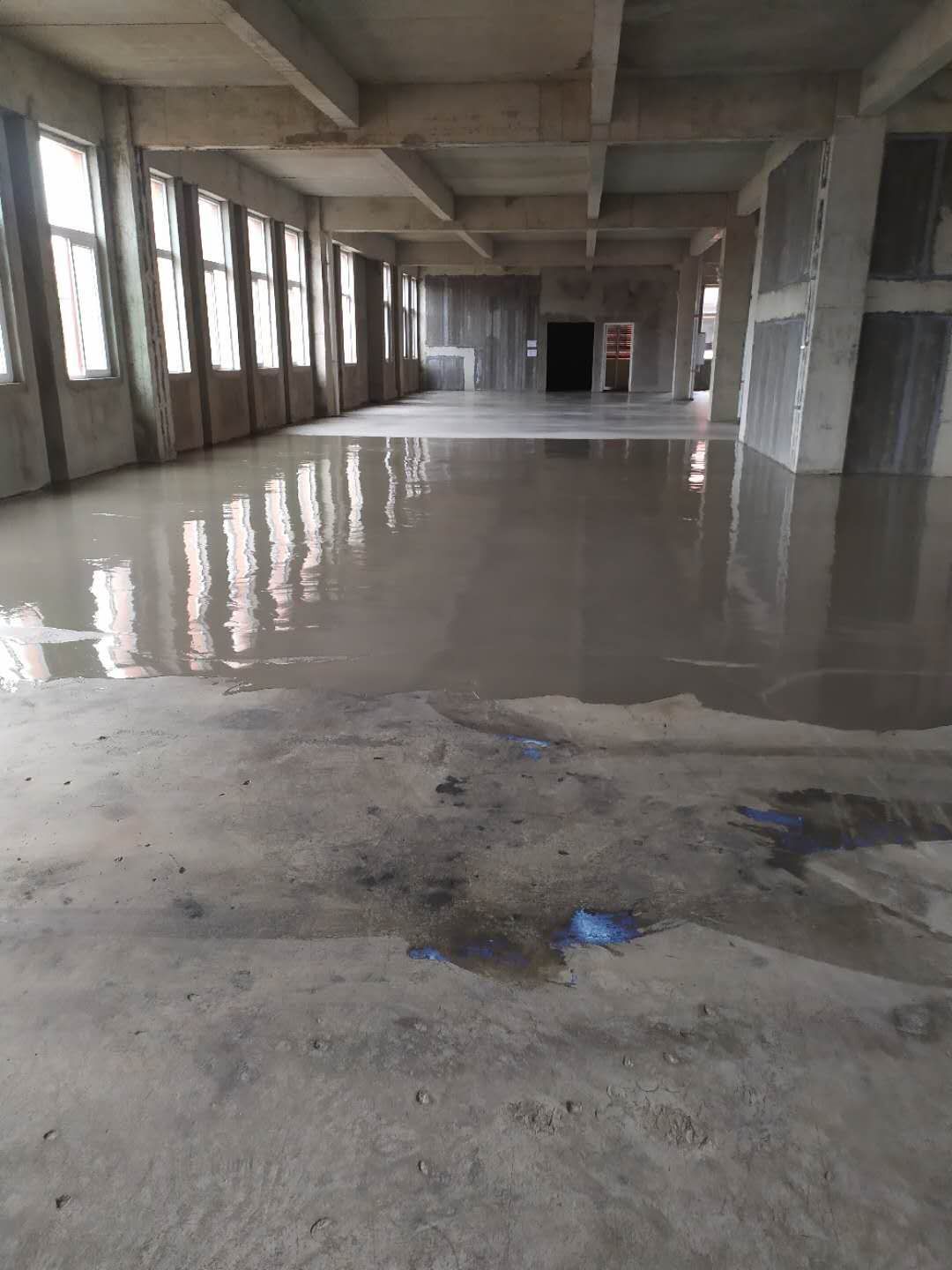

一層空調機房空調基礎磚砌

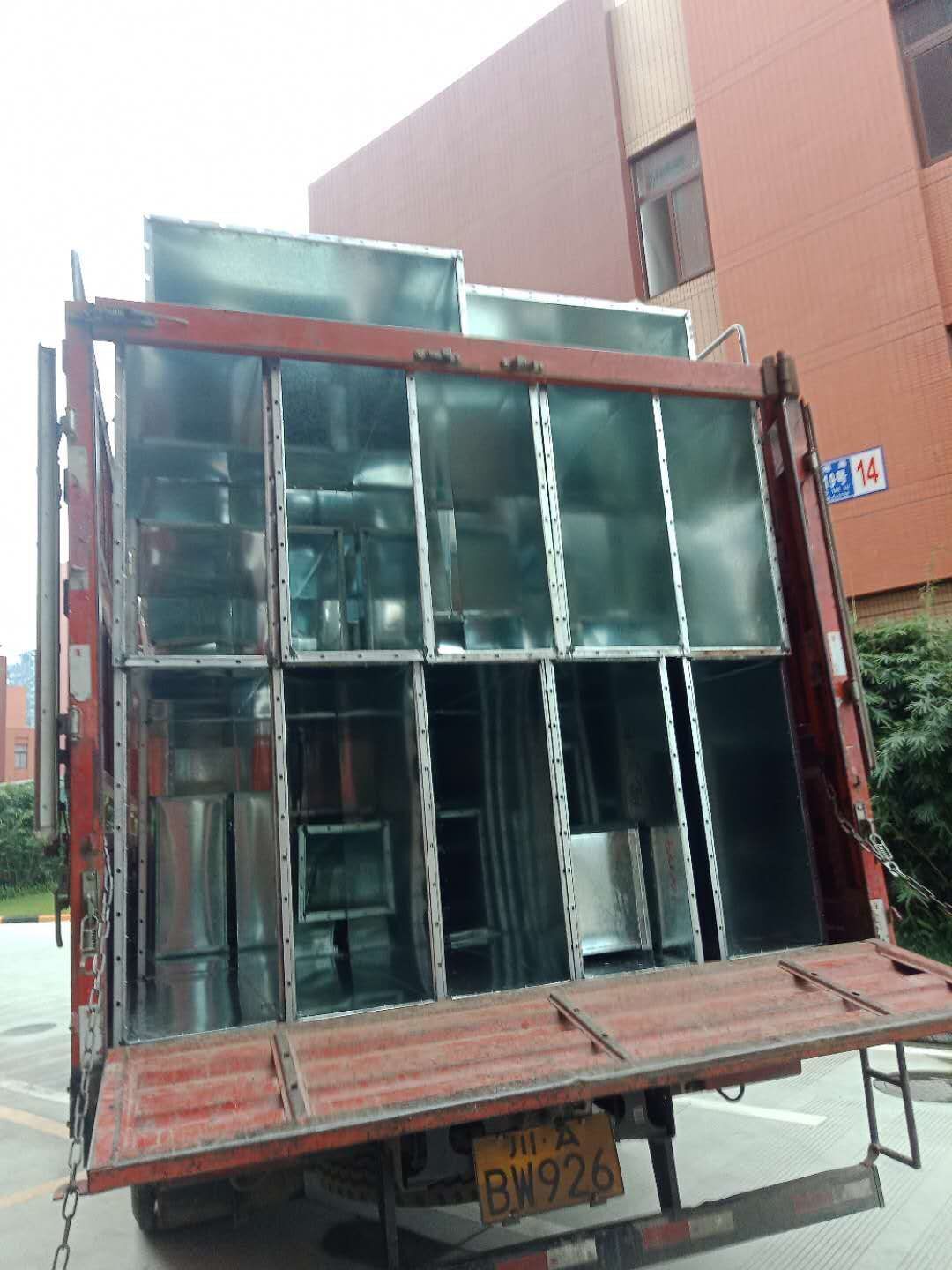

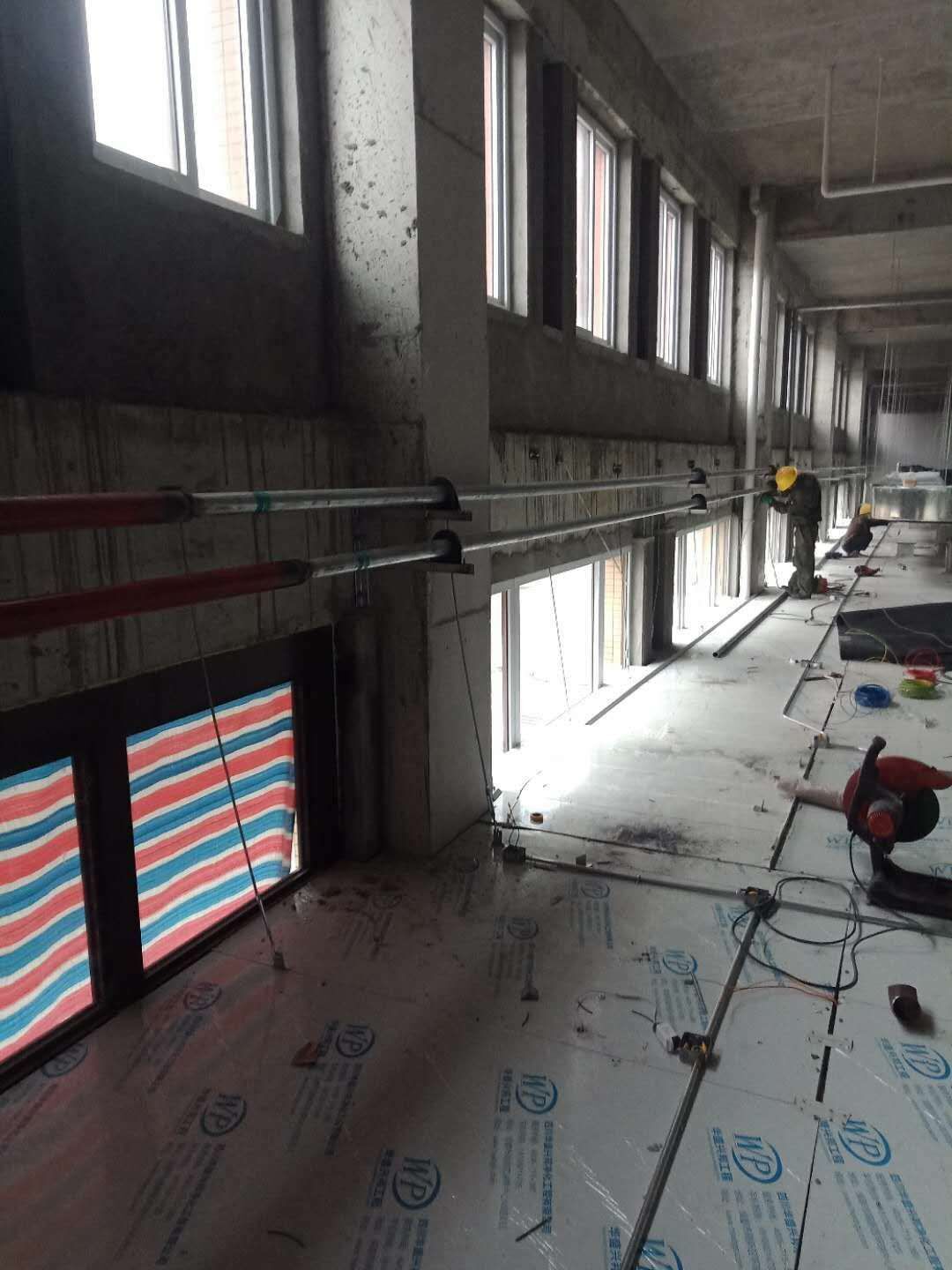

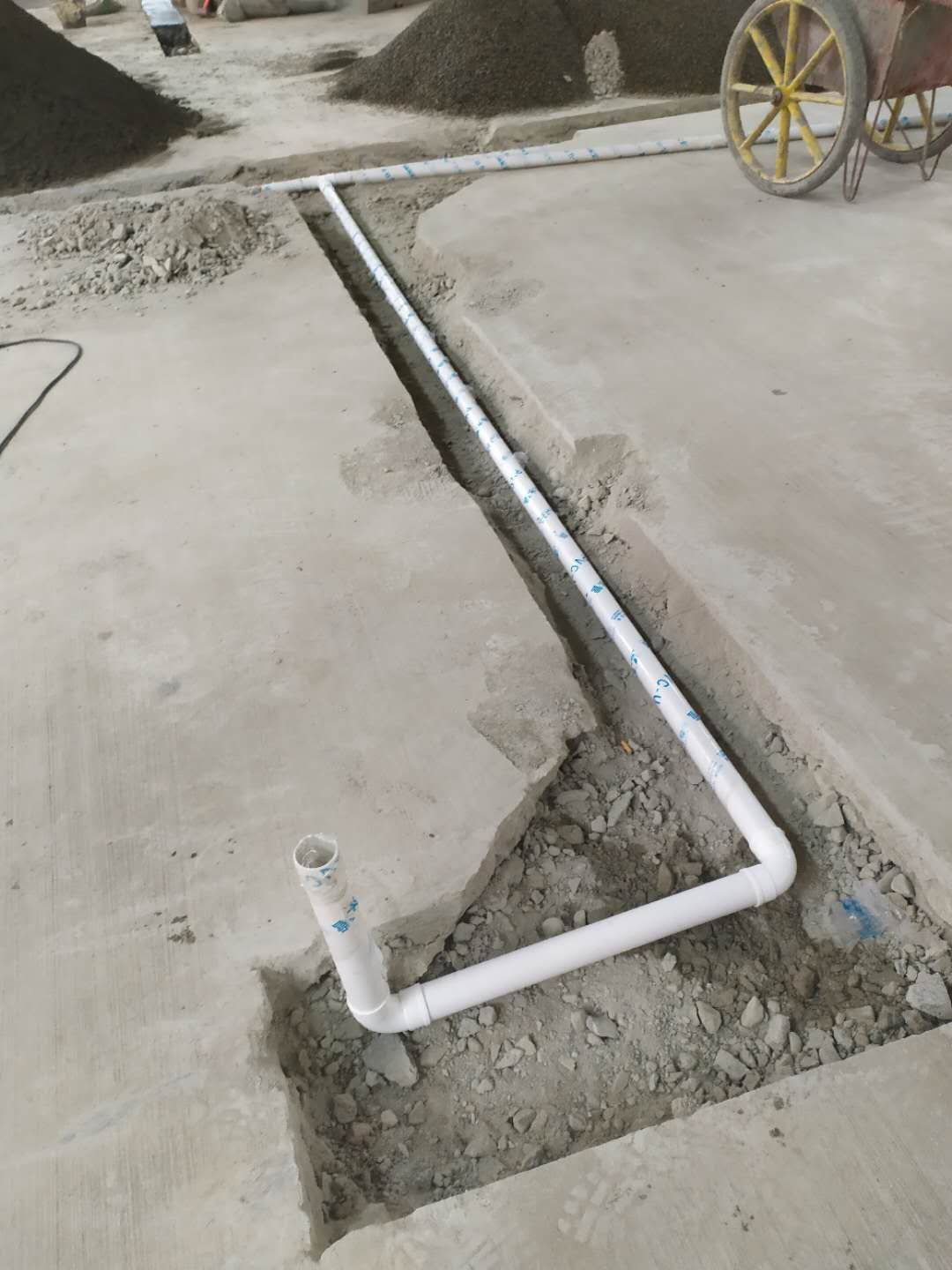

,一層pvc排水安裝完成,二層橋架絲桿吊裝,鋁材到場,風管到場1、二層部分地坪混凝土恢復 2

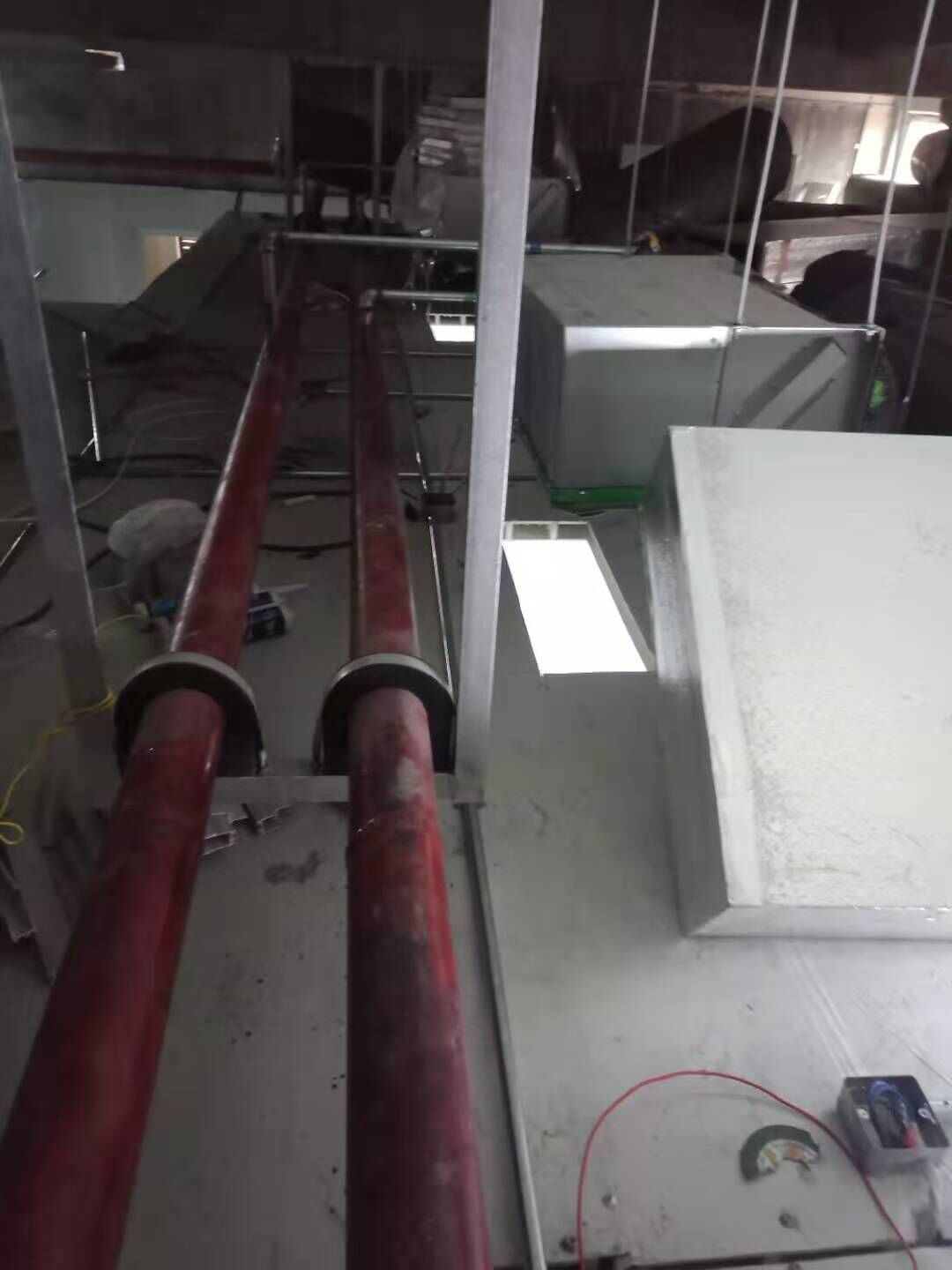

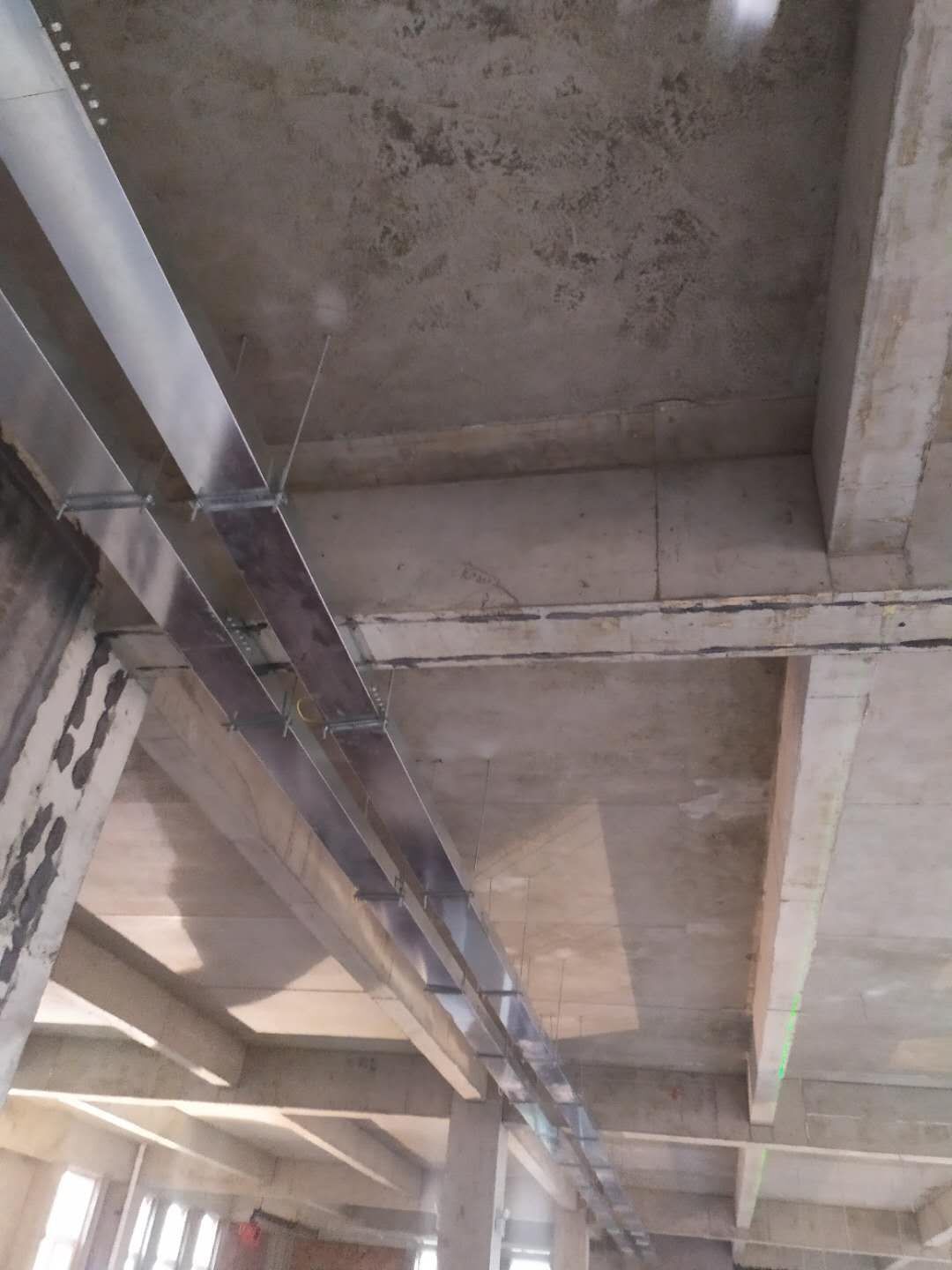

、二層pvc排水安裝 3、一層風管絲桿吊裝1空調機房地坪打混凝土 2一層pvc排水管預埋 3一層排水第二次防腐絕熱 4二層排水及支架安裝

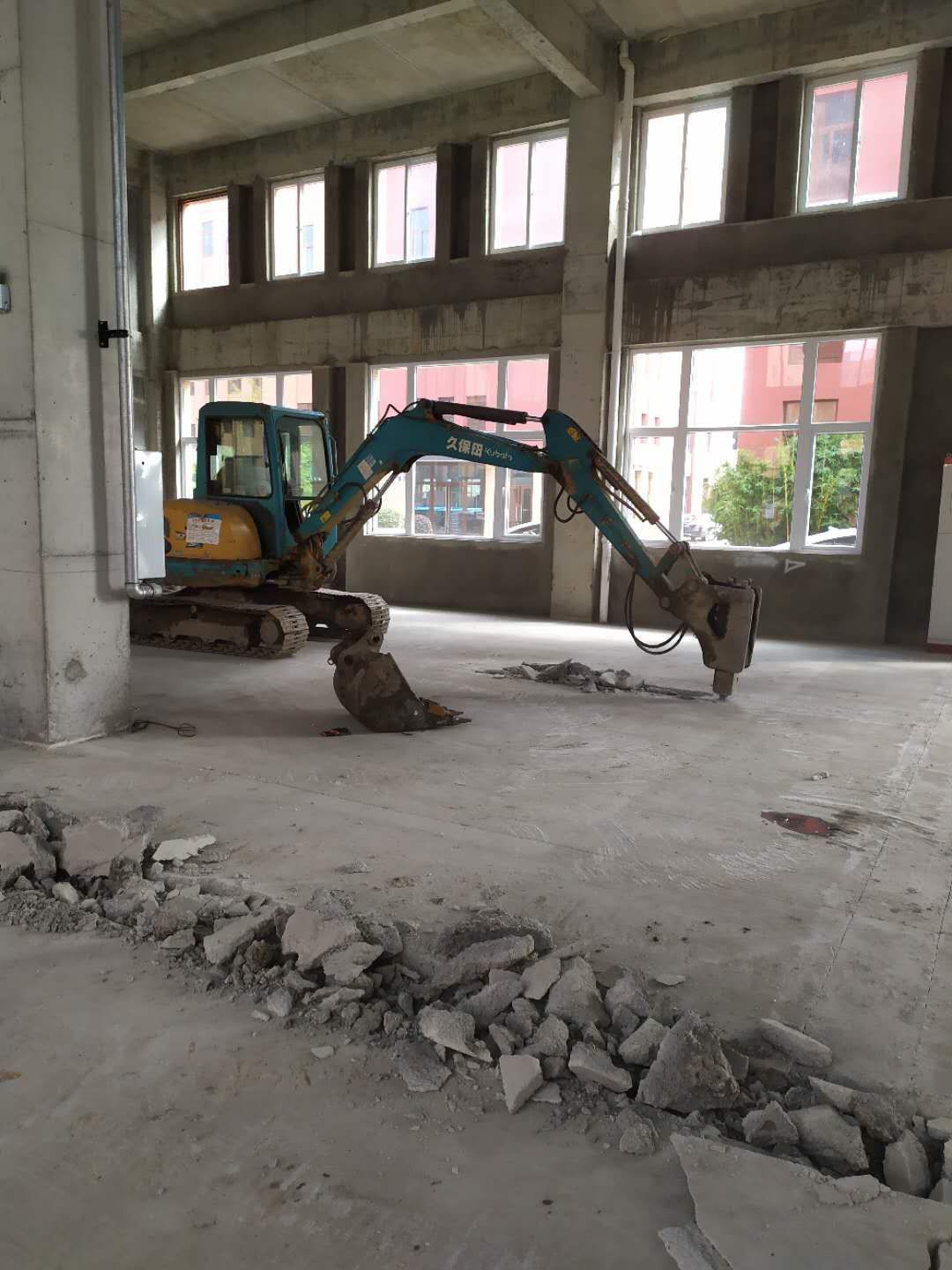

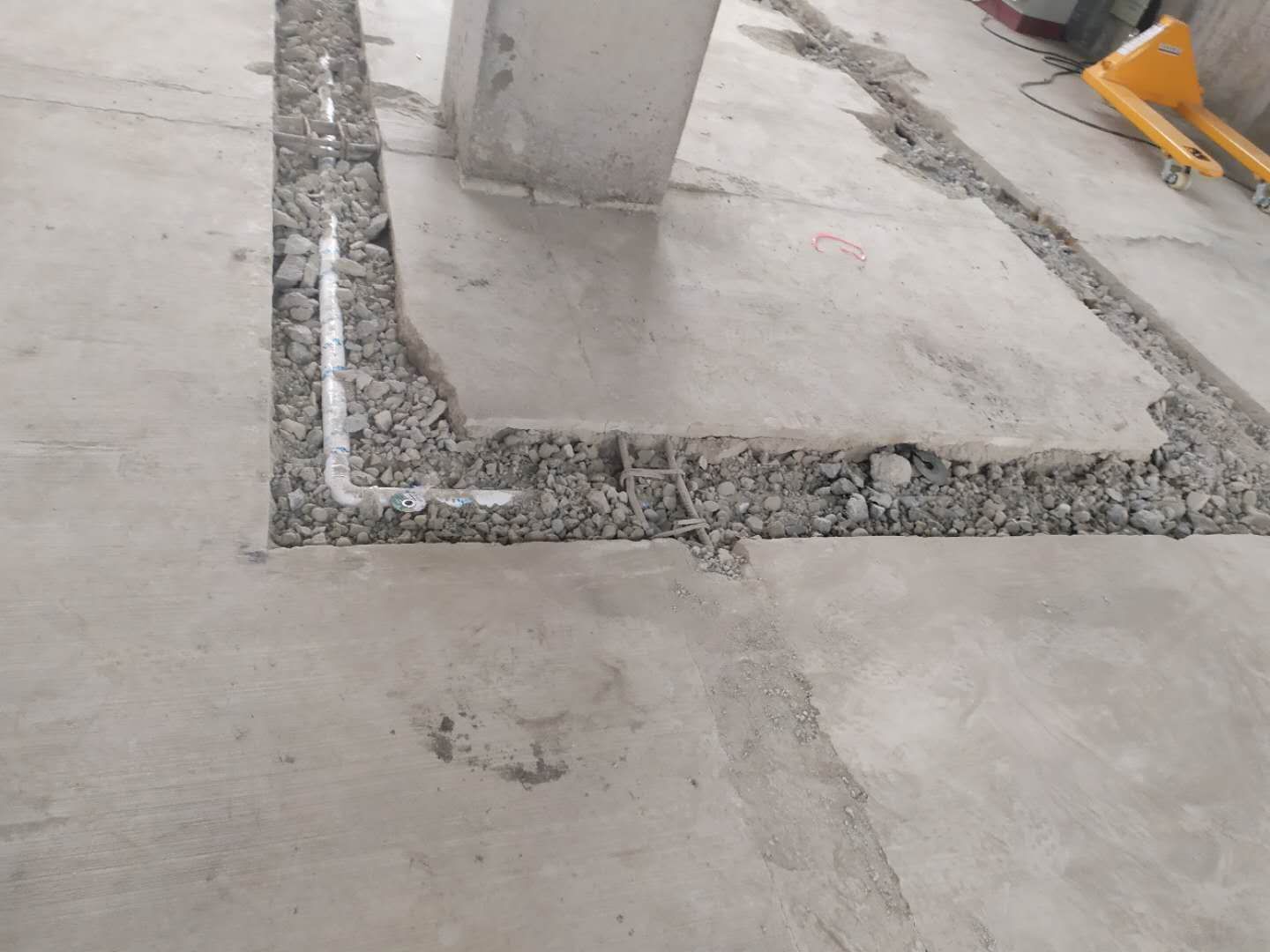

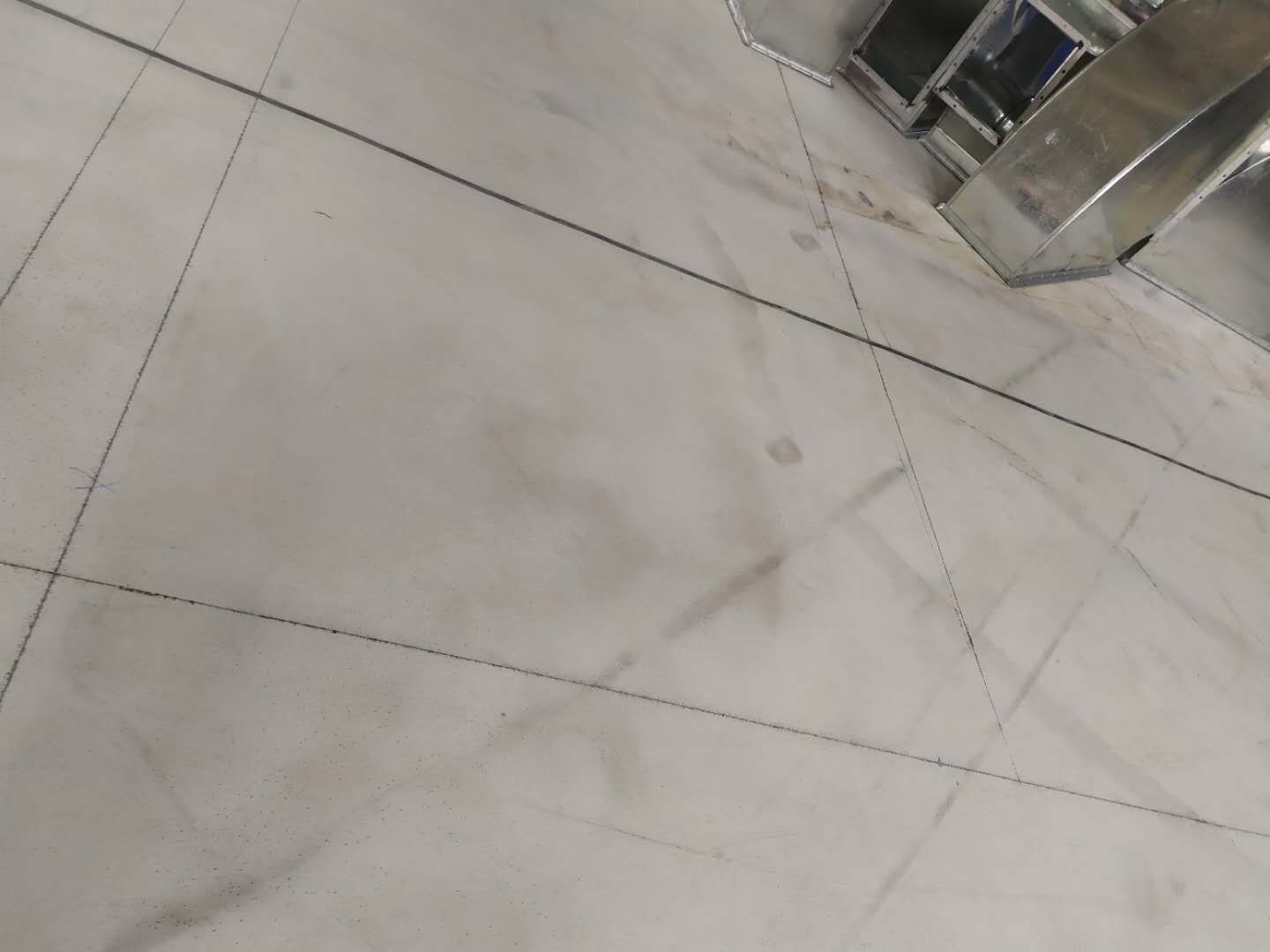

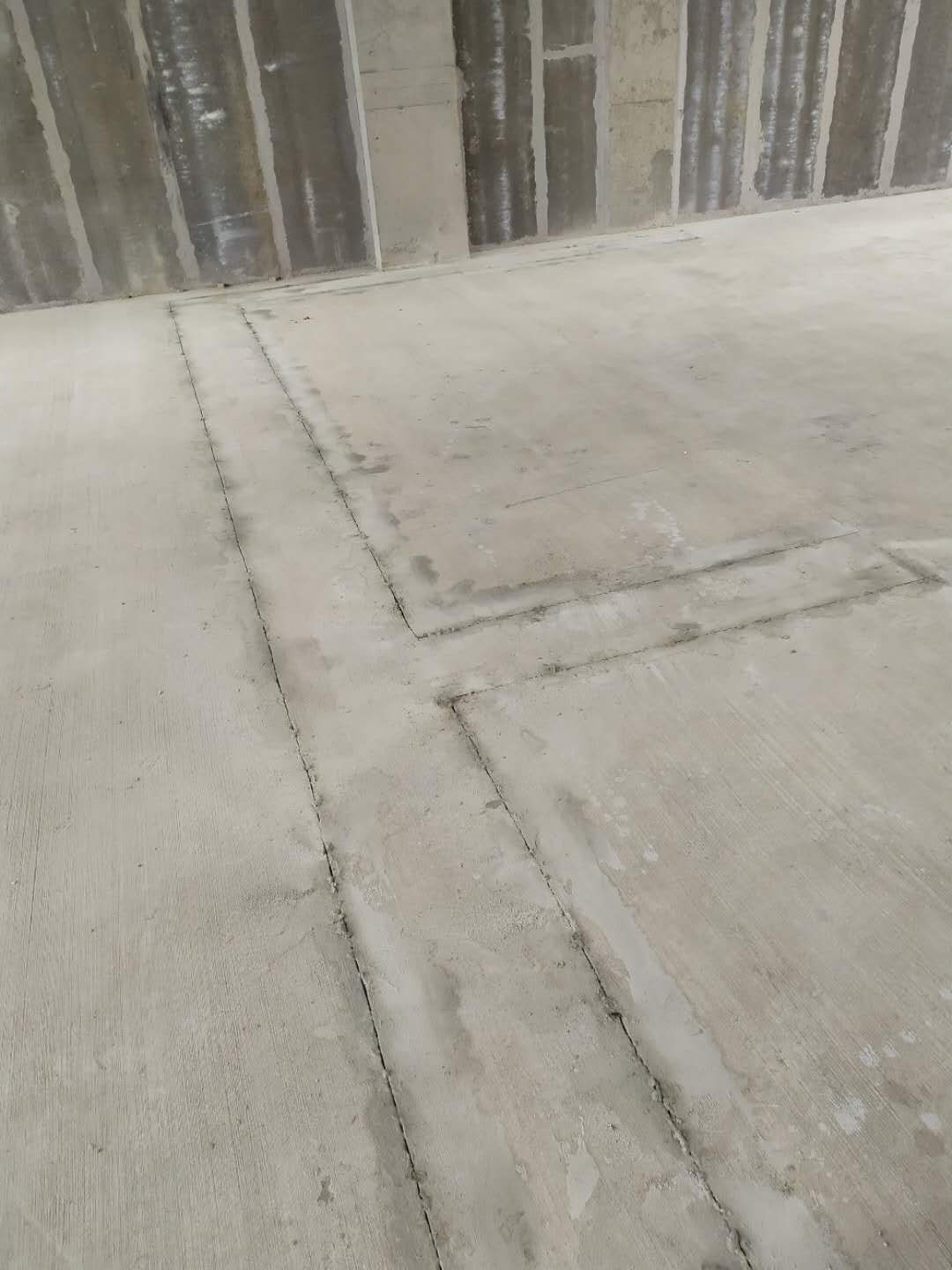

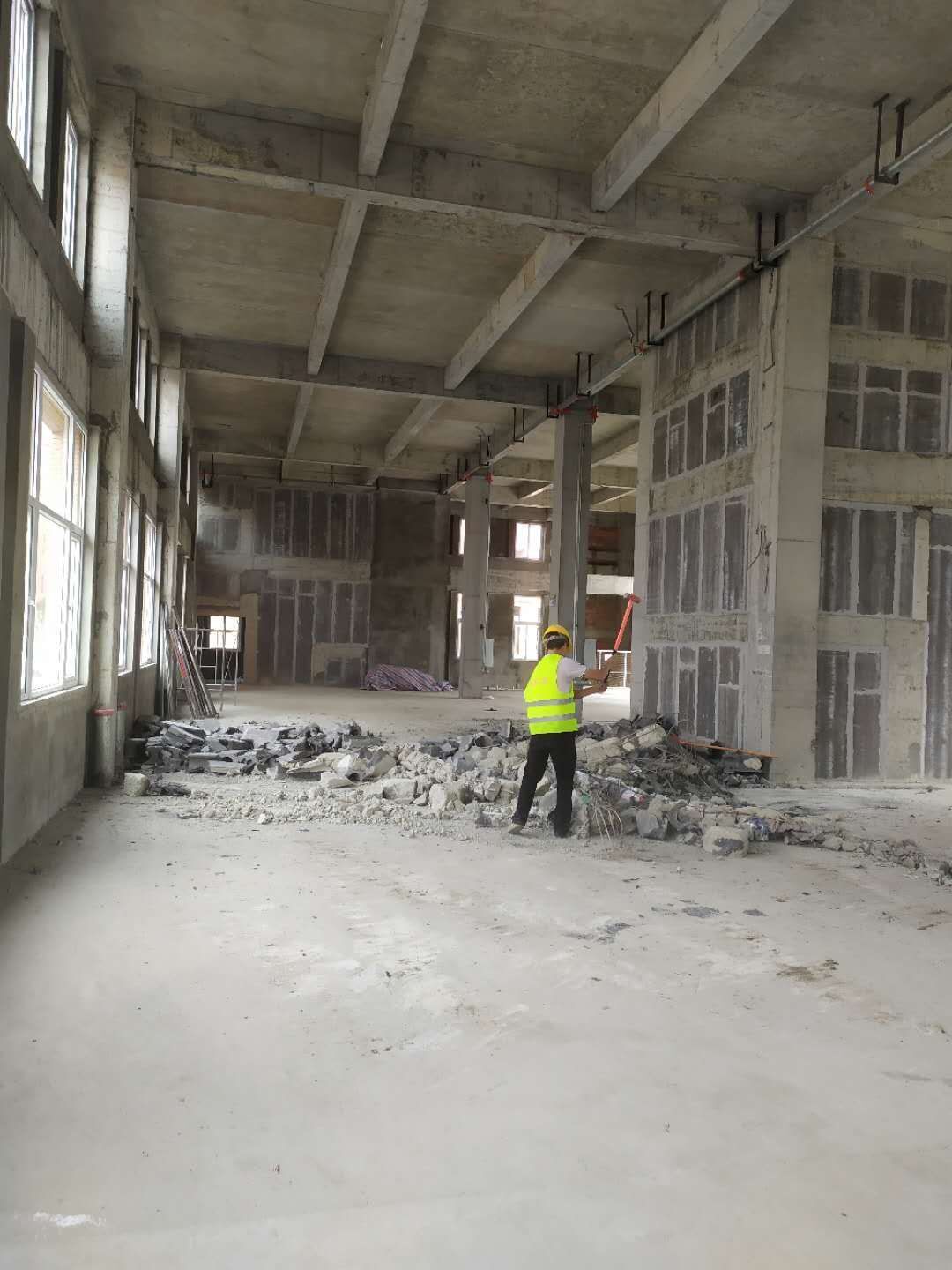

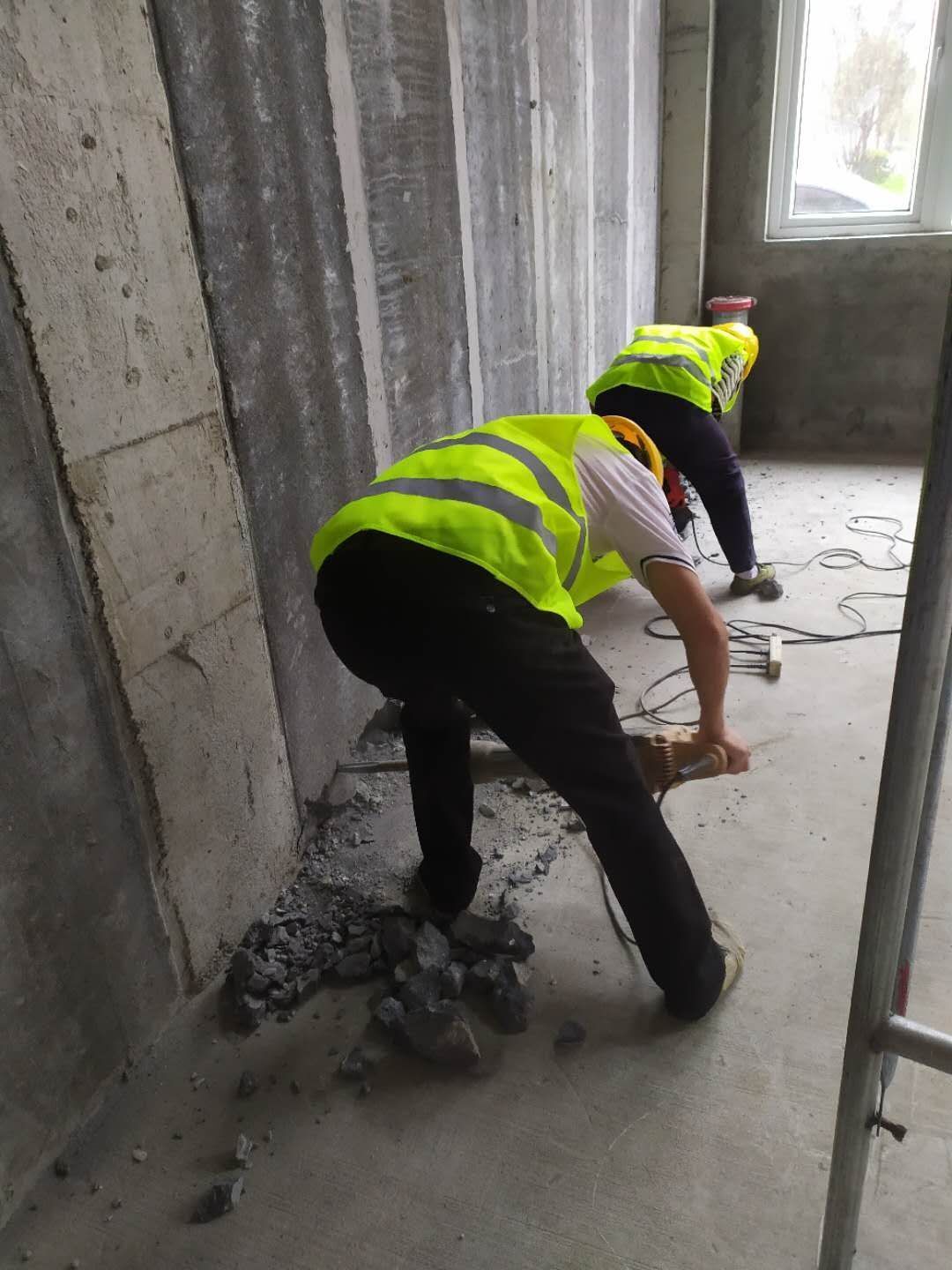

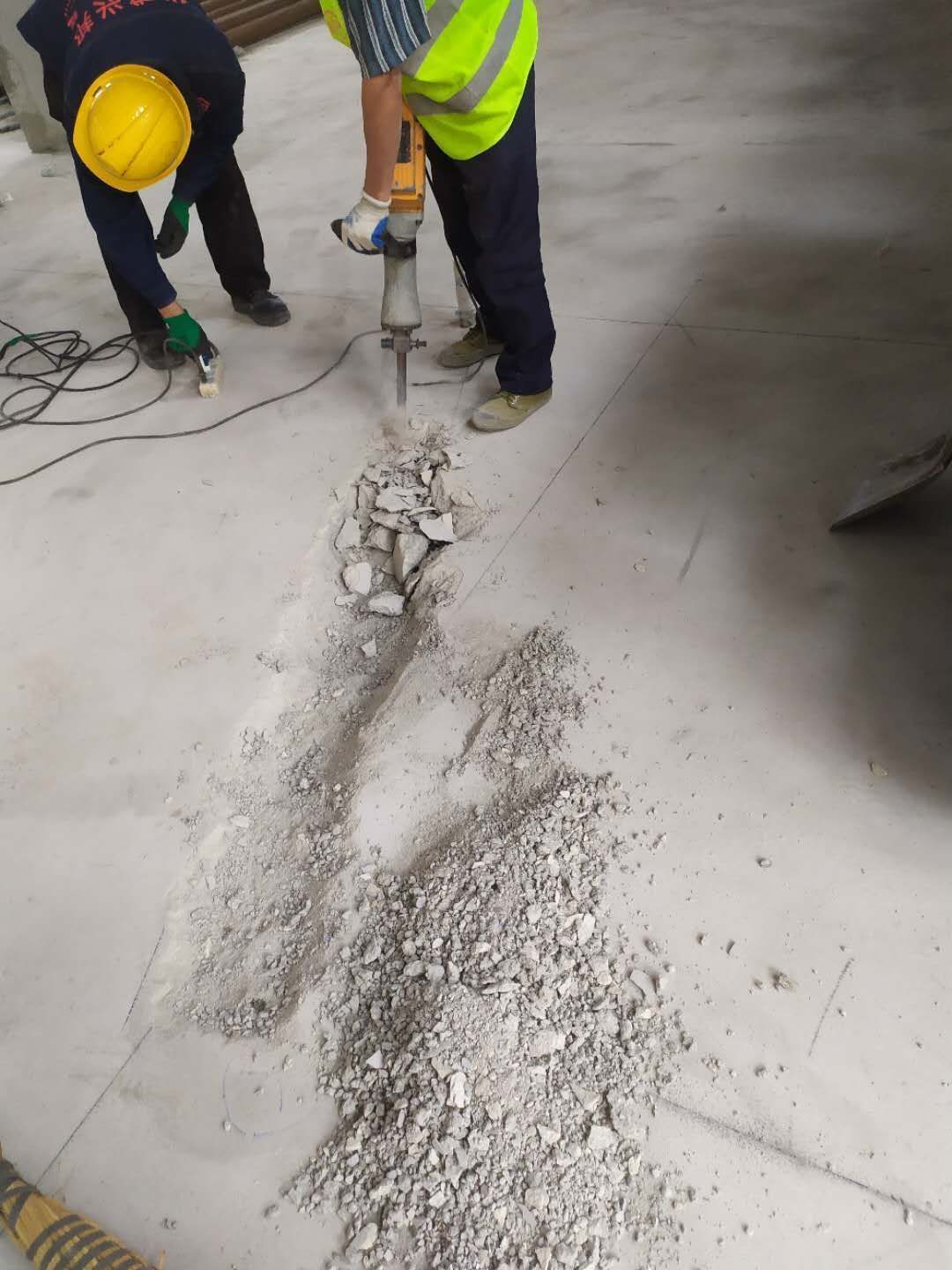

1開工儀式 2二層隔墻破碎 清理完成 3二層水泥自流平完成 4一層排水暗溝切縫完成 5破碎機些準備完成

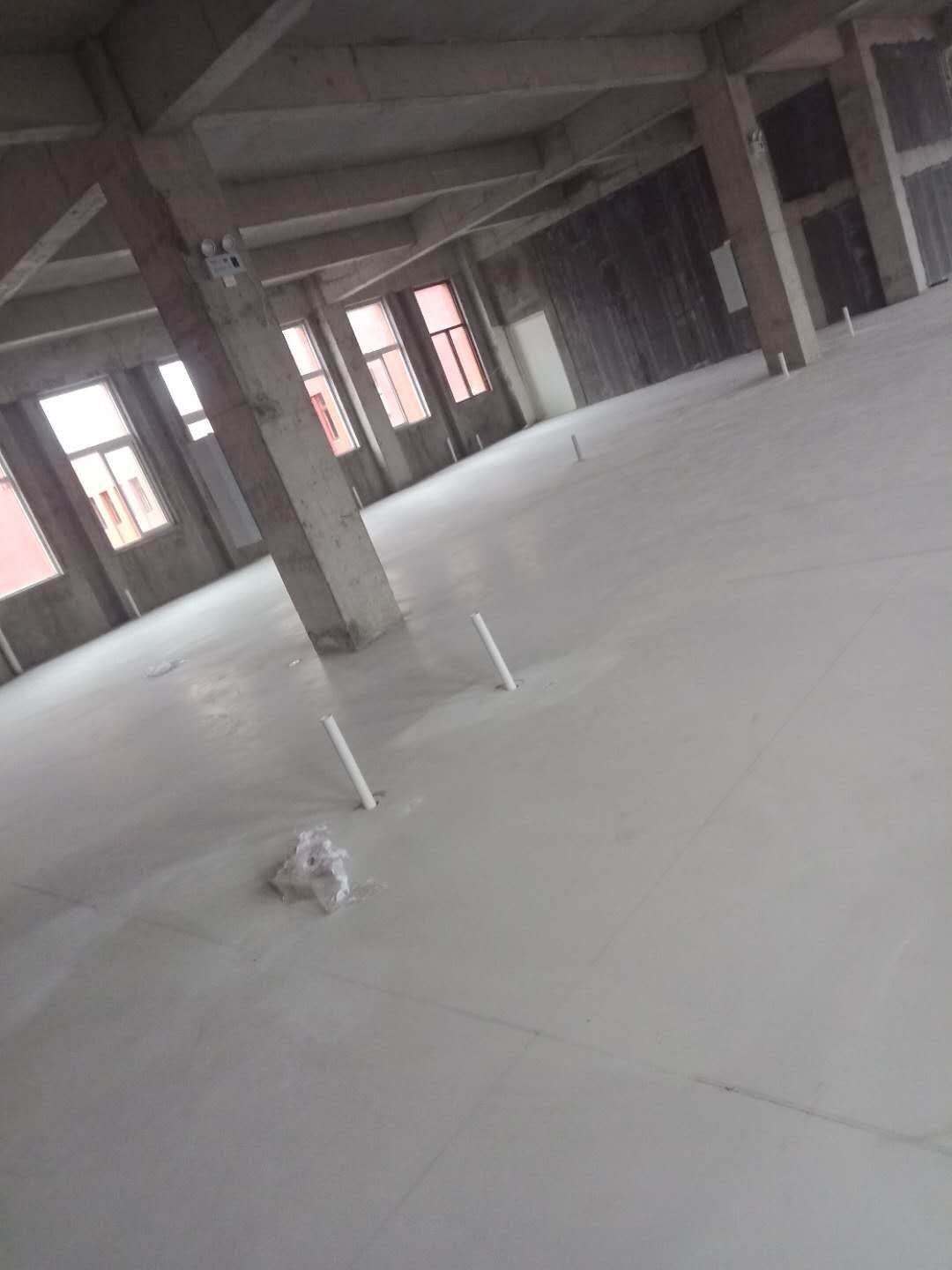

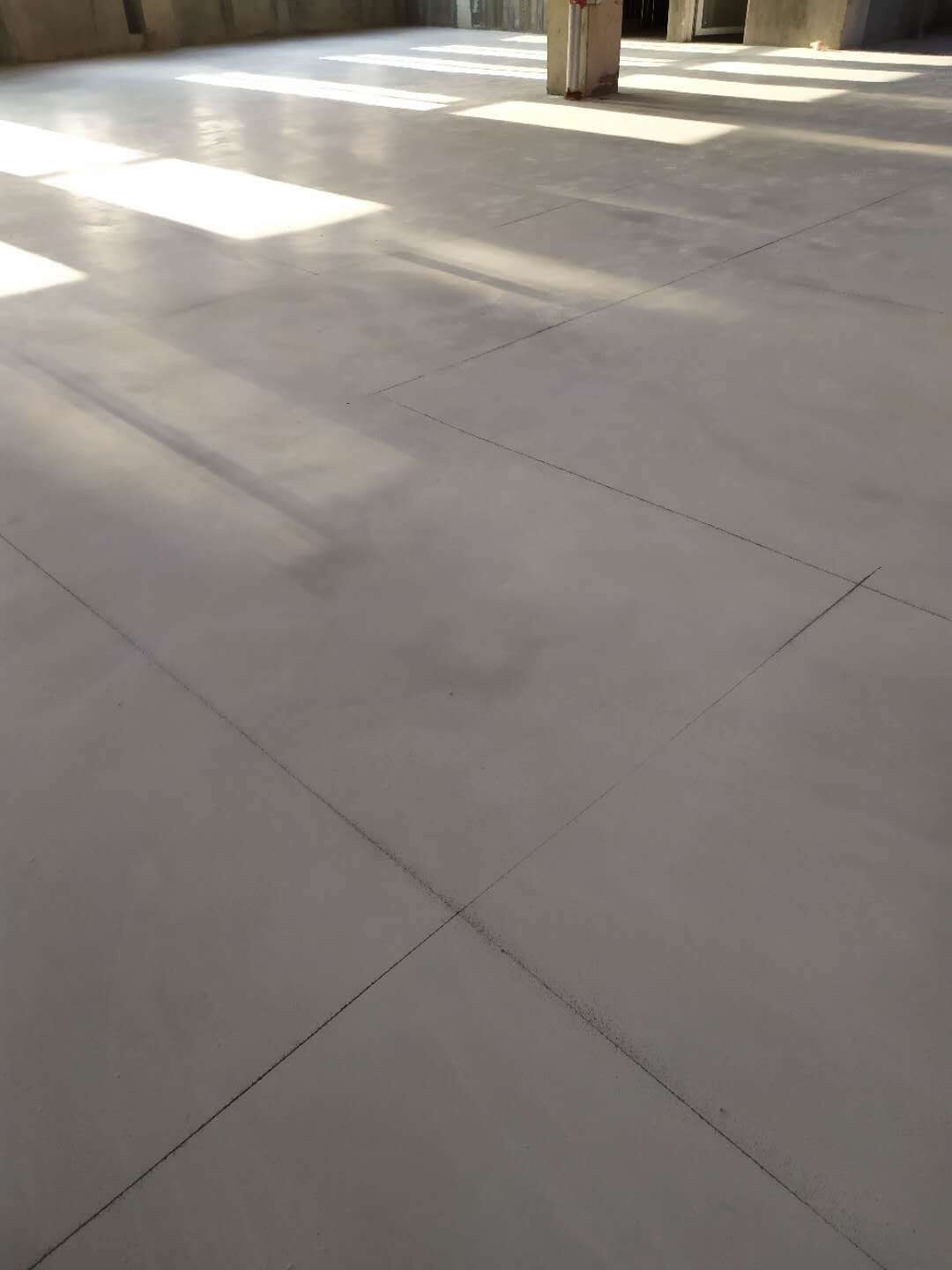

車間地坪施工,根據圖紙放線施工
